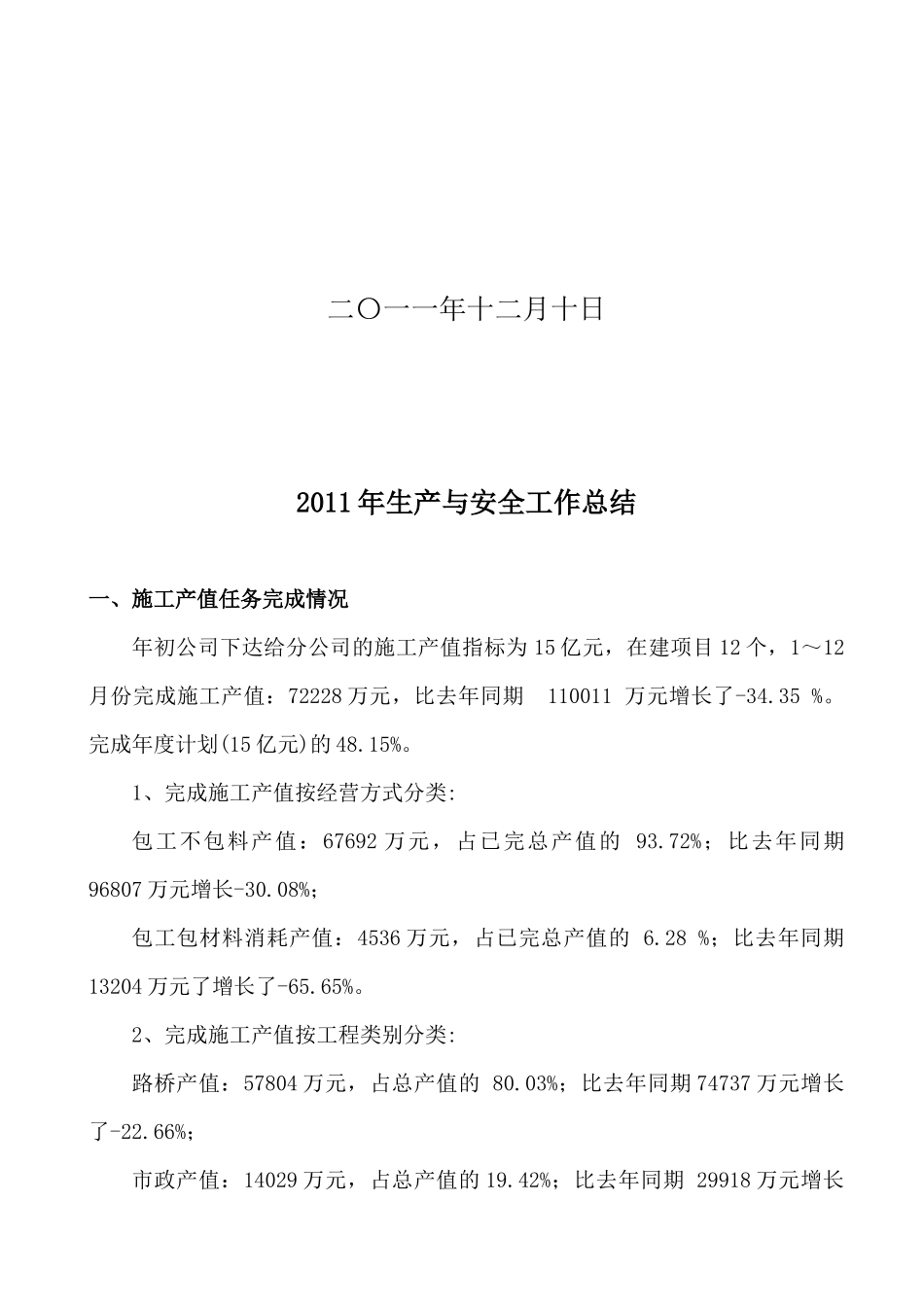

中建五局土木工程有限公司云南分公司工程部工作汇报材料二〇一一年十二月十日2011年生产与安全工作总结一、施工产值任务完成情况年初公司下达给分公司的施工产值指标为15亿元,在建项目12个,1~12月份完成施工产值:72228万元,比去年同期110011万元增长了-34
完成年度计划(15亿元)的48
1、完成施工产值按经营方式分类:包工不包料产值:67692万元,占已完总产值的93
72%;比去年同期96807万元增长-30
08%;包工包材料消耗产值:4536万元,占已完总产值的6
28%;比去年同期13204万元了增长了-65
2、完成施工产值按工程类别分类:路桥产值:57804万元,占总产值的80
03%;比去年同期74737万元增长了-22
66%;市政产值:14029万元,占总产值的19
42%;比去年同期29918万元增长了-53
11%;房建产值395万元,占总产值的0
55%;比去年同期5356万元增长了-92

分公司在建项目2011年度完成产值及形象进度见下表:各项目施工产值进行排名统计情况序号项目名称合同额(万元)1~12月份完成开工累计完成施工产值形象进度备注1水富至绥江二级公路工程三标段685504150097000141
50%2昆明市轿子雪山旅游专线公路建设工程第六合同段40838
76135933247079
51%3昆明呈贡新区三期市政道路--呈艺路项目15474
053998883657
10%4昆明空港污水厂项目4513
52900436596
71%5昆明呈贡B地块市政道路路面工程21226
282804793837
40%6昆明呈贡新城市政道路二期第1合同段543627118800161
87%7昆明清水海隧道14标项目4995
8916725845117
00%8建水污水厂项目3886
99138038
