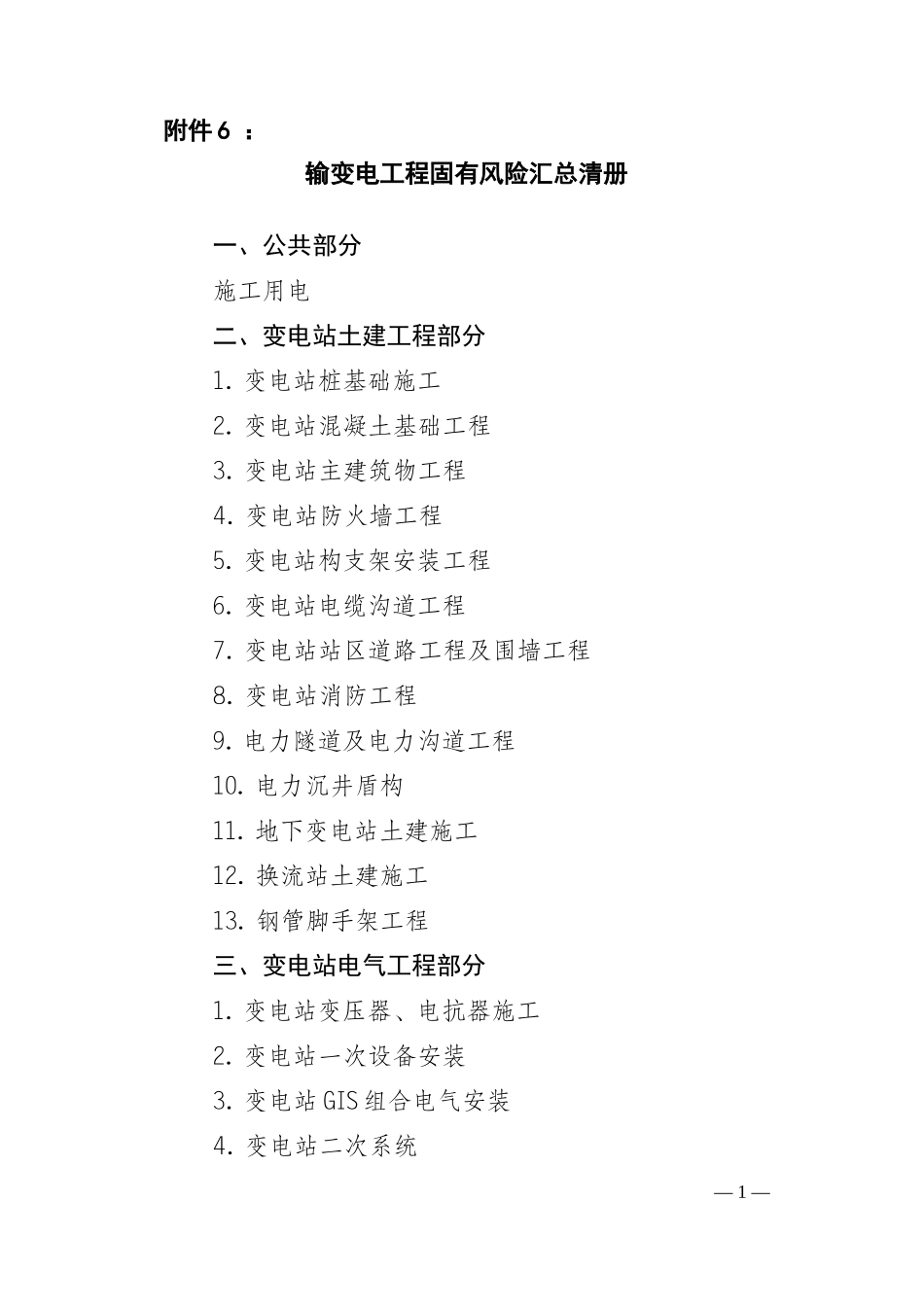

附件6:输变电工程固有风险汇总清册一、公共部分施工用电二、变电站土建工程部分1
变电站桩基础施工2
变电站混凝土基础工程3
变电站主建筑物工程4
变电站防火墙工程5
变电站构支架安装工程6
变电站电缆沟道工程7
变电站站区道路工程及围墙工程8
变电站消防工程9
电力隧道及电力沟道工程10
电力沉井盾构11
地下变电站土建施工12
换流站土建施工13
钢管脚手架工程三、变电站电气工程部分1
变电站变压器、电抗器施工2
变电站一次设备安装3
变电站GIS组合电气安装4
变电站二次系统—1—5

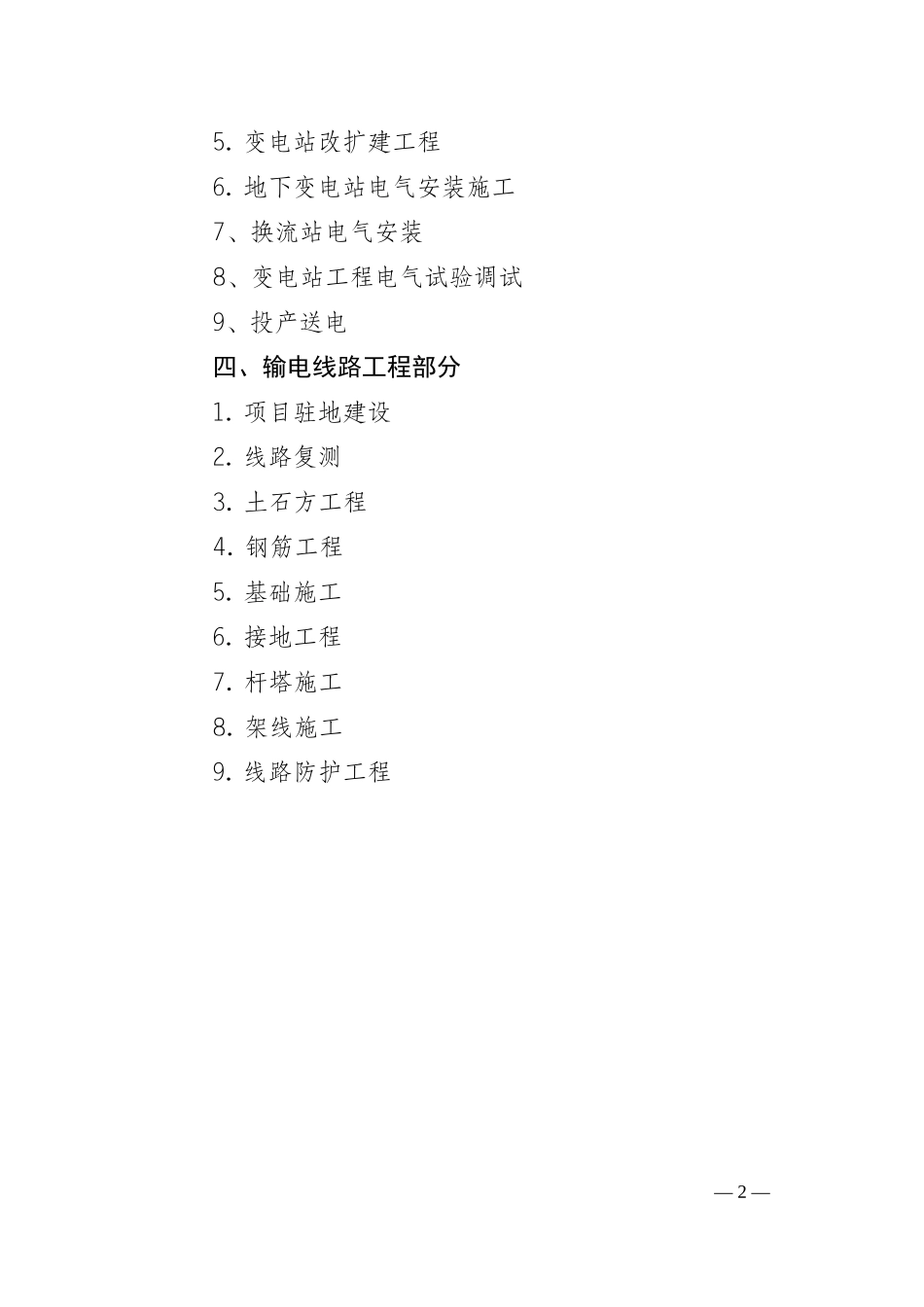

变电站改扩建工程6
地下变电站电气安装施工7、换流站电气安装8、变电站工程电气试验调试9、投产送电四、输电线路工程部分1
项目驻地建设2
土石方工程4

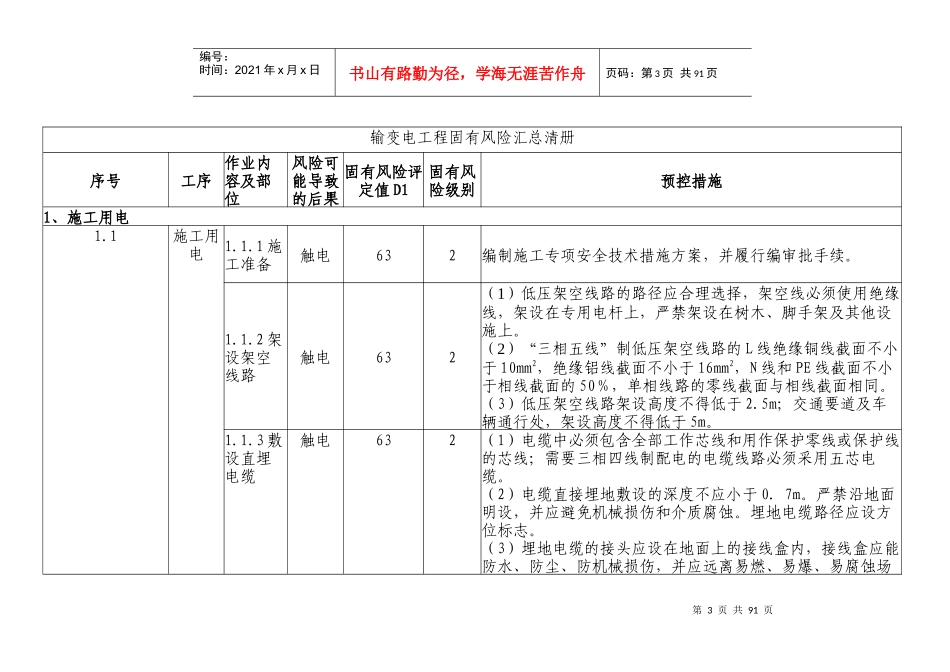

线路防护工程—2—第3页共91页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共91页输变电工程固有风险汇总清册序号工序作业内容及部位风险可能导致的后果固有风险评定值D1固有风险级别预控措施1、施工用电1
1施工用电1
1施工准备触电632编制施工专项安全技术措施方案,并履行编审批手续
2架设架空线路触电632(1)低压架空线路的路径应合理选择,架空线必须使用绝缘线,架设在专用电杆上,严禁架设在树木、脚手架及其他设施上
(2)“三相五线”制低压架空线路的L线绝缘铜线截面不小于10mm2,绝缘铝线截面不小于16mm2,N线和PE线截面不小于相线截面的50%,单相线路的零线截面与相线截面相同
(3)低压架空线路架设高度不得低于2
5m;交通要道及车辆通行处,架设高度不得低于5m
3敷设直埋电缆触电632(1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路必须采用五芯电缆
(2)电缆直接埋地敷
