大学城中环三标()软基处理方案按照施工图设计(草图),大学城中环三标范围内地基处理方法分湿喷桩法及换填法两种(近期软基处理全幅展开施工)
一.湿喷桩施工湿喷桩加固地基分布于~,~,~,~,~五个区域,工程量为
由于湿喷桩施工速度慢,工期长,完工后还需要天的龄期才能检测,是影响路基填方的关键,鉴于本工程工期的紧张性,必须采取合理的施工方案,同时加强施工设备

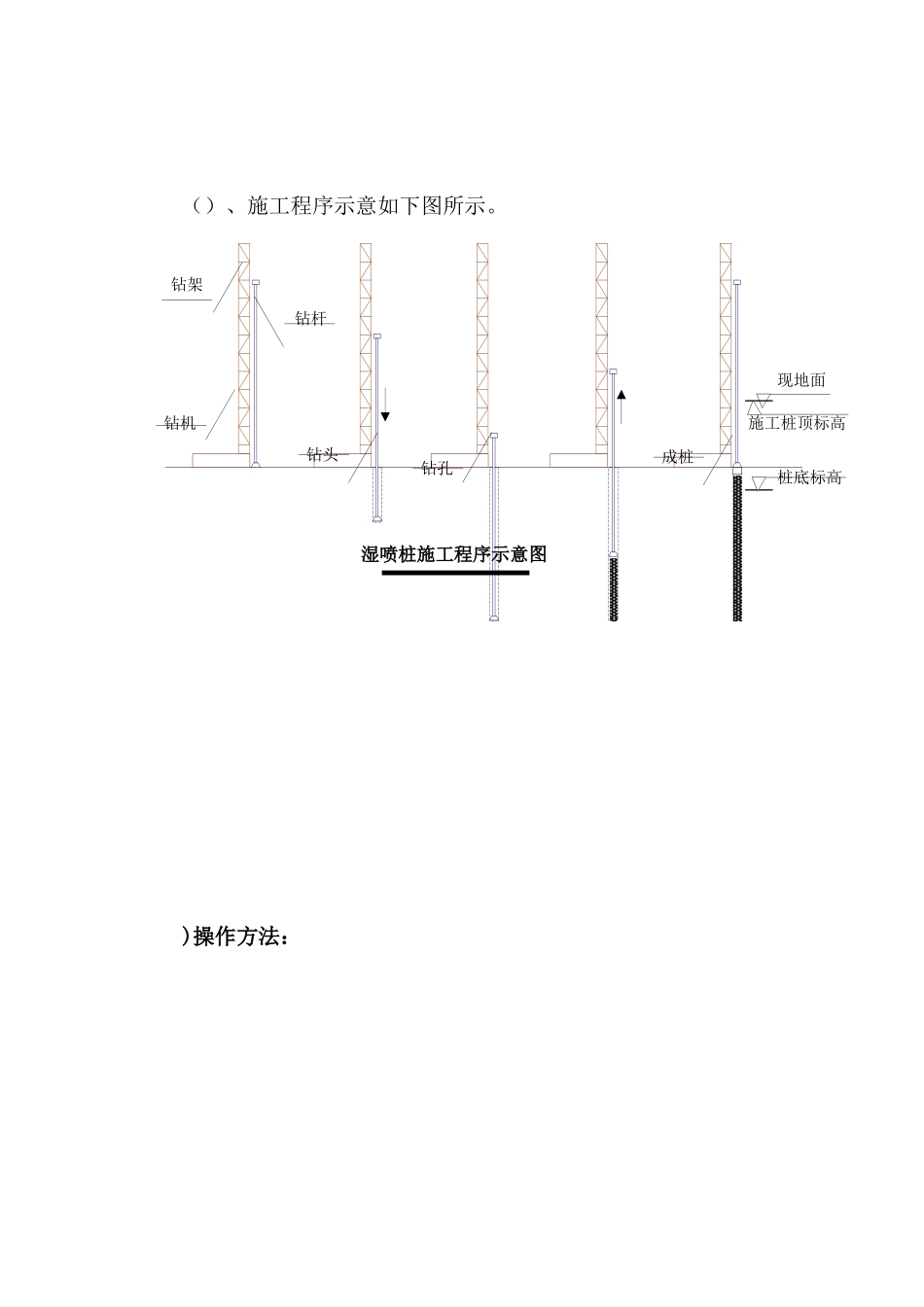

(一)施工要求()桩位布置:按等边三角形梅花型排列,布桩范围为路基范围及至路基坡角线外
()桩径,桩长~米不等,间距米,桩体水泥掺量,约每立方米加固土体水泥用量,水泥粉体采用新鲜硅酸盐水泥,水泥浆液水灰比~
()场地处理:首先应挖除耕茎土及建筑垃圾等杂填土,湿喷桩停灰面为地面清表线下
湿喷桩施工结束后,应挖除桩顶浮土,回填砂砾材料,碾压密实后作为路基垫层
施工期应做好场地排水工作
砂砾材料组成可按下表执行:筛孔尺寸()通过质量比()~~~~~()单根桩开钻后应连续施工,严格控制起喷及停喷高程,不得间断,以保证湿喷桩长度
如遇停机或机械故障停喷,应及时记录中断高程,待恢复正常后立即进行复搅,复搅重叠长度不小于,如中断时间超过小时,则应采取补桩措施
储灰罐容量不应小于单桩用灰量加
()为保证桩底施工质量,当浆液到达出浆口后,应喷浆坐底,使浆液完全到达桩底端
对桩身上端桩长范围,应采取复搅措施,将此范围内的浆液分两次喷入,使搅拌效果更佳
当喷浆口到达桩顶标高时,宜停止提升,搅拌数秒,以保证桩头的均匀性密实
()水泥搅拌桩施工前应进行成桩试验,确定搅拌机械的灰浆泵输浆量、灰浆经输浆管到达搅拌头喷浆口的时间、预搅下沉速度、提升喷浆速度、搅拌转速等参数
宜用流量泵控制输浆速度,并应使搅拌提升速度与输浆速度同步
()制备好的水泥浆液不得离析,泵送必须连续
控制浆液的罐数、水泥和外掺剂的用量及泵送浆液的时间应有专人记录

()整桩喷浆搅拌结
