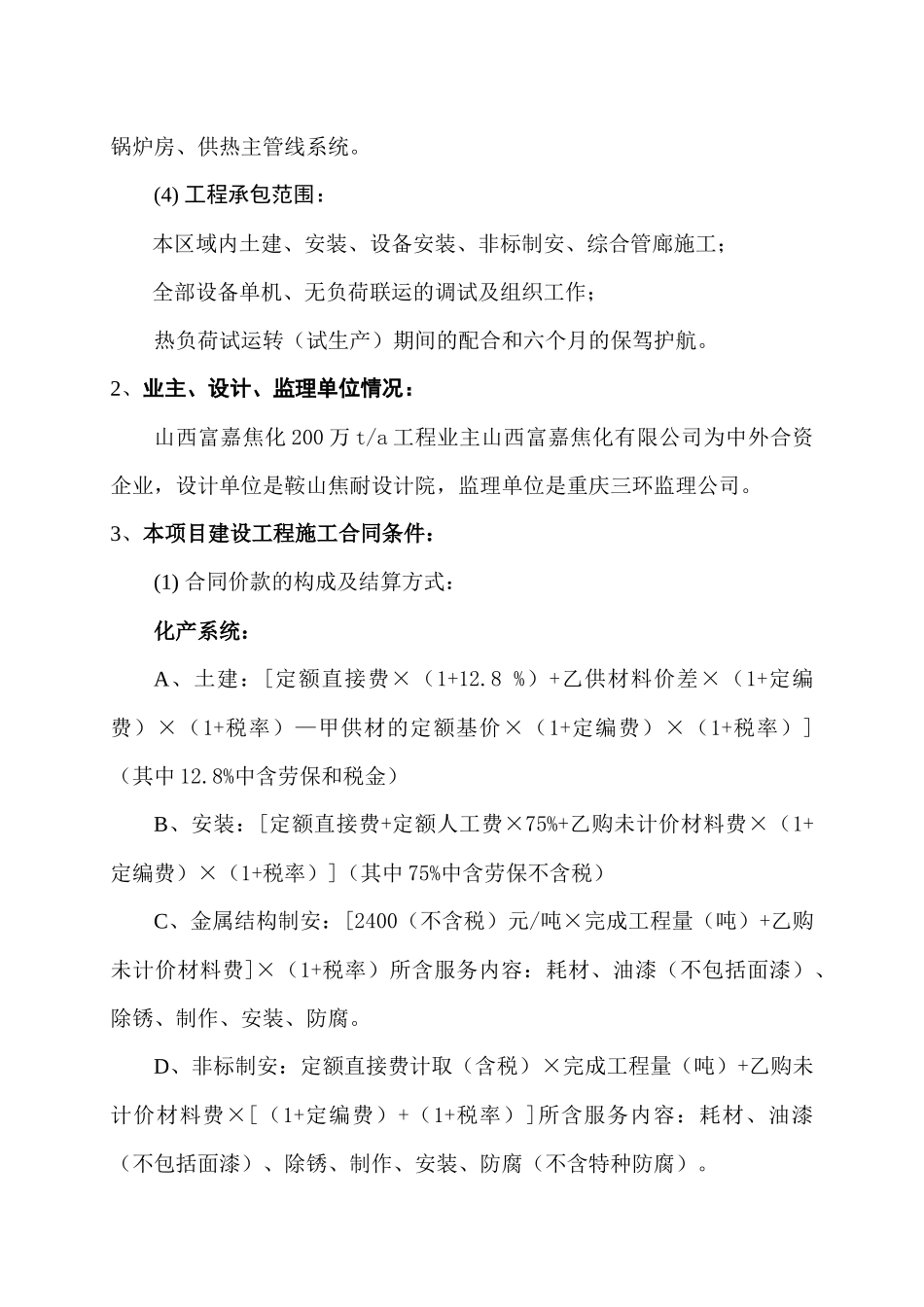

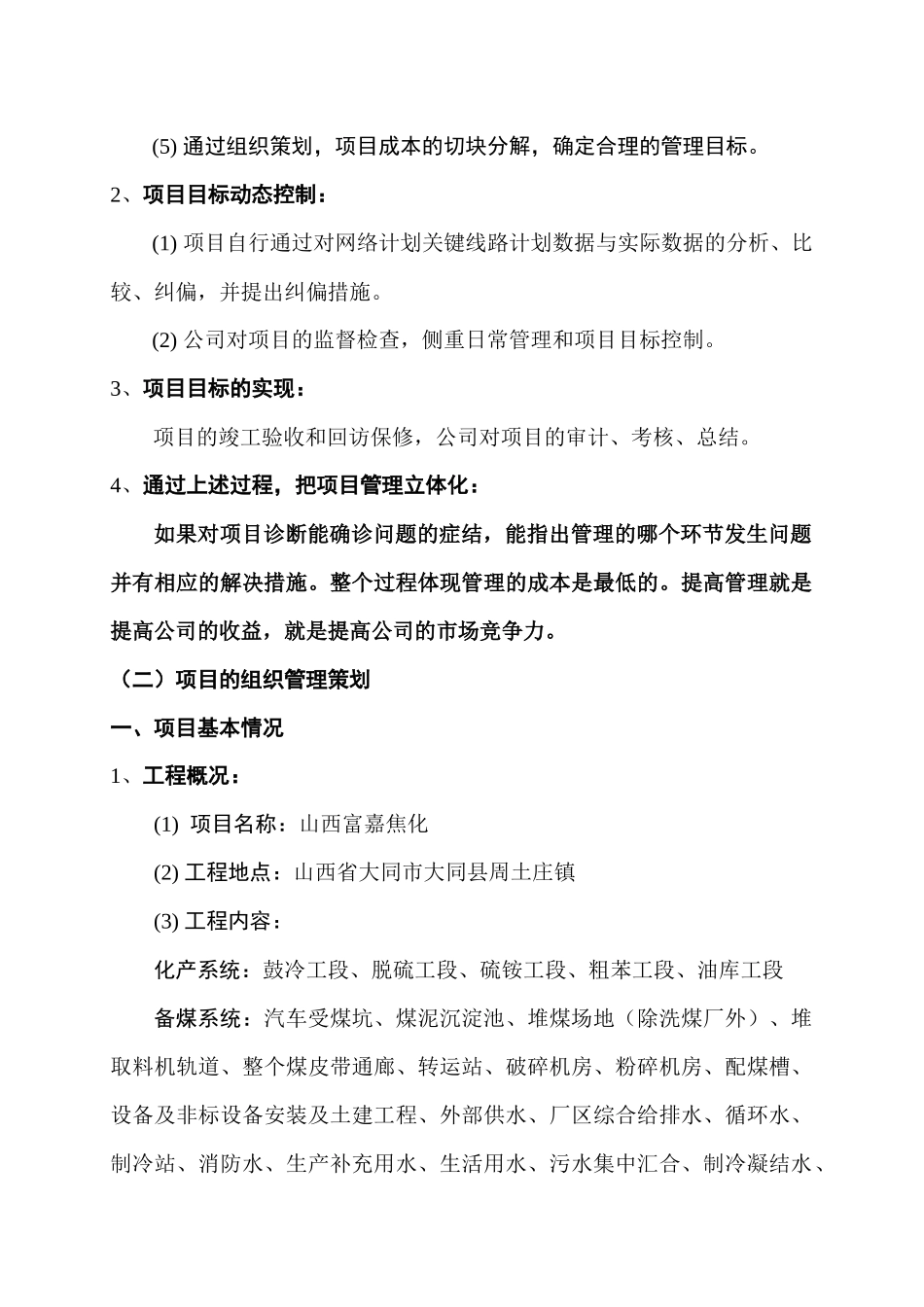

山西富嘉焦化一期化产、备煤系统工程项目策划书(一)项目策划总体思路项目的组织管理¿}项目工程内容分解、成本具体化¿}建立时标网络进度计划¿}¿¿¿项目部自行对各时点计划值与实际值检查、纠偏¿}¿¿¿项目的竣工验收、回访、保修¿}¿¿¿说明:1、确定项目管理目标:(1)项目的组织管理:通过对项目管理任务的分解建立责任明确、指令明确的组织机构,各负其责。(2)项目工程内容分解、成本具体化:通过分块分包、前期准备投入、管理费用等内容具体化,相应成本具体化,并提出相应控制目标。(3)建立时标网络计划:通过网络计划充分体现项目各种资源计划、进度计划、合理调配资源和利用时差,作为项目控制的关键工作。(4)项目合同履约:合同、质量、进度、安全、环保、成本、结算等的履约,满足业主要求。确定项目管理目标控制项目管理目标动态控制项目目标的实现(5)通过组织策划,项目成本的切块分解,确定合理的管理目标。2、项目目标动态控制:(1)项目自行通过对网络计划关键线路计划数据与实际数据的分析、比较、纠偏,并提出纠偏措施。(2)公司对项目的监督检查,侧重日常管理和项目目标控制。3、项目目标的实现:项目的竣工验收和回访保修,公司对项目的审计、考核、总结。4、通过上述过程,把项目管理立体化:如果对项目诊断能确诊问题的症结,能指出管理的哪个环节发生问题并有相应的解决措施。整个过程体现管理的成本是最低的。提高管理就是提高公司的收益,就是提高公司的市场竞争力。(二)项目的组织管理策划一、项目基本情况1、工程概况:(1)项目名称:山西富嘉焦化(2)工程地点:山西省大同市大同县周土庄镇(3)工程内容:化产系统:鼓冷工段、脱硫工段、硫铵工段、粗苯工段、油库工段备煤系统:汽车受煤坑、煤泥沉淀池、堆煤场地(除洗煤厂外)、堆取料机轨道、整个煤皮带通廊、转运站、破碎机房、粉碎机房、配煤槽、设备及非标设备安装及土建工程、外部供水、厂区综合给排水、循环水、制冷站、消防水、生产补充用水、生活用水、污水集中汇合、制冷凝结水、锅炉房、供热主管线系统。(4)工程承包范围:本区域内土建、安装、设备安装、非标制安、综合管廊施工;全部设备单机、无负荷联运的调试及组织工作;热负荷试运转(试生产)期间的配合和六个月的保驾护航。2、业主、设计、监理单位情况:山西富嘉焦化200万t/a工程业主山西富嘉焦化有限公司为中外合资企业,设计单位是鞍山焦耐设计院,监理单位是重庆三环监理公司。3、本项目建设工程施工合同条件:(1)合同价款的构成及结算方式:化产系统:A、土建:[定额直接费×(1+12.8%)+乙供材料价差×(1+定编费)×(1+税率)—甲供材的定额基价×(1+定编费)×(1+税率)](其中12.8%中含劳保和税金)B、安装:[定额直接费+定额人工费×75%+乙购未计价材料费×(1+定编费)×(1+税率)](其中75%中含劳保不含税)C、金属结构制安:[2400(不含税)元/吨×完成工程量(吨)+乙购未计价材料费]×(1+税率)所含服务内容:耗材、油漆(不包括面漆)、除锈、制作、安装、防腐。D、非标制安:定额直接费计取(含税)×完成工程量(吨)+乙购未计价材料费×[(1+定编费)+(1+税率)]所含服务内容:耗材、油漆(不包括面漆)、除锈、制作、安装、防腐(不含特种防腐)。估价金额(大写):壹仟捌佰万元(人民币)。备煤系统:A、土建:[直接费×(1+12.5%)+乙供材料价差×(1+定编费)×(1+税率)—甲供材的定额基价×(1+定编费)×(1+税率)](其中12.5%中含劳保和税金)B、安装[直接费+定额人工费×12.5%+乙购未计价材料费×(1+定编费)×(1+税率)](其中75%中含劳保不含税)。估价金额(大写):贰仟贰佰零拾零万元(人民币)。(2)合同造价编制依据价款调整方法现行的《山西省建筑预算定额》2000年版、《山西省建筑装饰工程预算定额》2000年版、《全国统一安装工程预算定额》(山西省价目表)2000年版及大同市定额站发布定期文件。上述定额中不足部分以《冶金工业建设工程预算定额》2001年版、《化工建设概算定额》补充,本工程采用神机妙算造价预算软件(上海)(山西部分)。山西省地方标准有关专业标准设计...
