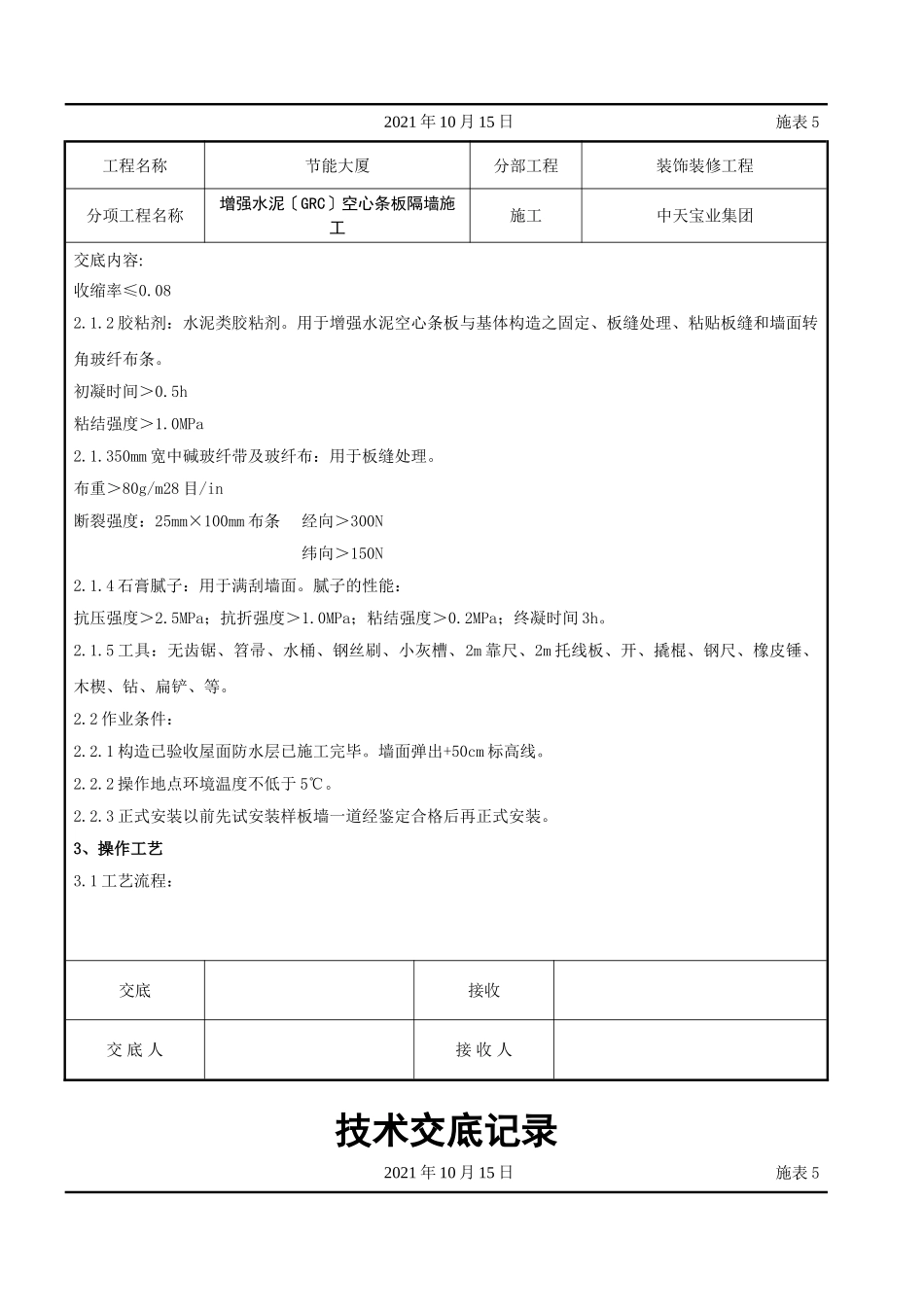

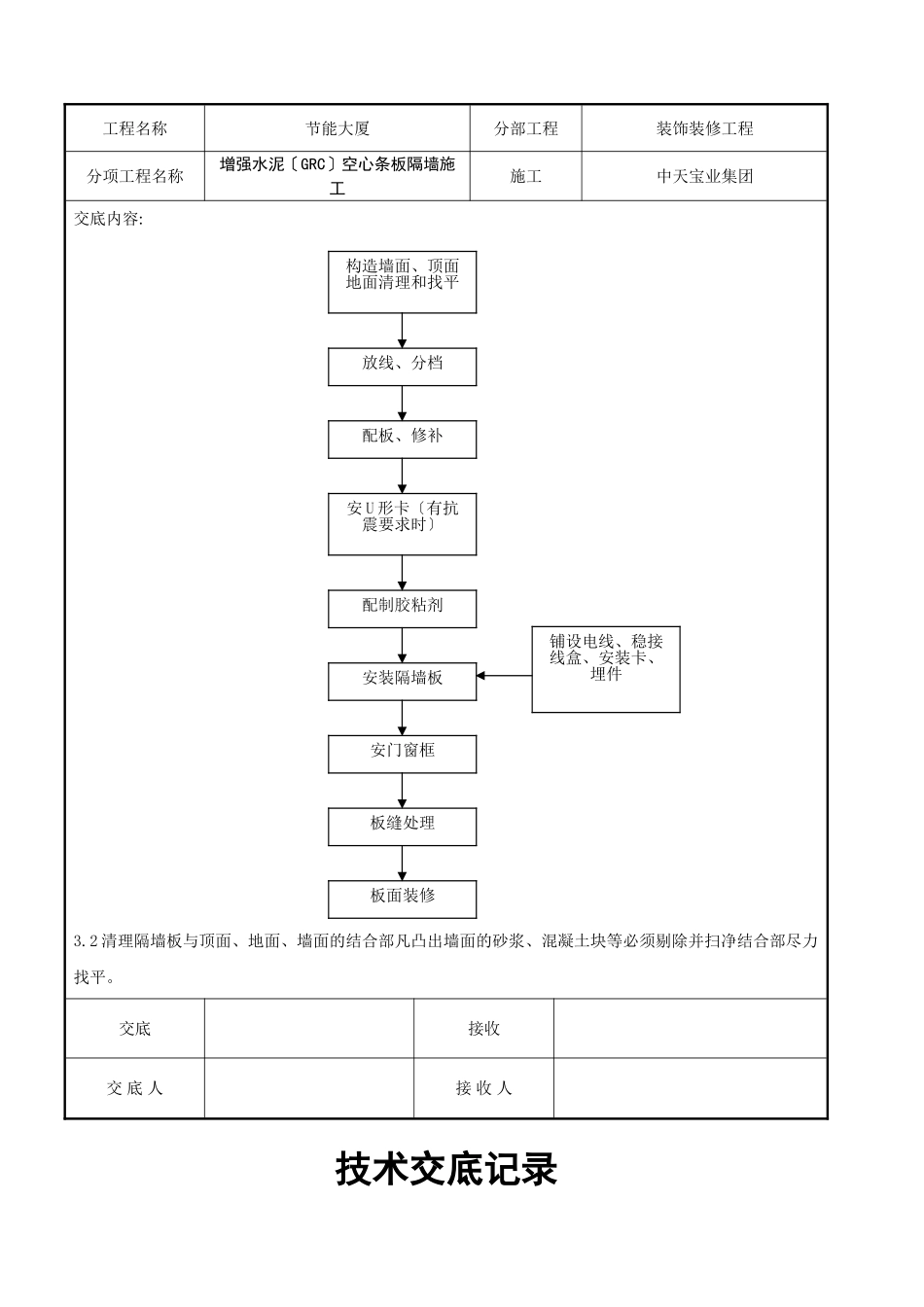

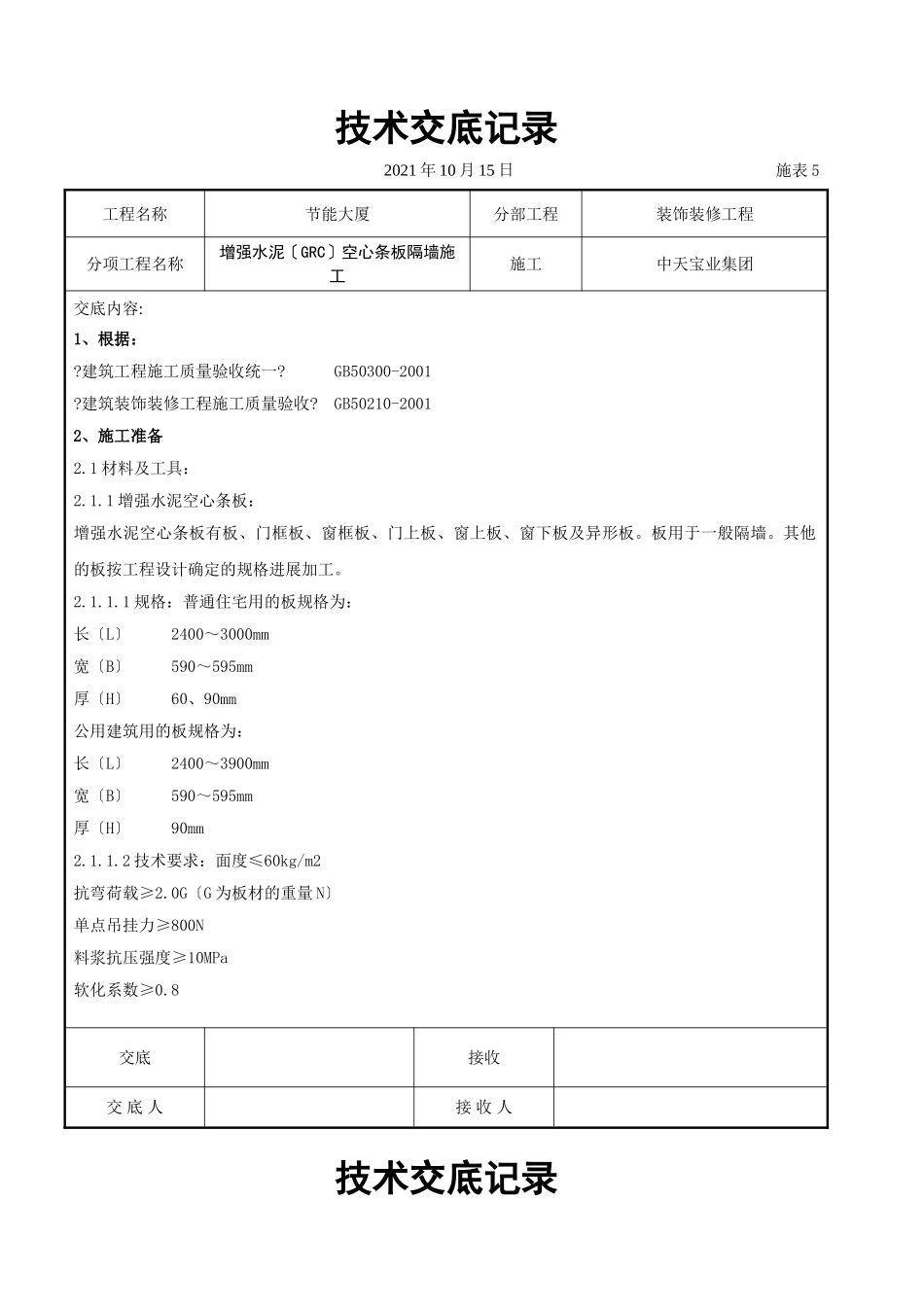

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕空心条板隔墙施工施工中天宝业集团交底内容:1、根据:?建筑工程施工质量验收统一?GB50300-2001?建筑装饰装修工程施工质量验收?GB50210-20012、施工准备2.1材料及工具:2.1.1增强水泥空心条板:增强水泥空心条板有板、门框板、窗框板、门上板、窗上板、窗下板及异形板。板用于一般隔墙。其他的板按工程设计确定的规格进展加工。2.1.1.1规格:普通住宅用的板规格为:长〔L〕2400~3000mm宽〔B〕590~595mm厚〔H〕60、90mm公用建筑用的板规格为:长〔L〕2400~3900mm宽〔B〕590~595mm厚〔H〕90mm2.1.1.2技术要求:面度≤60kg/m2抗弯荷载≥2.0G〔G为板材的重量N〕单点吊挂力≥800N料浆抗压强度≥10MPa软化系数≥0.8交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕空心条板隔墙施工施工中天宝业集团交底内容:收缩率≤0.082.1.2胶粘剂:水泥类胶粘剂。用于增强水泥空心条板与基体构造之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。初凝时间>0.5h粘结强度>1.0MPa2.1.350mm宽中碱玻纤带及玻纤布:用于板缝处理。布重>80g/m28目/in断裂强度:25mm×100mm布条经向>300N纬向>150N2.1.4石膏腻子:用于满刮墙面。腻子的性能:抗压强度>2.5MPa;抗折强度>1.0MPa;粘结强度>0.2MPa;终凝时间3h。2.1.5工具:无齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开、撬棍、钢尺、橡皮锤、木楔、钻、扁铲、等。2.2作业条件:2.2.1构造已验收屋面防水层已施工完毕。墙面弹出+50cm标高线。2.2.2操作地点环境温度不低于5℃。2.2.3正式安装以前先试安装样板墙一道经鉴定合格后再正式安装。3、操作工艺3.1工艺流程:交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕空心条板隔墙施工施工中天宝业集团交底内容:3.2清理隔墙板与顶面、地面、墙面的结合部凡凸出墙面的砂浆、混凝土块等必须剔除并扫净结合部尽力找平。交底接收交底人接收人技术交底记录构造墙面、顶面地面清理和找平放线、分档安U形卡〔有抗震要求时〕配板、修补铺设电线、稳接线盒、安装卡、埋件配制胶粘剂安装隔墙板安门窗框板缝处理板面装修2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕空心条板隔墙施工施工中天宝业集团交底内容:3.3放线、分档:在地面、墙面及顶面根据设计位置弹好隔墙边线及门窗洞边线并按板宽分档。3.4配板、修补:板的长度应按楼面构造层净高尺寸减20mm。计算并量测门窗洞口上部及窗口下部的隔板尺寸按此尺寸配有预埋件的门窗框板。当板的宽度与隔墙的长度不相适应时应将部分隔墙板预先拼接加宽〔或锯窄〕成适宜的宽度放置有阴角处。有缺陷的板应修补。3.5有抗震要求时应按设计要求用U形钢板卡固定条板的顶端。在两块条板顶端拼缝之间用射钉将U形钢板卡固定在梁或和板上随安板随固定U形钢板卡。3.6配制胶粘剂:胶粘剂要随配随用。配制的胶粘剂应在30min内用完。3.7安装隔墙板:隔墙板安装顺序应从与墙的结合处开场依次顺序安装。板侧清刷浮灰在墙面、顶面、板的顶面及侧面〔相拼合面〕满刮胶粘剂按弹线位置安装就位用木楔顶在板底再用手平推隔板使板缝冒浆一个人用撬棍在板底部向上顶另一人打木楔使隔墙板挤紧顶实然后用开〔腻子〕将挤出的胶粘剂刮平。按以上操作依次安装隔墙板。在安装隔墙板时一定要注意使条板对准预先在顶板和地板上弹好的定位线并在安装过程中随时用2m靠尺及塞尺测量墙面的平整度用2m托线板检查板的垂直度。粘结完毕的墙体应立即用C20干硬性混凝土将板下口堵严当混凝土强度到达10MPa以上撤去板下木楔并用同等强度的干硬性砂浆灌实。3.8铺设电线、稳接线盒安装卡、埋件:按电气安装图找准位置划出定位线铺设电线、稳接线盒。所有电线必须顺增强水泥空心条板的孔铺设严禁横铺和斜铺。稳接线盒先在板面钻孔扩孔〔防止猛击〕再用扁铲扩孔孔要大小适度要方正。孔内清理干净用胶粘剂稳接线盒。按...
