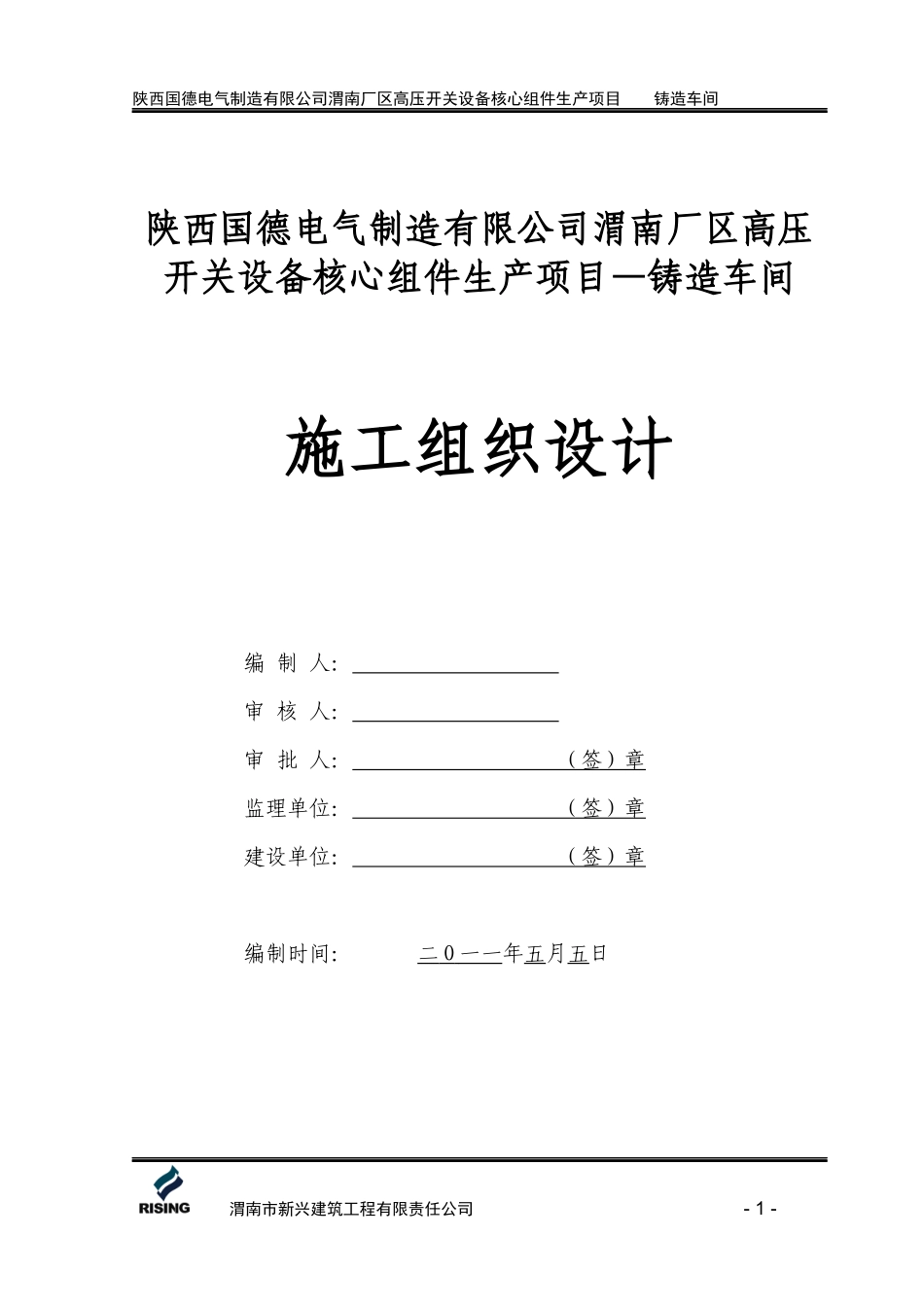

陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目铸造车间陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目—铸造车间施工组织设计编制人:审核人:审批人:(签)章监理单位:(签)章建设单位:(签)章编制时间:二O一一年五月五日渭南市新兴建筑工程有限责任公司-1-陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目铸造车间质量方针创建时代精品,提供满意服务。环境方针遵守环保法规,持续改进环境。职业健康方针坚持预防为主,确保健康安全。渭南市新兴建筑工程有限责任公司-2-陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目铸造车间工程管理目标一、质量目标:达到合格标准二、工期目标:本工程计划2011年5月5日开工,2011年12月20日竣工,总工期为230日历天。三、安全管理目标:在施工过程中无死亡事故发生,杜绝火灾事故一般事故频率小于千分之一。四、文明施工目标:确保达到市级卫生文明工地。渭南市新兴建筑工程有限责任公司-3-第4页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共96页工程概况一、工程名称:陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目铸造车间二、工程地点:渭南经济技术开发区三、建设单位:陕西国德电气制造有限公司四、工程概述该工程位于渭北产业园管委会对面,南北长:254500,东西宽:156400,高:13000.建筑面积:37448.96㎡,其中厂房面积:32855.54㎡,生活辅房建筑面积:4593.42㎡。厂房A-G轴基础为台阶形独立基础,预埋螺栓,H-X1轴为台阶形、杯形独立基础,C30混凝土。2米厚3:7灰土垫层,局部有加深部位:①23-30/D轴基础底标高:-3.3米;②9-12/G:-5米;③13-15/G:-3.5米;④15-29/L:-6.5米;⑤9-10/V:-5.5米;⑥14-17/V轴:-4米。厂房外墙为240砖墙,高13米,屋面为1.5×6米大型混凝土屋面板。厂区基准点标高为346.3m(黄海高程)。铸造车间主体结构设计使用年限为50年,结构安全等级为二级,抗震设防烈度8度。主厂房铸造部分为钢排架结构,清理厂房及砂处理部分为门式刚架轻钢结构,辅助用房为混凝土框架结构。混凝土结构抗震等级二级,砌体结构施工质量砌体结构施工质量控制等级B级。主厂房钢结构基础为柱个独立基础,地基采用2米厚的3:7灰土换填,钢筋混凝土基础包括700mm、800mm厚基础部分、700mm、1800mm高基础短柱及600mm、800mm高的基础梁。钢柱与基础采用M42、M45、M48螺栓及1450mm、1950mm深插入式杯口连接。屋面檩条采用热镀锌冷弯薄壁卷边C形钢C220×75×20×2.5。屋面板1.5m×6.0m预应力混凝土屋面板,屋面板安装均采用三点焊连按照满足使用要求设计航站楼给排水系统。设置室内给水、污废水及屋面外排雨水设施。按照消防要求设置防火分区。消防用水水源引自厂区给水管网和给水站,设置消火栓系统、自动喷水灭火系统。道路厂区主干道为4车道,桥面总宽30米,长米,露天跨靠近主干道段位2车道,宽15.2米,露天跨总长约250~260米,连接厂房东西两侧。一、承包管理大纲1.施工承包模式陕西国德电气制造有限公司渭南厂区高压开关设备核心组件生产项目分为四部分,即焊接车间、壳体联合厂壳体加工及涂装车间、铸造车间、厂区生活区。业主委托焊接车间、壳体联合厂壳体加工及涂装车间、铸造车间的中标单位作为本工程的施工总第5页共96页第4页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共96页承包单位,本工程采用施工总承包模式,承担整个工程施工总承包管理、总控制和总协调任务,除完成自己承担的工程内容外,承担对其它分包单位和指定分包单位进行管理、计划、控制、协调、配合、服务等工作,全面完成工程项目建设既定的的各项目标。在本工程施工阶段,施工总承包单位受业主委托对工程实施全面管理,在工程质量、工期、安全、文明施工方面对对业主总负责。施工总承包单位根据业主委托授权的要求,充分发挥总承包单位的管理优势,通过进行施工管理,直接指挥施工活动,在一定程度上对工程设计施加影响,实现工程设计与施工的衔接,在工程进度、质量、造价等方面取得更好的管理...
