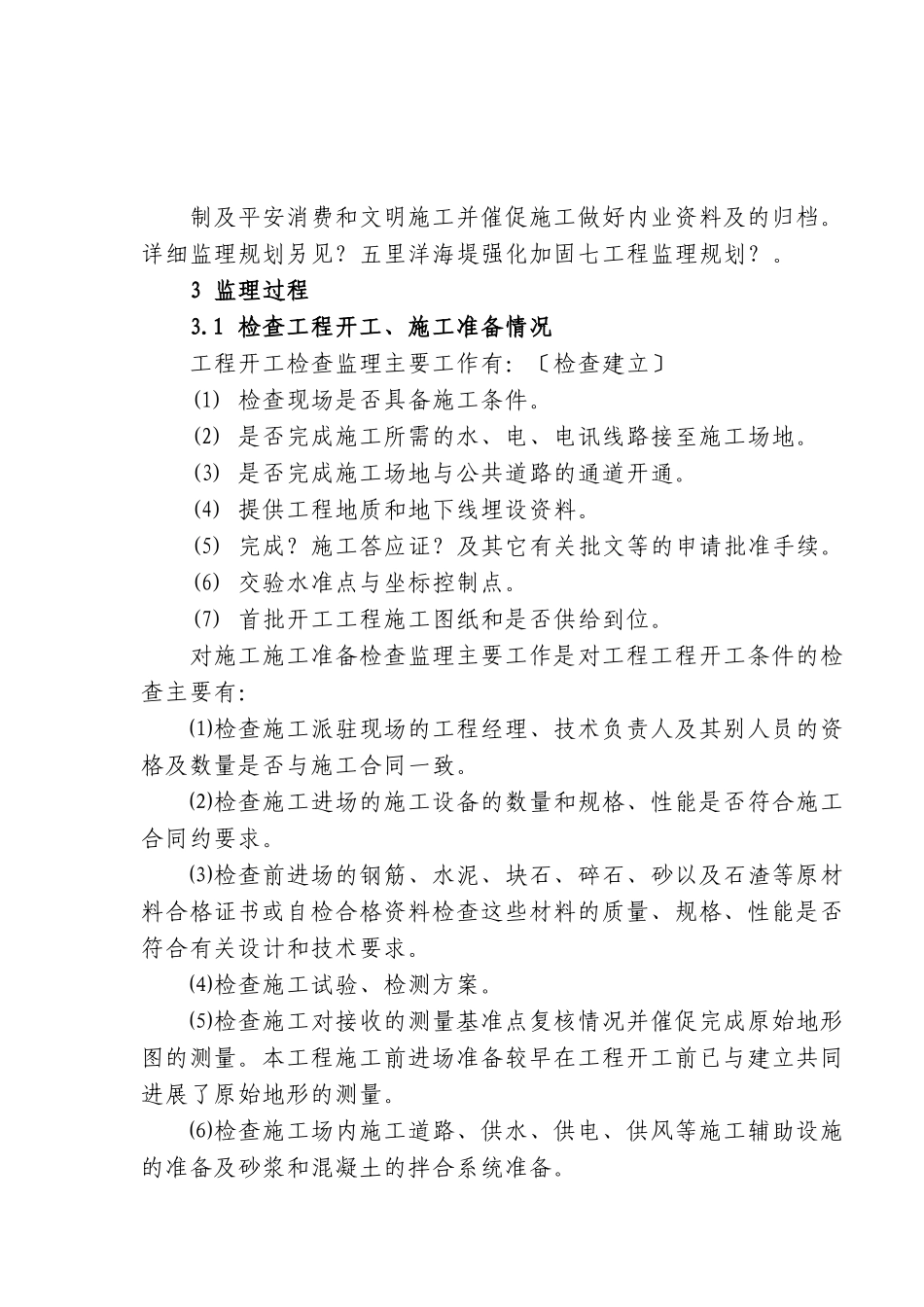

制及平安消费和文明施工并催促施工做好内业资料及的归档
详细监理规划另见
五里洋海堤强化加固七工程监理规划
3监理过程3
1检查工程开工、施工准备情况工程开工检查监理主要工作有:〔检查建立〕(1)检查现场是否具备施工条件
(2)是否完成施工所需的水、电、电讯线路接至施工场地
(3)是否完成施工场地与公共道路的通道开通
(4)提供工程地质和地下线埋设资料
及其它有关批文等的申请批准手续
(6)交验水准点与坐标控制点
(7)首批开工工程施工图纸和是否供给到位
对施工施工准备检查监理主要工作是对工程工程开工条件的检查主要有:⑴检查施工派驻现场的工程经理、技术负责人及其别人员的资格及数量是否与施工合同一致
⑵检查施工进场的施工设备的数量和规格、性能是否符合施工合同约要求
⑶检查前进场的钢筋、水泥、块石、碎石、砂以及石渣等原材料合格证书或自检合格资料检查这些材料的质量、规格、性能是否符合有关设计和技术要求
⑷检查施工试验、检测方案
⑸检查施工对接收的测量基准点复核情况并催促完成原始地形图的测量
本工程施工前进场准备较早在工程开工前已与建立共同进展了原始地形的测量
⑹检查施工场内施工道路、供水、供电、供风等施工辅助设施的准备及砂浆和混凝土的拌合系统准备
⑺检查施工单对整个工程的施工组织设计、施工质量的保证体系以及即将施工的分部工程的质量保证措施、施工进度方案以及平安消费、文明施工方案等
⑻核查与签发首批施工图纸并与建立结合主持召开施工图纸技术交底会议
⑼组织进展工程工程划分征得建立同意后报宁德水利水电工程质量监视站审批
⑽审核施工递交的工程工程开工申请经过监理机构严格审核后总监理工程师于2021年9月10日签发工程开工指
2工程施工过程中的监理质量控制⑴事前审批分部工程开工的审批在每个分部工程开工前监理部都要求施工上报分部开工申请表经过监理部对其分部工程开工
