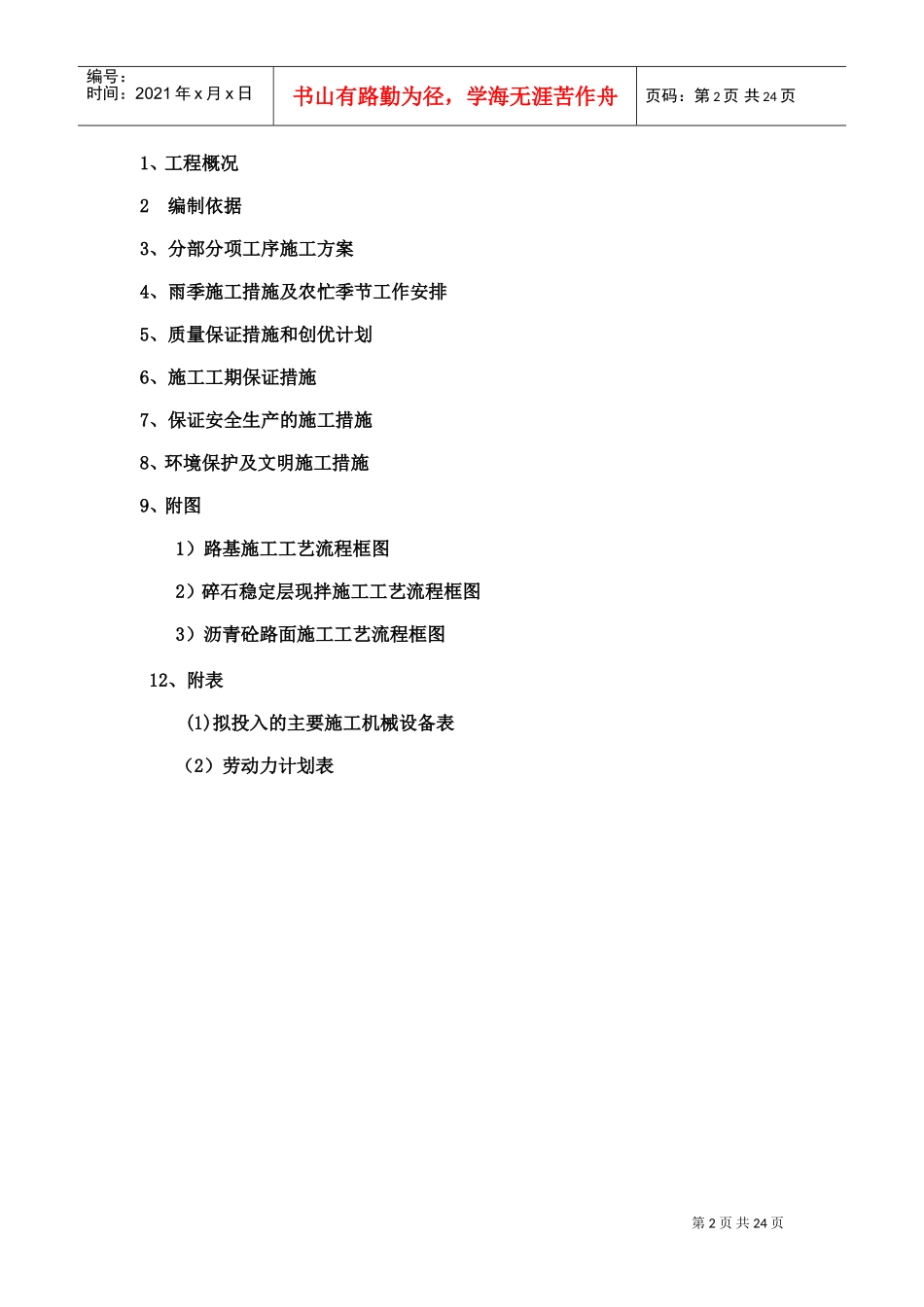

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页洪江市株山安置区一期基础设施工程施工组织设计编制人:职务(职称):审核人:职务(职称):批准人:职务(职称):洪江市威远建筑工程有限责任公司2016年3月目录第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页1、工程概况2编制依据3、分部分项工序施工方案4、雨季施工措施及农忙季节工作安排5、质量保证措施和创优计划6、施工工期保证措施7、保证安全生产的施工措施8、环境保护及文明施工措施9、附图1)路基施工工艺流程框图2)碎石稳定层现拌施工工艺流程框图3)沥青砼路面施工工艺流程框图12、附表(1)拟投入的主要施工机械设备表(2)劳动力计划表第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页一、工程概述洪江市株山安置区一期基础设施工程主要包含化粪池、DN600雨污水涵管、DN300雨污水涵管、路沿石安装、人行道铺装、沥青混凝土路面、绿化工程
株山安置区道路结构表:路面结构结构层厚度(cm)细粒式沥青混凝土(耐磨层)3粗粒式沥青混凝土45%水泥稳定碎石层154%水泥稳定碎石层15二、编制依据1、招标单位提供的招标文件、设计图纸及各种技术资料
2、依据规范及标准:(1)《城镇道路工程施工与质量验收规范》CJJ1-2008(2)《公路沥青路面施工技术规范》JTGF40-2004第4页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页(3)《公路路面基层施工技术细则》JTJF20-2015(4)《公路路基施工技术规范》JTGF10-2006(5)《市政排水管道工程及附属设施》06MS201(6)《给排水管道工程施工及验收规范》GB50268-2008(7)《城市绿化工程施
