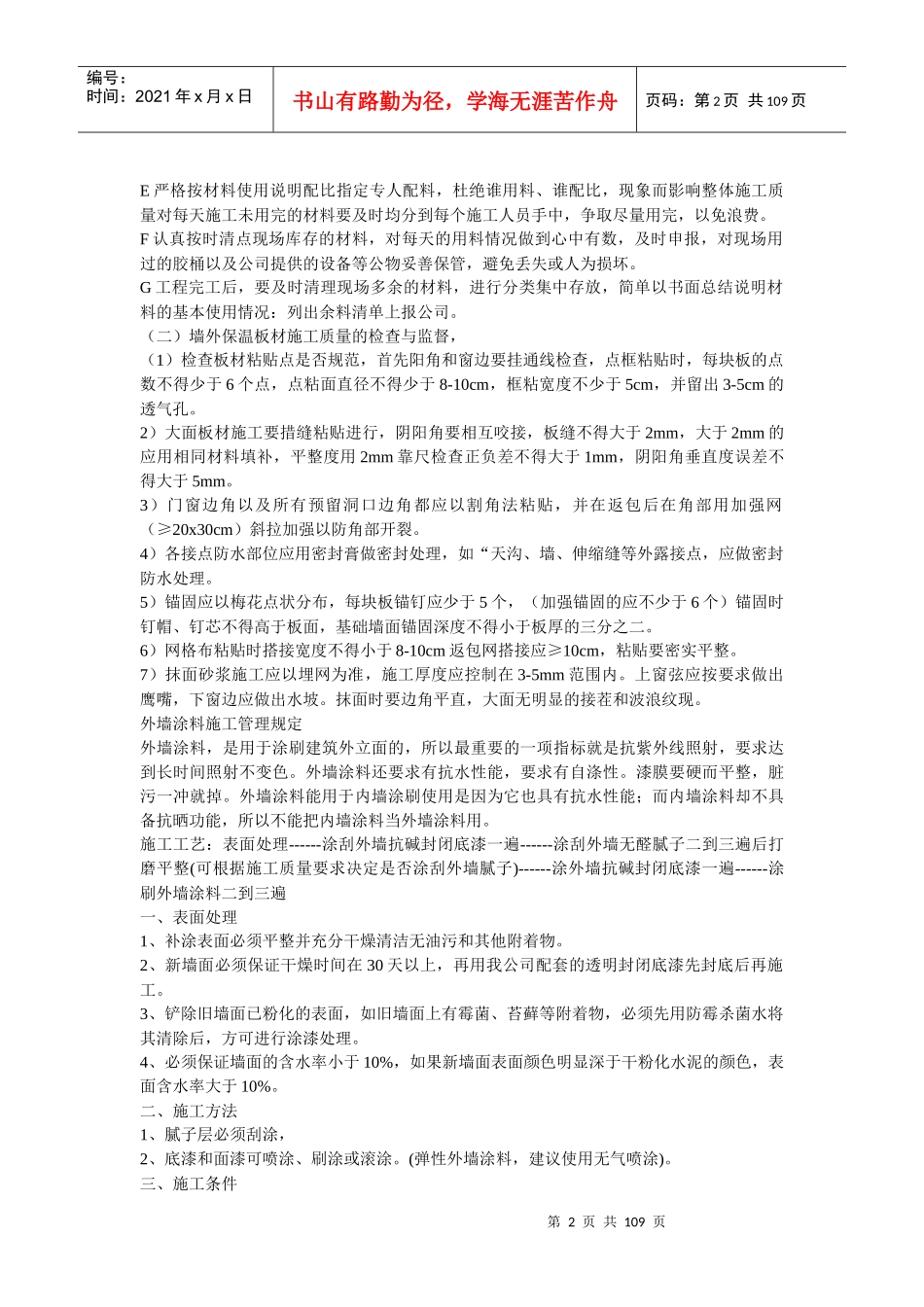

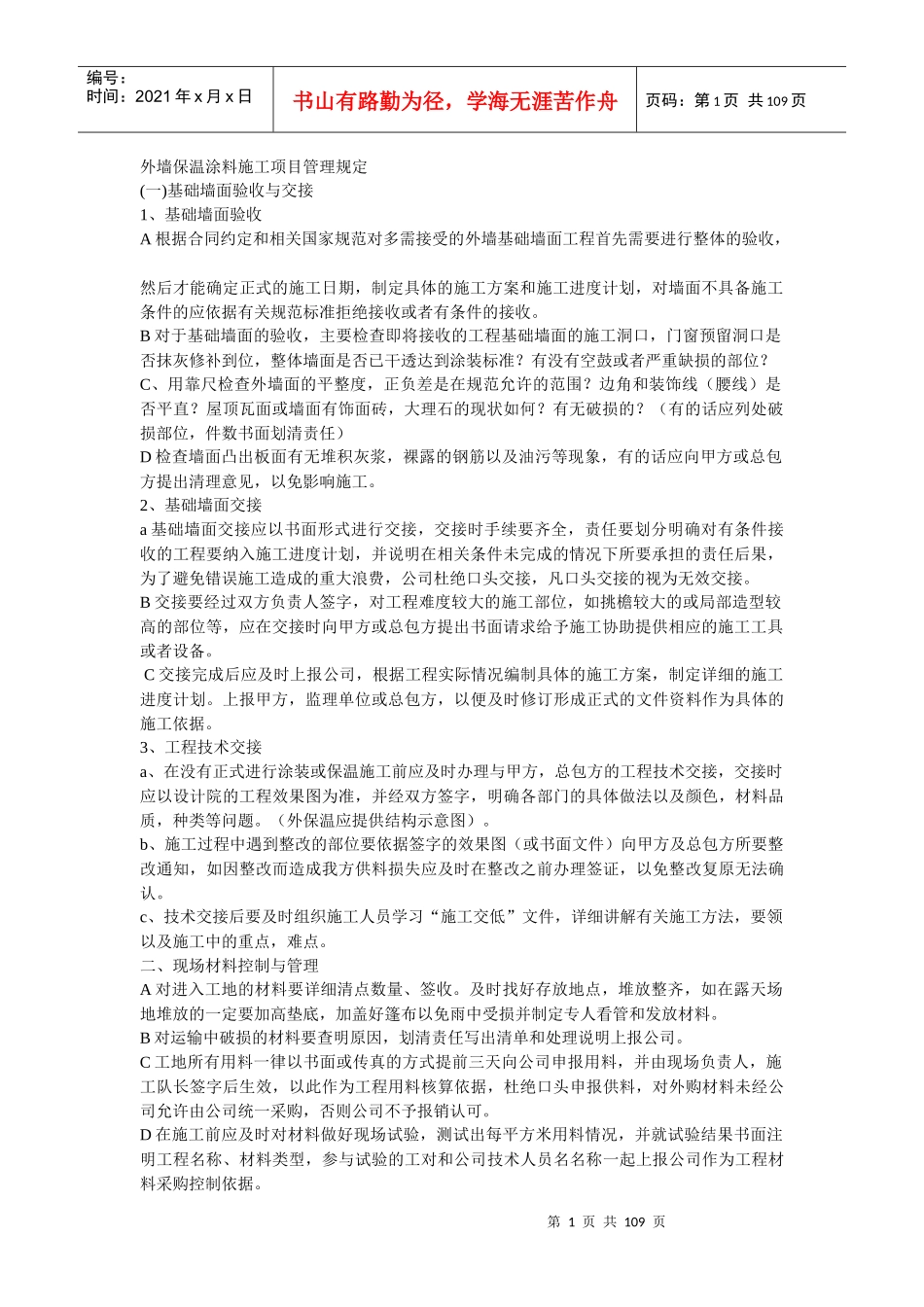

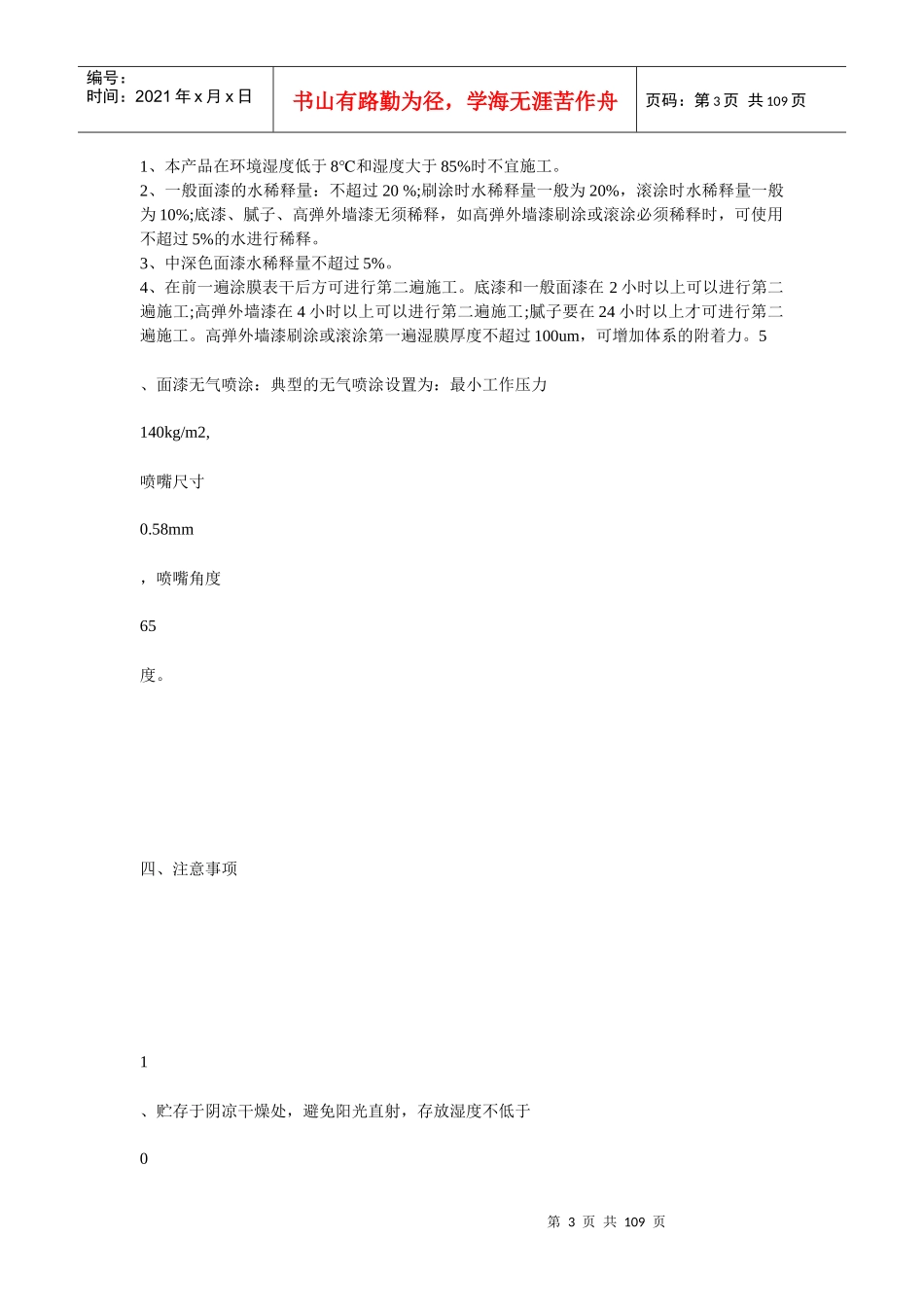

第1页共109页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共109页外墙保温涂料施工项目管理规定(一)基础墙面验收与交接1、基础墙面验收A根据合同约定和相关国家规范对多需接受的外墙基础墙面工程首先需要进行整体的验收,然后才能确定正式的施工日期,制定具体的施工方案和施工进度计划,对墙面不具备施工条件的应依据有关规范标准拒绝接收或者有条件的接收
B对于基础墙面的验收,主要检查即将接收的工程基础墙面的施工洞口,门窗预留洞口是否抹灰修补到位,整体墙面是否已干透达到涂装标准
有没有空鼓或者严重缺损的部位
C、用靠尺检查外墙面的平整度,正负差是在规范允许的范围
边角和装饰线(腰线)是否平直
屋顶瓦面或墙面有饰面砖,大理石的现状如何
(有的话应列处破损部位,件数书面划清责任)D检查墙面凸出板面有无堆积灰浆,裸露的钢筋以及油污等现象,有的话应向甲方或总包方提出清理意见,以免影响施工
2、基础墙面交接a基础墙面交接应以书面形式进行交接,交接时手续要齐全,责任要划分明确对有条件接收的工程要纳入施工进度计划,并说明在相关条件未完成的情况下所要承担的责任后果,为了避免错误施工造成的重大浪费,公司杜绝口头交接,凡口头交接的视为无效交接
B交接要经过双方负责人签字,对工程难度较大的施工部位,如挑檐较大的或局部造型较高的部位等,应在交接时向甲方或总包方提出书面请求给予施工协助提供相应的施工工具或者设备
C交接完成后应及时上报公司,根据工程实际情况编制具体的施工方案,制定详细的施工进度计划
上报甲方,监理单位或总包方,以便及时修订形成正式的文件资料作为具体的施工依据
3、工程技术交接a、在没有正式进行涂装或保温施工前应及时办理与甲方,总包方的工程技术交接,交接时应以设计院的工程效果图为准,并经双方签字,明确各部门的具体做法以及颜色,材料品质,种类等问题
