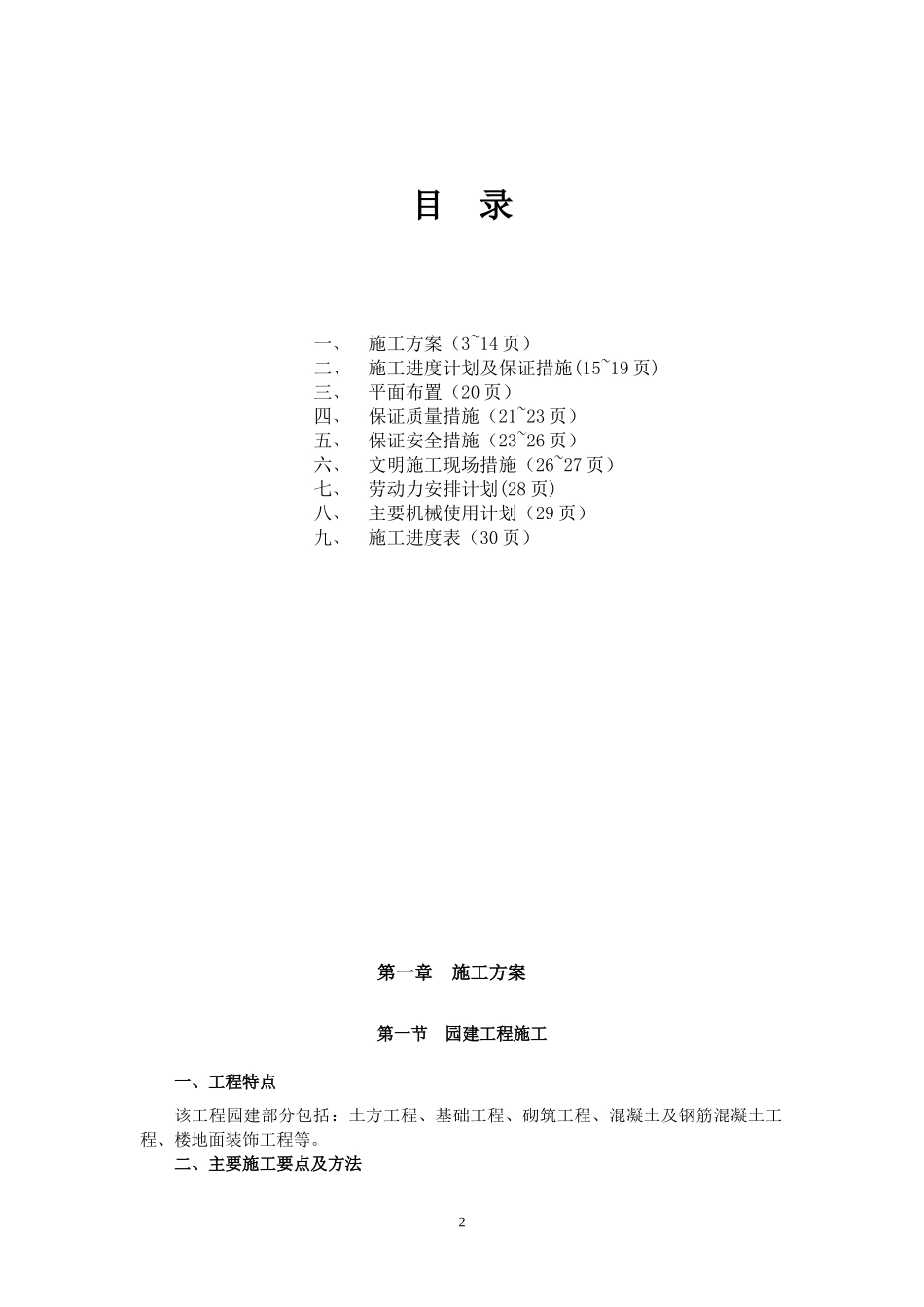

双湾国际一期环境景观工程(正本)施工组织设计编制单位:广东棕榈园林股份有限公司编制日期:2009年5月20日目录一、施工方案(3~14页)二、施工进度计划及保证措施(15~19页)三、平面布置(20页)四、保证质量措施(21~23页)五、保证安全措施(23~26页)六、文明施工现场措施(26~27页)七、劳动力安排计划(28页)八、主要机械使用计划(29页)九、施工进度表(30页)第一章施工方案第一节园建工程施工一、工程特点该工程园建部分包括:土方工程、基础工程、砌筑工程、混凝土及钢筋混凝土工程、楼地面装饰工程等

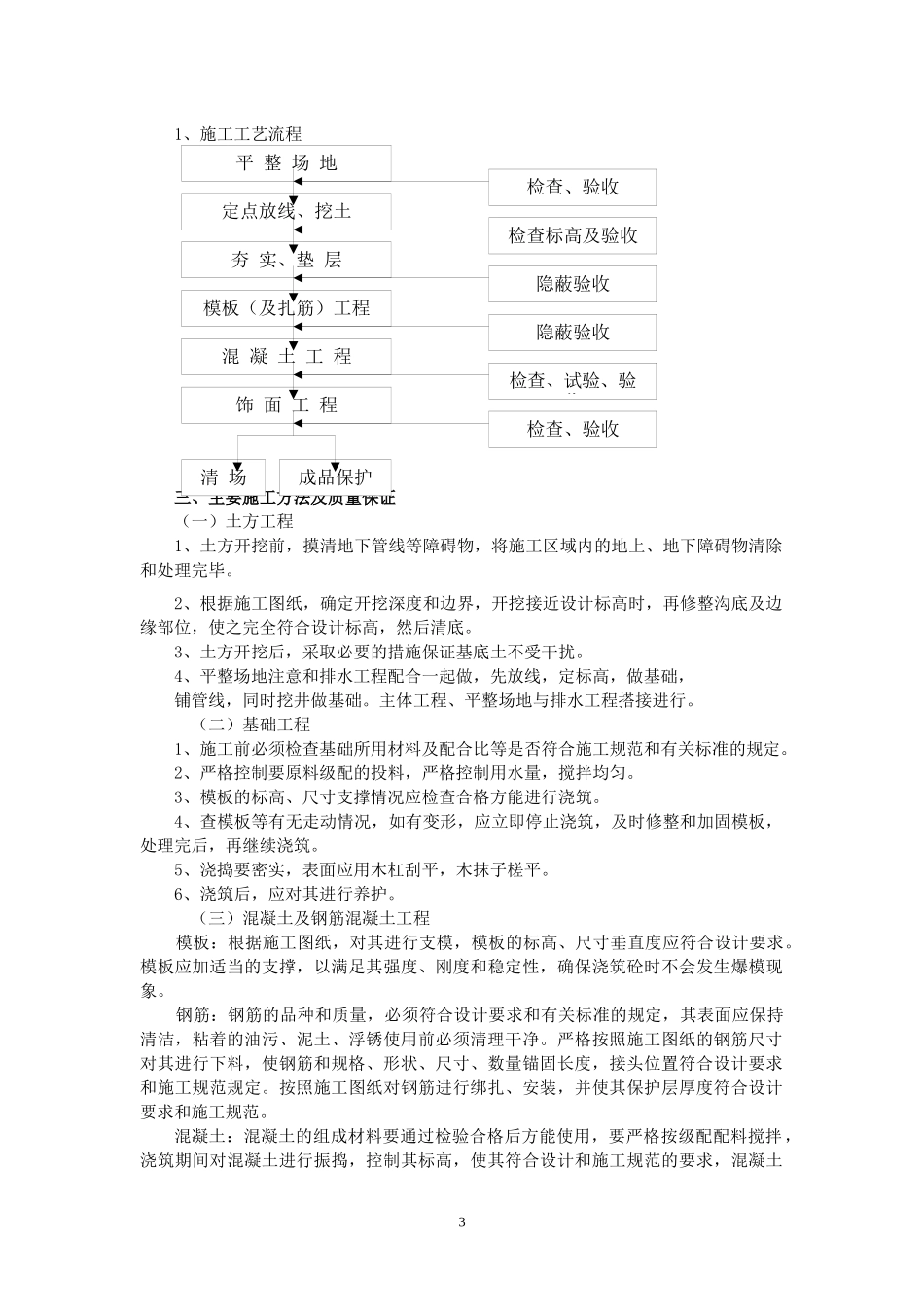

二、主要施工要点及方法21、施工工艺流程三、主要施工方法及质量保证(一)土方工程1、土方开挖前,摸清地下管线等障碍物,将施工区域内的地上、地下障碍物清除和处理完毕
2、根据施工图纸,确定开挖深度和边界,开挖接近设计标高时,再修整沟底及边缘部位,使之完全符合设计标高,然后清底
3、土方开挖后,采取必要的措施保证基底土不受干扰
4、平整场地注意和排水工程配合一起做,先放线,定标高,做基础,铺管线,同时挖井做基础
主体工程、平整场地与排水工程搭接进行
(二)基础工程1、施工前必须检查基础所用材料及配合比等是否符合施工规范和有关标准的规定
2、严格控制要原料级配的投料,严格控制用水量,搅拌均匀
3、模板的标高、尺寸支撑情况应检查合格方能进行浇筑
4、查模板等有无走动情况,如有变形,应立即停止浇筑,及时修整和加固模板,处理完后,再继续浇筑
5、浇捣要密实,表面应用木杠刮平,木抹子槎平
6、浇筑后,应对其进行养护
(三)混凝土及钢筋混凝土工程模板:根据施工图纸,对其进行支模,模板的标高、尺寸垂直度应符合设计要求
模板应加适当的支撑,以满足其强度、刚度和稳定性,确保浇筑砼时不会发生爆模现象
钢筋:钢筋的品种和质量,必须符合设计要求和有关标准的规定,其表面应保持清洁,粘着的油污、
