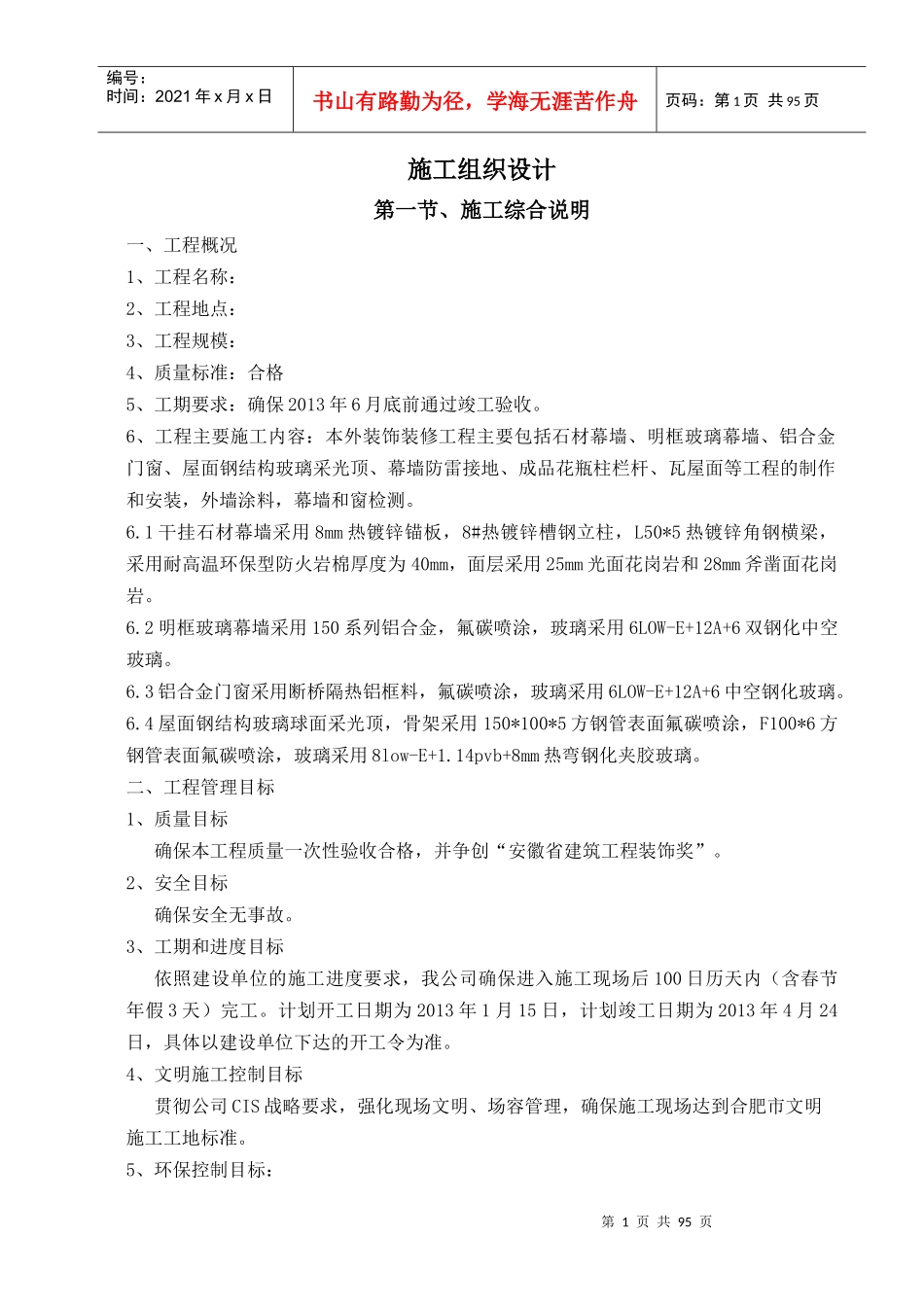

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页施工组织设计第一节、施工综合说明一、工程概况1、工程名称:2、工程地点:3、工程规模:4、质量标准:合格5、工期要求:确保2013年6月底前通过竣工验收
6、工程主要施工内容:本外装饰装修工程主要包括石材幕墙、明框玻璃幕墙、铝合金门窗、屋面钢结构玻璃采光顶、幕墙防雷接地、成品花瓶柱栏杆、瓦屋面等工程的制作和安装,外墙涂料,幕墙和窗检测
1干挂石材幕墙采用8mm热镀锌锚板,8#热镀锌槽钢立柱,L50*5热镀锌角钢横梁,采用耐高温环保型防火岩棉厚度为40mm,面层采用25mm光面花岗岩和28mm斧凿面花岗岩
2明框玻璃幕墙采用150系列铝合金,氟碳喷涂,玻璃采用6LOW-E+12A+6双钢化中空玻璃
3铝合金门窗采用断桥隔热铝框料,氟碳喷涂,玻璃采用6LOW-E+12A+6中空钢化玻璃
4屋面钢结构玻璃球面采光顶,骨架采用150*100*5方钢管表面氟碳喷涂,F100*6方钢管表面氟碳喷涂,玻璃采用8low-E+1
14pvb+8mm热弯钢化夹胶玻璃
二、工程管理目标1、质量目标确保本工程质量一次性验收合格,并争创“安徽省建筑工程装饰奖”
2、安全目标确保安全无事故
3、工期和进度目标依照建设单位的施工进度要求,我公司确保进入施工现场后100日历天内(含春节年假3天)完工
计划开工日期为2013年1月15日,计划竣工日期为2013年4月24日,具体以建设单位下达的开工令为准
4、文明施工控制目标贯彻公司CIS战略要求,强化现场文明、场容管理,确保施工现场达到合肥市文明施工工地标准

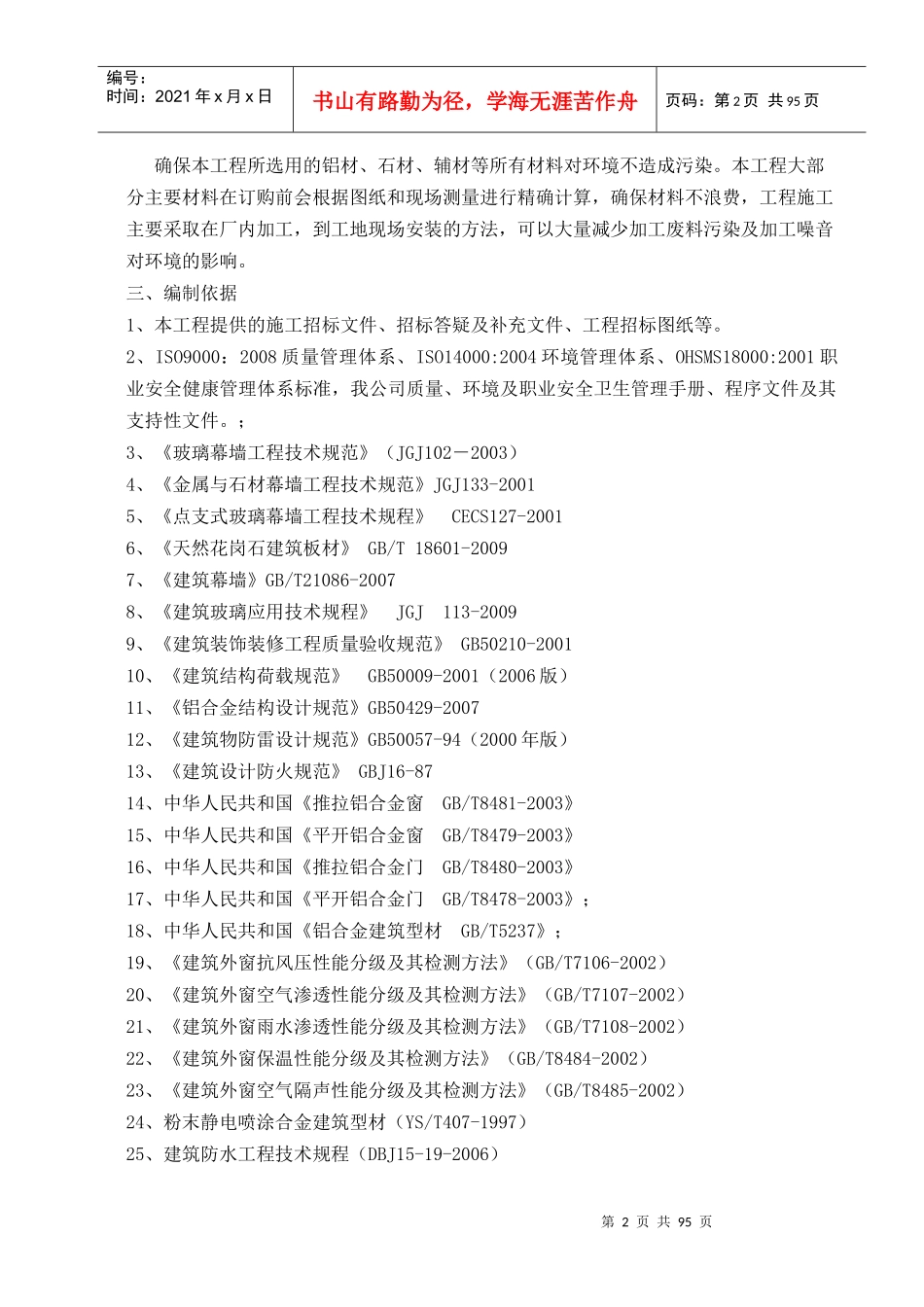

5、环保控制目标:第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页确保本工程所选用的铝材、石材、辅材等所有材料对环境不造成污染
