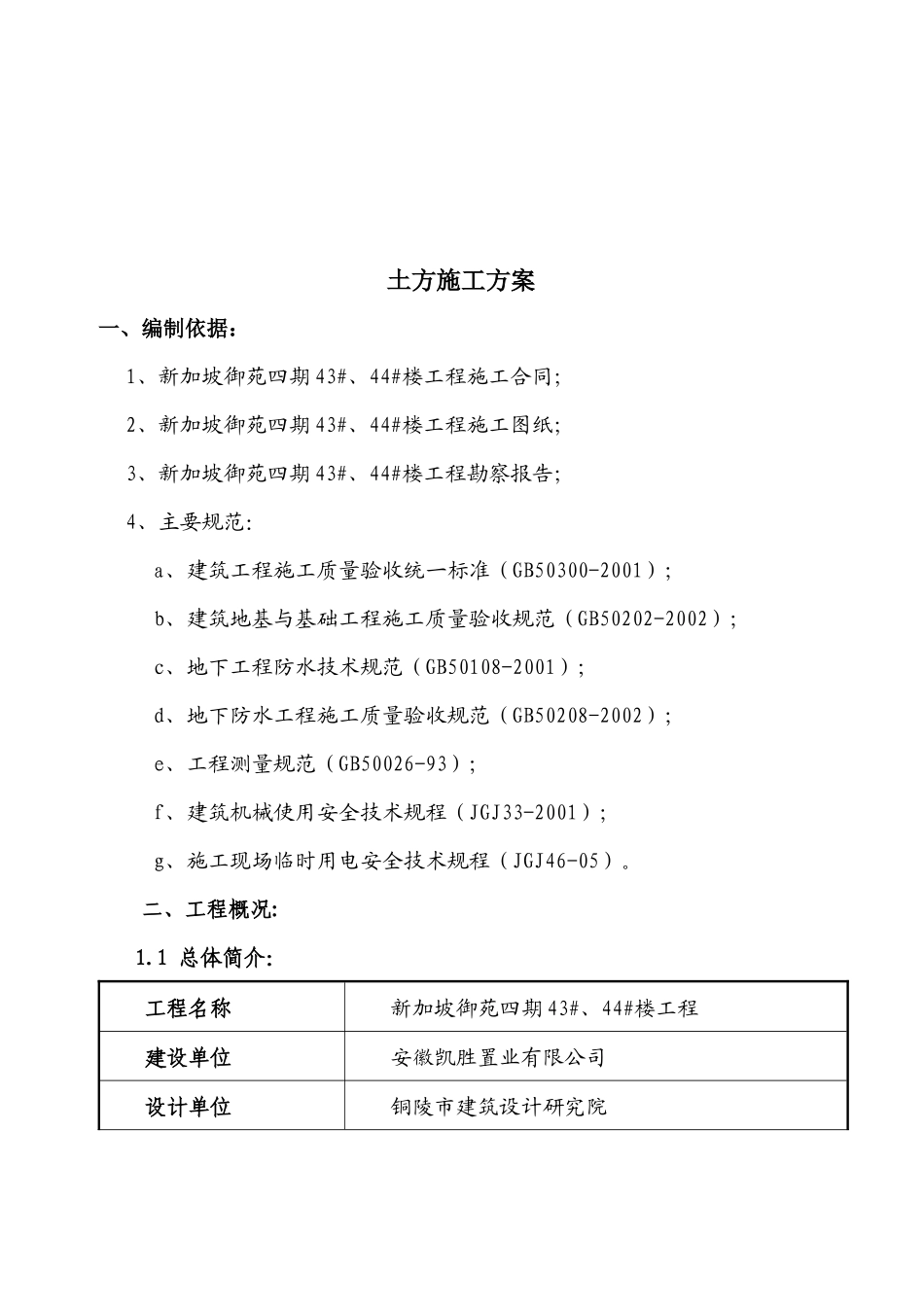

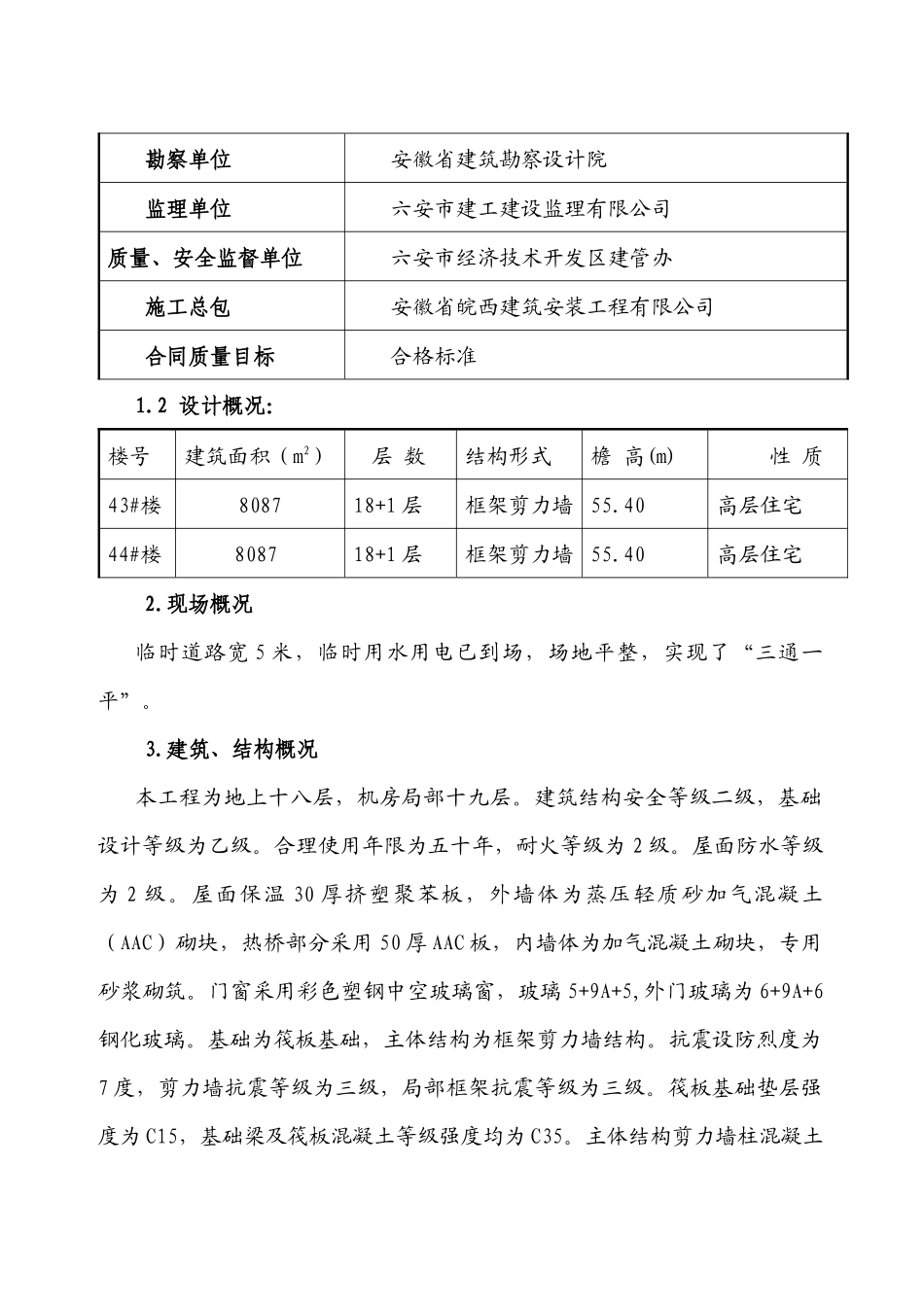

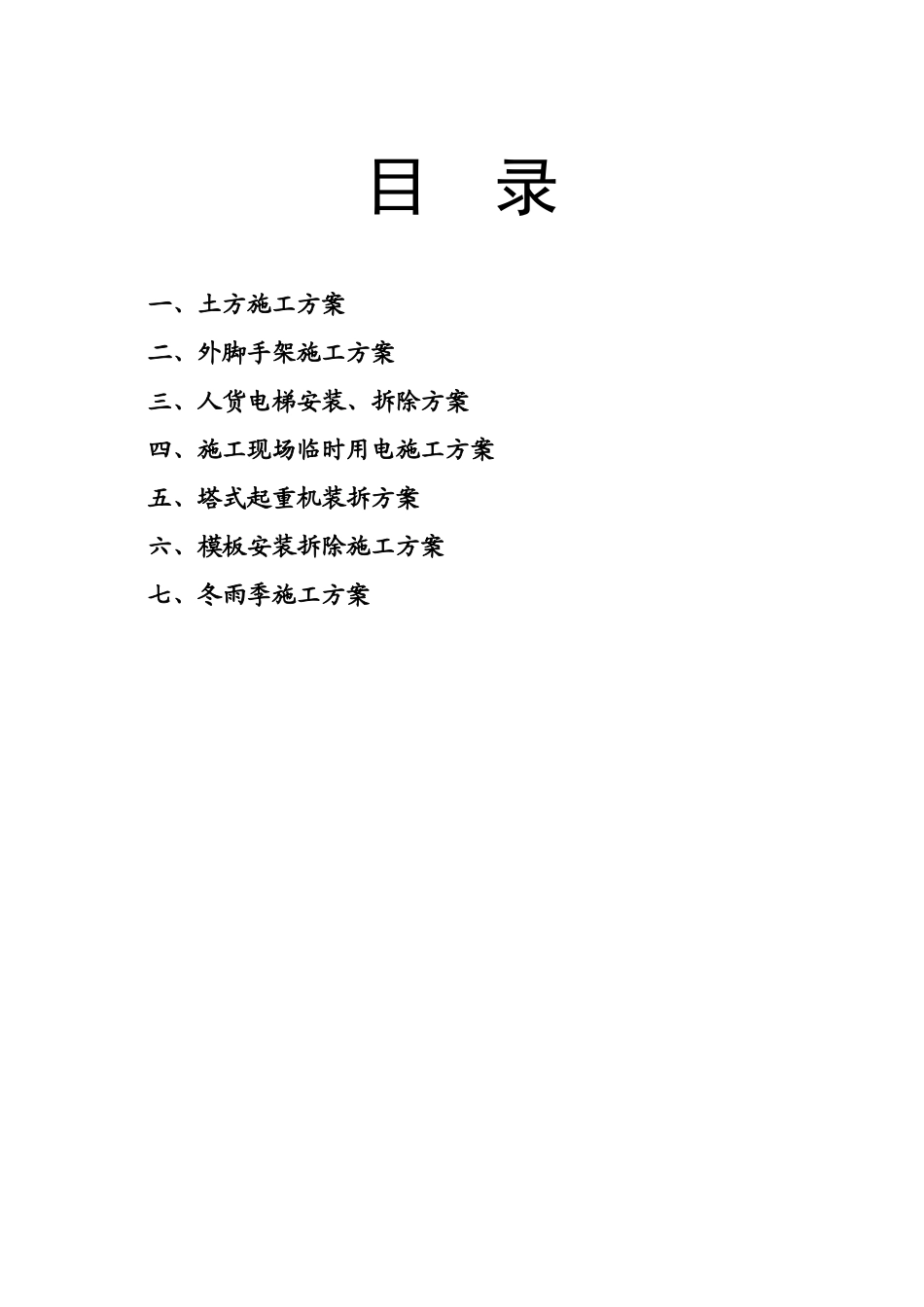

目录一、土方施工方案二、外脚手架施工方案三、人货电梯安装、拆除方案四、施工现场临时用电施工方案五、塔式起重机装拆方案六、模板安装拆除施工方案七、冬雨季施工方案土方施工方案一、编制依据:1、新加坡御苑四期43#、44#楼工程施工合同;2、新加坡御苑四期43#、44#楼工程施工图纸;3、新加坡御苑四期43#、44#楼工程勘察报告;4、主要规范:a、建筑工程施工质量验收统一标准(GB50300-2001);b、建筑地基与基础工程施工质量验收规范(GB50202-2002);c、地下工程防水技术规范(GB50108-2001);d、地下防水工程施工质量验收规范(GB50208-2002);e、工程测量规范(GB50026-93);f、建筑机械使用安全技术规程(JGJ33-2001);g、施工现场临时用电安全技术规程(JGJ46-05)。二、工程概况:1.1总体简介:工程名称新加坡御苑四期43#、44#楼工程建设单位安徽凯胜置业有限公司设计单位铜陵市建筑设计研究院勘察单位安徽省建筑勘察设计院监理单位六安市建工建设监理有限公司质量、安全监督单位六安市经济技术开发区建管办施工总包安徽省皖西建筑安装工程有限公司合同质量目标合格标准1.2设计概况:楼号建筑面积(m2)层数结构形式檐高(m)性质43#楼808718+1层框架剪力墙55.40高层住宅44#楼808718+1层框架剪力墙55.40高层住宅2.现场概况临时道路宽5米,临时用水用电已到场,场地平整,实现了“三通一平”。3.建筑、结构概况本工程为地上十八层,机房局部十九层。建筑结构安全等级二级,基础设计等级为乙级。合理使用年限为五十年,耐火等级为2级。屋面防水等级为2级。屋面保温30厚挤塑聚苯板,外墙体为蒸压轻质砂加气混凝土(AAC)砌块,热桥部分采用50厚AAC板,内墙体为加气混凝土砌块,专用砂浆砌筑。门窗采用彩色塑钢中空玻璃窗,玻璃5+9A+5,外门玻璃为6+9A+6钢化玻璃。基础为筏板基础,主体结构为框架剪力墙结构。抗震设防烈度为7度,剪力墙抗震等级为三级,局部框架抗震等级为三级。筏板基础垫层强度为C15,基础梁及筏板混凝土等级强度均为C35。主体结构剪力墙柱混凝土强度等级一至四层剪力墙、柱为C35,梁板为C30,五至十六层剪力墙、柱为C35,梁板为C25,十七层以上均为C25,二次结构混凝土强度等级为C20。4.安装概况本工程的安装工程主要包括两大部分:建筑给排水工程、建筑电气工程。1、建筑给排水工程:该分部工程主要包括室内给水系统、室内排水系统、卫生洁具的安装以及消防栓给排水系统的安装,主要管材包括PVC管、UPVC管、热镀锌钢管。2、建筑电气工程:主要分为强电、弱电两大部分,包括供配电、动力、照明、综合布线和防雷接地系统,供电电源为低压380/220V。室内各种干、支线路采用各类电缆,导线由金属线槽内或穿镀锌钢管(GG)、焊管(G)、PVC管沿地坪、楼板、吊顶、墙体暗敷。主要工作内容有配管穿线、金属线槽安装、电缆敷设、成套配电柜、配电箱、电气器具和防雷接地装置安装等。第二章:组织措施一、人力资源配备:1、成立以项目经理为核心,以项目技术负责人、专职质检员、施工员、安全员为骨干的质量控制小组,明确项目经理为工程质量控制第一责任人。2、坚持质量检查制度。规定专职质检员必须天天检查施工质量,对检查出的质量问题、隐患要做好文字纪录,并落实到人,及时整改,同时坚持“三检制度”。3、坚持施工技术交底制度。施工技术负责人在每道工序施工前必须向操作人员进行书面交底,双方签字认可。二、施工机械配备:基础土方开挖拟采用二台EX200反铲挖掘机,工程测量用:J2经纬仪三台,DS3水准仪三台,100m钢卷尺六把。φ100水泵十台(用于抽排水)。第三章:技术措施一、施工准备:1、土方开挖前,根据新加坡御苑四期43#、44#楼工程施工图的要求,将施工区的障碍物清除和办理完毕。2、建筑物的位置定位控制线(桩),标准水平桩及开槽的灰线尺寸,必须经过检查合格,并办完预检手续。3、根据岩土工程勘察报告开挖深度的不同,合理确定槽壁的放坡系数开挖,雨季施工阶段,槽坑内必须有排水措施,明沟排水挖深为0.5m,每20米设置一个集水坑,并采用φ100水泵不断将水抽排出场外,保持基底不受地下水浸泡。4、夜间施工时,应有足够的照明设施,在危...
