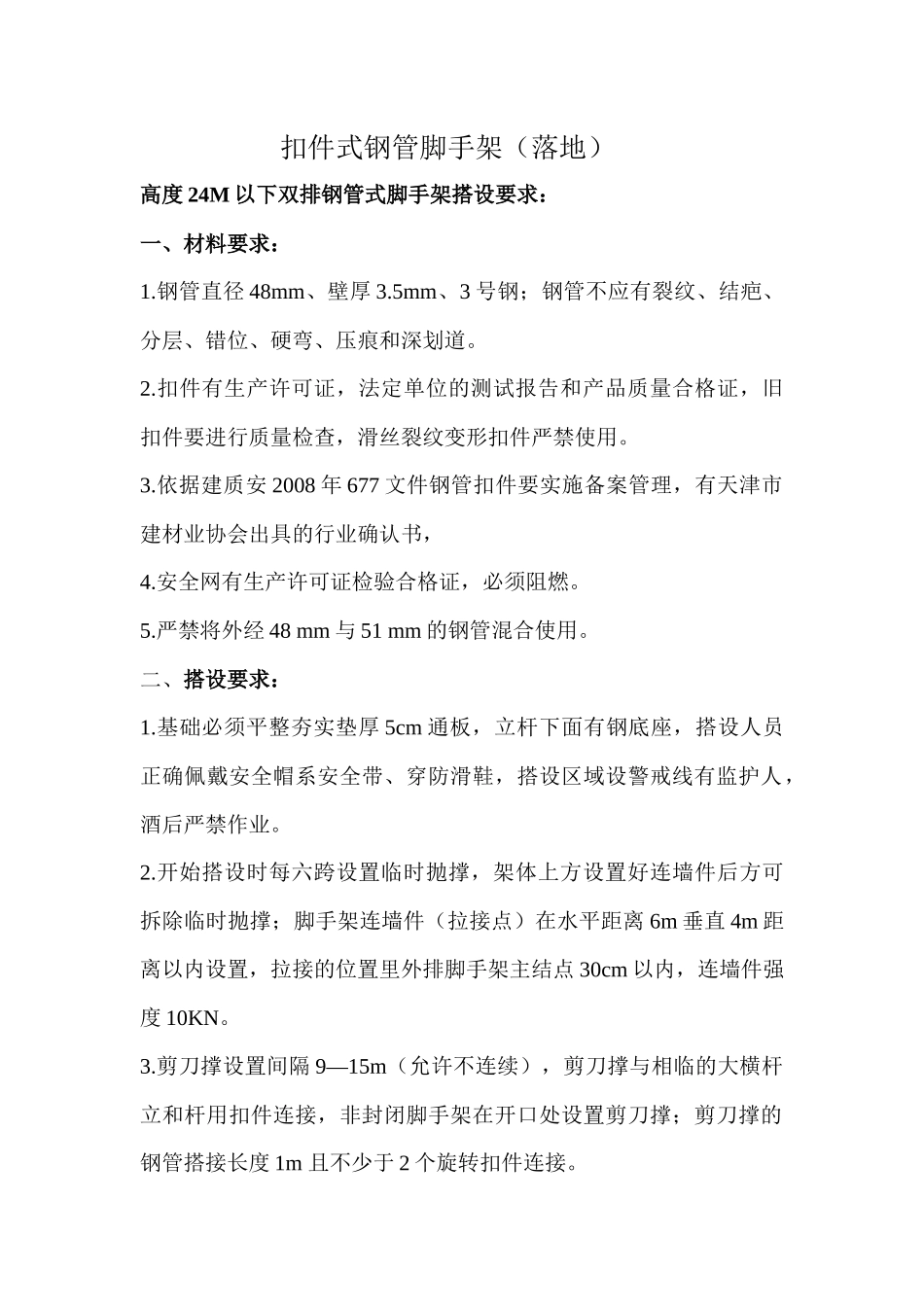

扣件式钢管脚手架(落地)高度24M以下双排钢管式脚手架搭设要求:一、材料要求:1
钢管直径48mm、壁厚3
5mm、3号钢;钢管不应有裂纹、结疤、分层、错位、硬弯、压痕和深划道
扣件有生产许可证,法定单位的测试报告和产品质量合格证,旧扣件要进行质量检查,滑丝裂纹变形扣件严禁使用
依据建质安2008年677文件钢管扣件要实施备案管理,有天津市建材业协会出具的行业确认书,4
安全网有生产许可证检验合格证,必须阻燃
严禁将外经48mm与51mm的钢管混合使用
二、搭设要求:1
基础必须平整夯实垫厚5cm通板,立杆下面有钢底座,搭设人员正确佩戴安全帽系安全带、穿防滑鞋,搭设区域设警戒线有监护人,酒后严禁作业
开始搭设时每六跨设置临时抛撑,架体上方设置好连墙件后方可拆除临时抛撑;脚手架连墙件(拉接点)在水平距离6m垂直4m距离以内设置,拉接的位置里外排脚手架主结点30cm以内,连墙件强度10KN
剪刀撑设置间隔9—15m(允许不连续),剪刀撑与相临的大横杆立和杆用扣件连接,非封闭脚手架在开口处设置剪刀撑;剪刀撑的钢管搭接长度1m且不少于2个旋转扣件连接
大横杆和立杆的接头不能在同一跨内,大横杆要放在立杆的内侧,使两根立杆承受偏心弯距相反
脚手架外排架立杆内侧挂2000目安全网,作业面设置水平安全网
脚手架立杆的长细比不大于210用λ表示
三、使用要求:1
不得超载,不得将模板支架、缆风绳、泵送混凝土和砂浆输送管道等固定在脚手架上,严禁悬挂起重设备
当脚手架基础有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施
脚手架使用期间严禁拆除主节点处的纵横向水平杆、扫地杆、连墙件

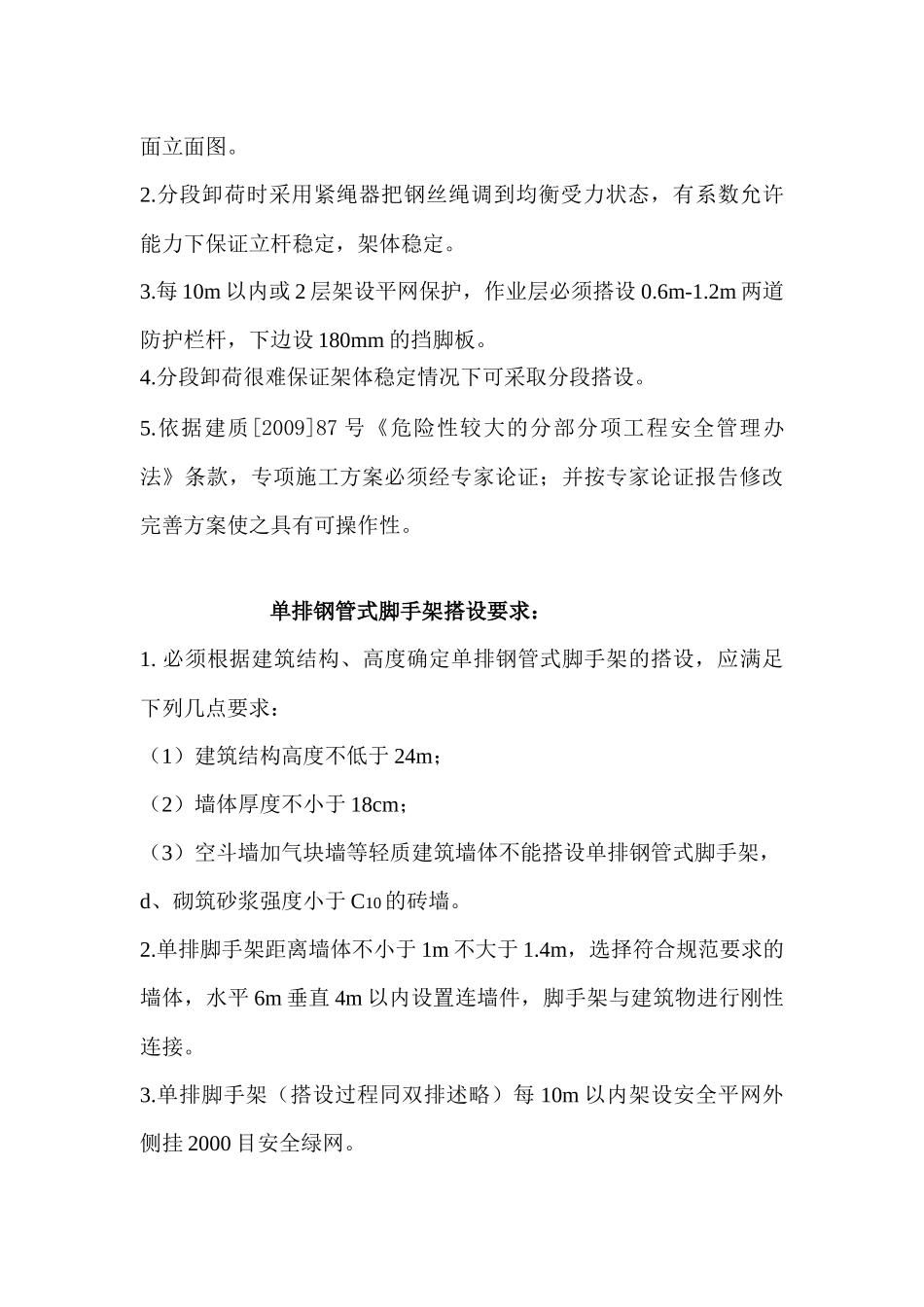

(连墙件急需拆改时必须要先加后拆)4
作业层必须搭设0
2m两道防护栏杆,下边设180mm的挡脚板
25M--50M双排钢管式脚手架搭设要求:1
