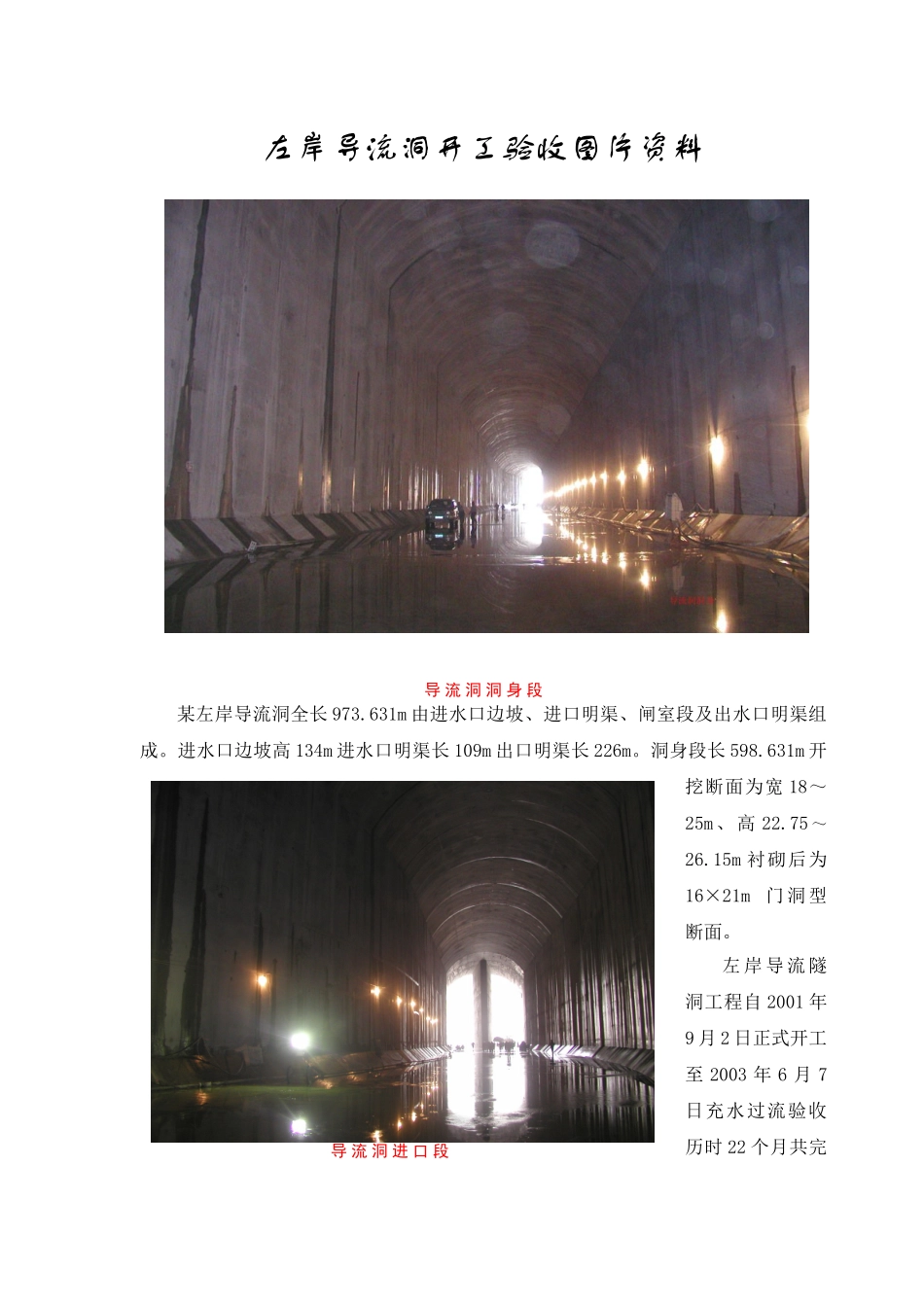

导流洞进口段左岸导流洞开工验收图片资料导流洞洞身段某左岸导流洞全长973.631m由进水口边坡、进口明渠、闸室段及出水口明渠组成。进水口边坡高134m进水口明渠长109m出口明渠长226m。洞身段长598.631m开挖断面为宽18~25m、高22.75~26.15m衬砌后为16×21m门洞型断面。左岸导流隧洞工程自2001年9月2日正式开工至2003年6月7日充水过流验收历时22个月共完导流洞洞身弧形段成土石方明挖59.4万m3石方洞挖24万m3各类锚杆2.46万根混凝土浇筑8.8万m3。间虽经历了“工程开工日推延2.5个月、洞型改变、超标特大洪水以及11.15自然灾害事故〞等重大的影响但在业主、设计、监理、施工等的通力合作下采取了一系列行之有效的赶工措施经过葛洲坝集团施工的全力拼搏工程提早55天具备了过流充水条件。2003年6月6~7日业主组织专家对工程进展开工检查、验收。共评定单元工程1322个其中优良单元1208个一次验收合格率100%单元工程合格率100%单元工程优良率91.4。未发生严重质量缺陷及质量事故总体施工质量良好。混凝土总共取样检测458组C25平均强度为38.5MPaC30平均强度为40.5MPaC40平均抗压强度为55.1MPa均方差为3.18离差系数为0.07强度保证率为99.9%合格率为100%。喷砼取样检测32组平均抗压强度为28.6MPa合格率为100%。原材料物理力学性能检测结果全部满足有关标准要求。导流洞贯穿误差纵向18mm横向6mm竖向10mm。混凝土体形测量平均误差洞身段及闸室小于等于2cm进出口明渠小于等于3cm门槽埋件误差小于2.5mm。上述检查指标验收专家组一致通过并宣布该工程为“优良工程〞。
