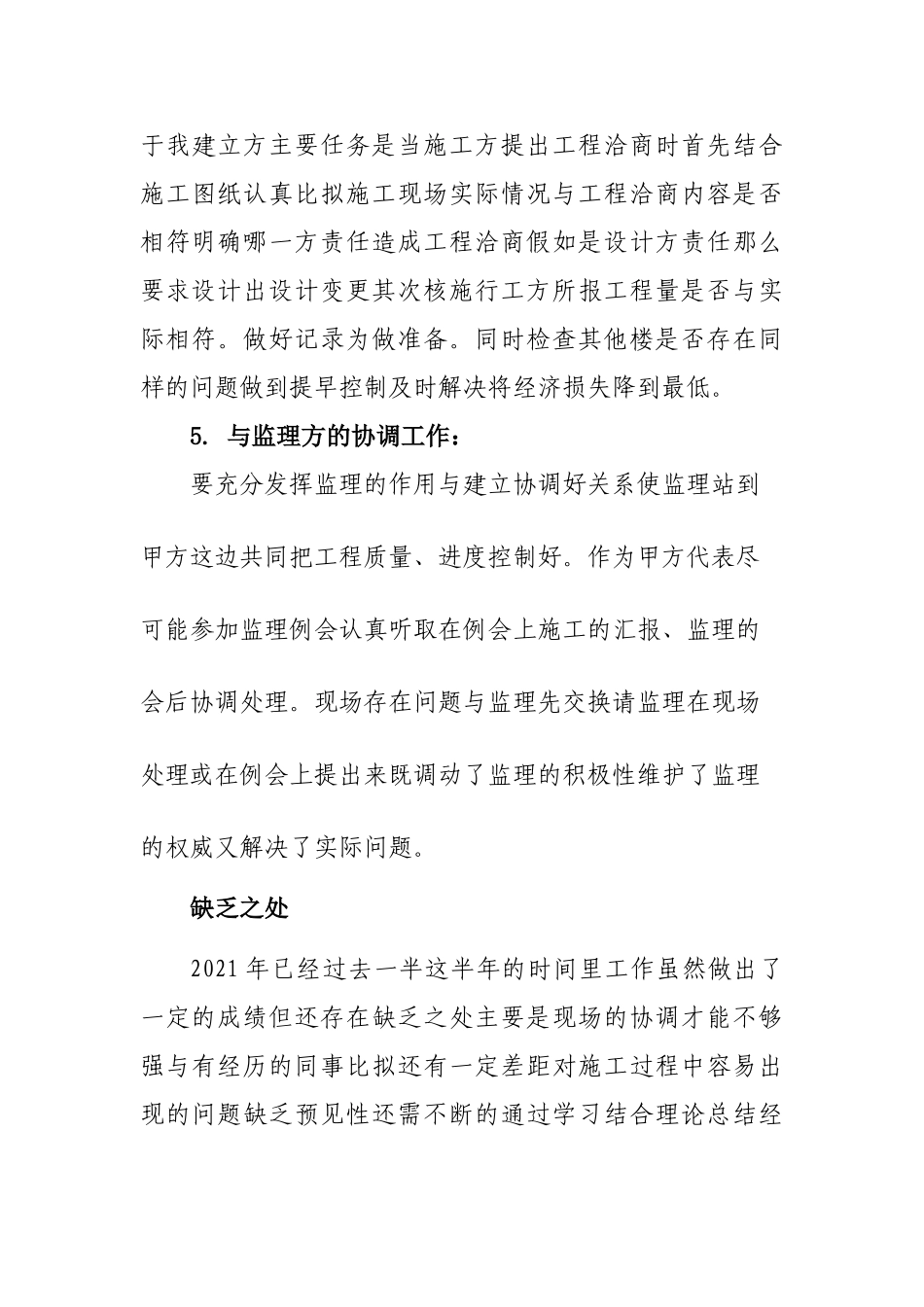

年中工作总结XX2021年6月21日2021年初到如今半年时间已经过去在指导与同事的帮助下我在工作方面获得了较大进步如今我把我的工作做一下总结汇报。这半年中我主要负责园区政根底设施人行道铺装的质量监视工作人行道铺装与绿化穿插施工的协调工作对去年已完成的路面及雨、污水检查井的检查工作配合审计监视部门、造价咨询进展工程量计量工作做好工程本钱控制以及指导安排的其他工作。详细工作如下:1.人行道铺装的质量监视工作自今年3月份道路施工进场以来人行道的铺装工作就全面展开了为了保证园区人行道的施工质量每天都要到各个路段上进展质量的检查与巡视在每天的巡查中发现人行道在原材料〔主要是环保砖〕与施工过程中存在不少问题环保砖主要存在强度不够、厚度不够、薄厚不均等问题;施工过程中存在砂浆含水较少灰砂比缺乏铺设时砂浆实度不够等问题。局部环保砖强度不够主要是因为砖供给量紧张未到达龄就提供给了道路施工我们要求施工在厂家卸砖时渐渐卸并码放成垛并每天洒水加强养护局部环保砖厚度不够薄厚不均我们都给予清场处理;施工过程中出现的砂浆含水较少灰砂比缺乏铺设时砂浆实度不够等问题我们配合监理加强巡查力度一旦发现都其返工整改确保到达验收。2.人行道铺装与绿化穿插施工的协调工作在人行道铺设的施工过程中与绿化穿插施工时常有人行道的基层灰土、砂浆、水泥、废砖等抛洒在绿化带内绿化施工用的土壤、肥料、支架等堆放在人行道内的现象发生我配合园林分的工作人员将道路施工、绿化施工同时叫到现场共同协商清理方案确保不影响双方的工与质量。3.对已完成的路面及雨、污水检查井进展检查的工作今年3月初开场我配合监理进展了园区政道路路面的缺陷调查主要缺陷有横向裂缝、纵向裂缝、麻面、松散脱落跳车等并带亢总、王总、胡部长到现场这些缺陷在现场定出修复方案。同时又对每条路的雨、污水检查井及雨水收水井进展了抽检对没有清掏到位的施工其在雨季到来之前尽快整改防止因下雨带来不必要的损失。4.配合审计监视部门、造价咨询进展工程量计量工作“设计变更单由设计方提出经工程监理、施工认可〞签字建立方最后签字“工程洽商记录由施工提出经监理〞方、设计签字认可建立方最后签字。这两种签字与设计图纸一样具有同等法律效力是施工的根据之一故要慎重。对于我建立方主要任务是当施工方提出工程洽商时首先结合施工图纸认真比拟施工现场实际情况与工程洽商内容是否相符明确哪一方责任造成工程洽商假如是设计方责任那么要求设计出设计变更其次核施行工方所报工程量是否与实际相符。做好记录为做准备。同时检查其他楼是否存在同样的问题做到提早控制及时解决将经济损失降到最低。5.与监理方的协调工作:要充分发挥监理的作用与建立协调好关系使监理站到甲方这边共同把工程质量、进度控制好。作为甲方代表尽可能参加监理例会认真听取在例会上施工的汇报、监理的会后协调处理。现场存在问题与监理先交换请监理在现场处理或在例会上提出来既调动了监理的积极性维护了监理的权威又解决了实际问题。缺乏之处2021年已经过去一半这半年的时间里工作虽然做出了一定的成绩但还存在缺乏之处主要是现场的协调才能不够强与有经历的同事比拟还有一定差距对施工过程中容易出现的问题缺乏预见性还需不断的通过学习结合理论总结经历来不断进步自己的工作才能增强自己对施工过程中出现问题的预见性。努力进步自己的沟通才能更好的与施工、监理进展沟通从而更好的开展工作在今后的工作中听从指导安排遵守各项理制度团结同事形成良好的工作气氛。积极学习指导同事的长处学习专业知识不断进步自身专业知识和理程度。积极参与组织的各项文体活动并获得良好成绩。只有不断充实自己才能紧跟前进的步伐才能更好的为园区建立提供更强的动力。我相信在今后自己的工作会做的更好!
