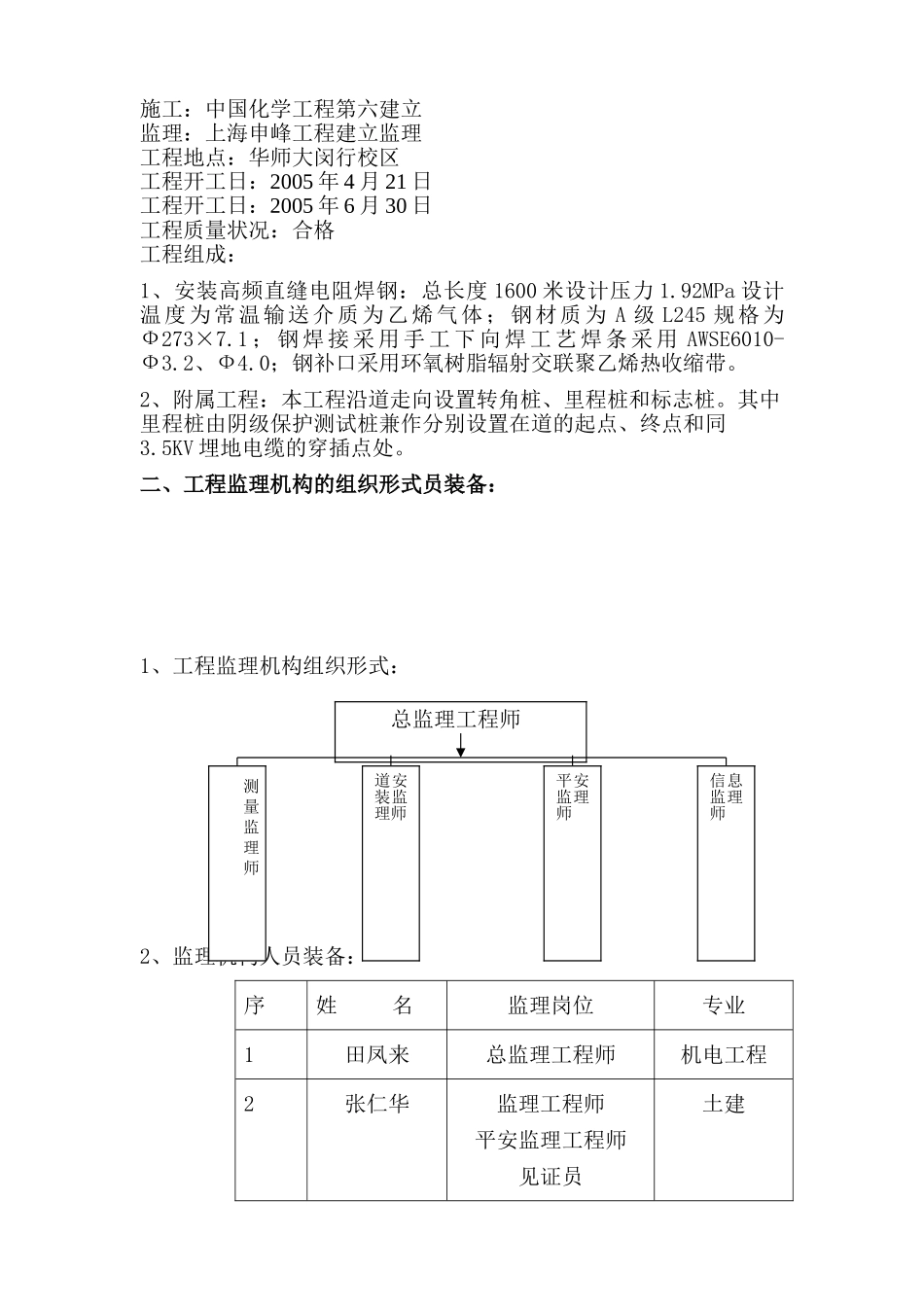

B19编:0501监理工作总结工程名称:华师大闵行校乙烯道迁移工程建立:上海华鸿廊设计:上海工程化学设计院施工:中国化学工程第六建立监理:上海申峰工程建立监理总监理工程师:技术负责人:一、工程概况:工程名称:华师大闵行校区乙烯道迁移工程建立:上海华鸿廊设计:上海工程化学设计院施工:中国化学工程第六建立监理:上海申峰工程建立监理工程地点:华师大闵行校区工程开工日:2005年4月21日工程开工日:2005年6月30日工程质量状况:合格工程组成:1、安装高频直缝电阻焊钢:总长度1600米设计压力1
92MPa设计温度为常温输送介质为乙烯气体;钢材质为A级L245规格为Ф273×7
1;钢焊接采用手工下向焊工艺焊条采用AWSE6010-Ф3
0;钢补口采用环氧树脂辐射交联聚乙烯热收缩带
2、附属工程:本工程沿道走向设置转角桩、里程桩和标志桩
其中里程桩由阴级保护测试桩兼作分别设置在道的起点、终点和同3
5KV埋地电缆的穿插点处

二、工程监理机构的组织形式员装备:1、工程监理机构组织形式:测量监2、监理机构人员装备:序姓名监理岗位专业1田凤来总监理工程师机电工程2张仁华监理工程师平安监理工程师见证员土建总监理工程师测量监理师道安装监理师平安监理师信息监理师3胡民华测量监理师测量三、进度控制情况;工程目的工:开工日2005年3月21日开工日2005年6月30日工程实际工;开工日2005年4月21日开工日2005年6月30日监理机构认真审核施工报送的施工总进度方案及阶段进度方案,根据工程实际条件、全面分析进度方案的合理性和可行性
在进度方案施行过程中专业监理工程师对施工实际进度进展跟踪检查、监视、将实际进度与方案进度比拟分析施行动态控制
当发现工程进度严重滞后目的工时工程监理机构及时召开有关各方的协调会议提出合理化建议研究应采取的措施并要求有关采取相应的调整措施
如加强外部协调
