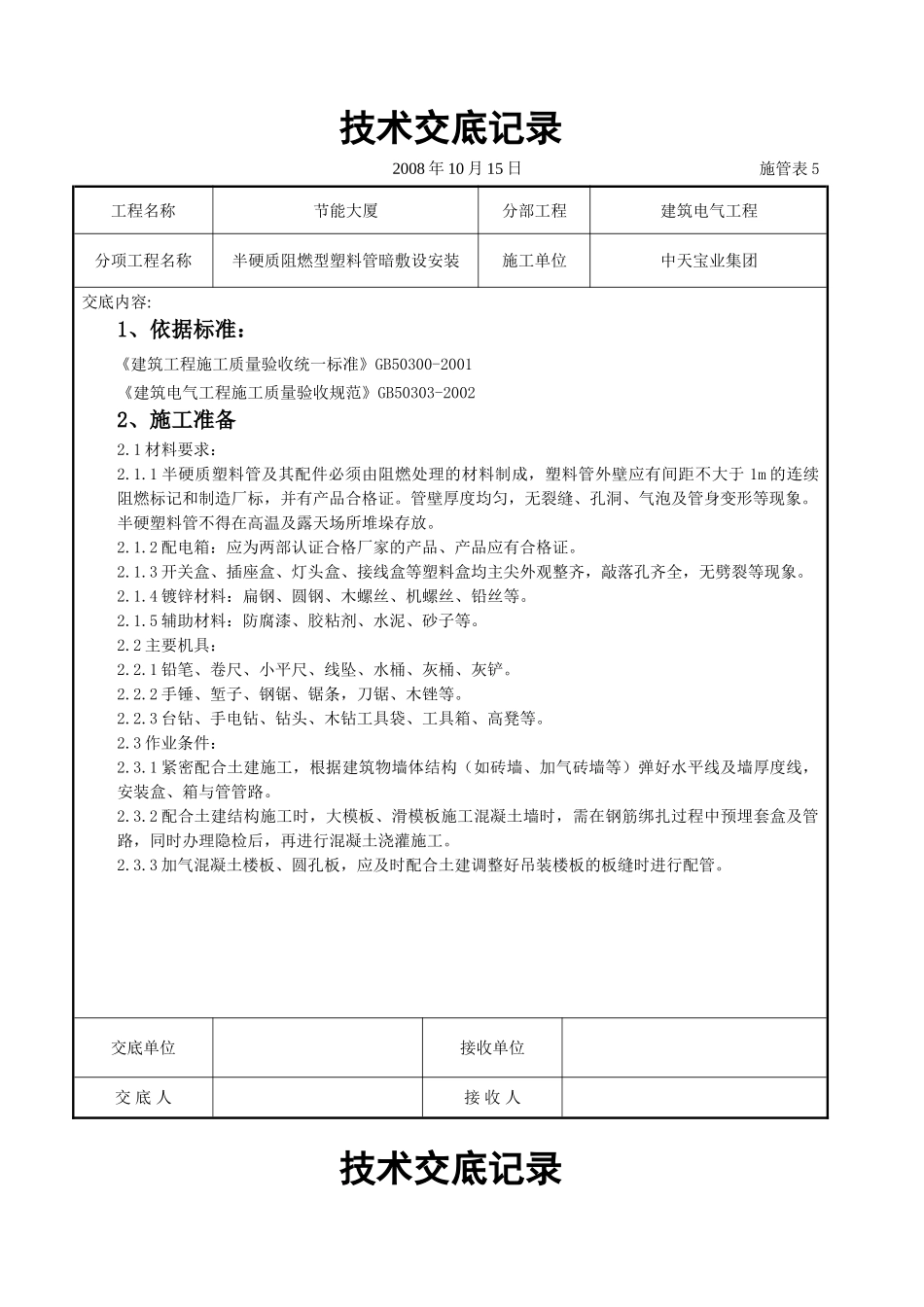

技术交底记录2008年10月15日施管表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料管暗敷设安装施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20022、施工准备2
1材料要求:2
1半硬质塑料管及其配件必须由阻燃处理的材料制成,塑料管外壁应有间距不大于1m的连续阻燃标记和制造厂标,并有产品合格证
管壁厚度均匀,无裂缝、孔洞、气泡及管身变形等现象
半硬塑料管不得在高温及露天场所堆垛存放
2配电箱:应为两部认证合格厂家的产品、产品应有合格证
3开关盒、插座盒、灯头盒、接线盒等塑料盒均主尖外观整齐,敲落孔齐全,无劈裂等现象
4镀锌材料:扁钢、圆钢、木螺丝、机螺丝、铅丝等
5辅助材料:防腐漆、胶粘剂、水泥、砂子等
2主要机具:2
1铅笔、卷尺、小平尺、线坠、水桶、灰桶、灰铲
2手锤、堑子、钢锯、锯条,刀锯、木锉等
3台钻、手电钻、钻头、木钻工具袋、工具箱、高凳等
3作业条件:2
1紧密配合土建施工,根据建筑物墙体结构(如砖墙、加气砖墙等)弹好水平线及墙厚度线,安装盒、箱与管管路
2配合土建结构施工时,大模板、滑模板施工混凝土墙时,需在钢筋绑扎过程中预埋套盒及管路,同时办理隐检后,再进行混凝土浇灌施工
3加气混凝土楼板、圆孔板,应及时配合土建调整好吊装楼板的板缝时进行配管

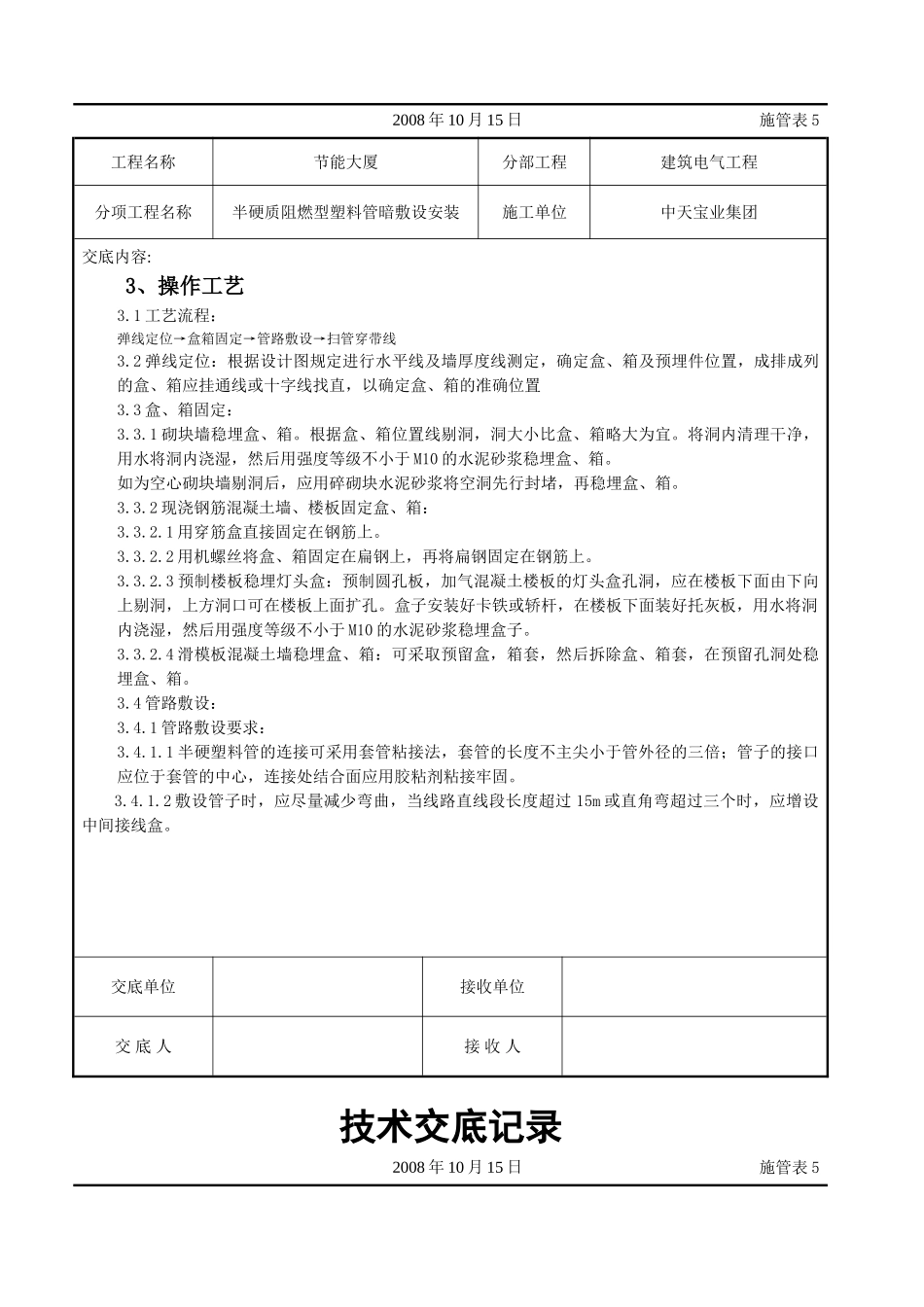

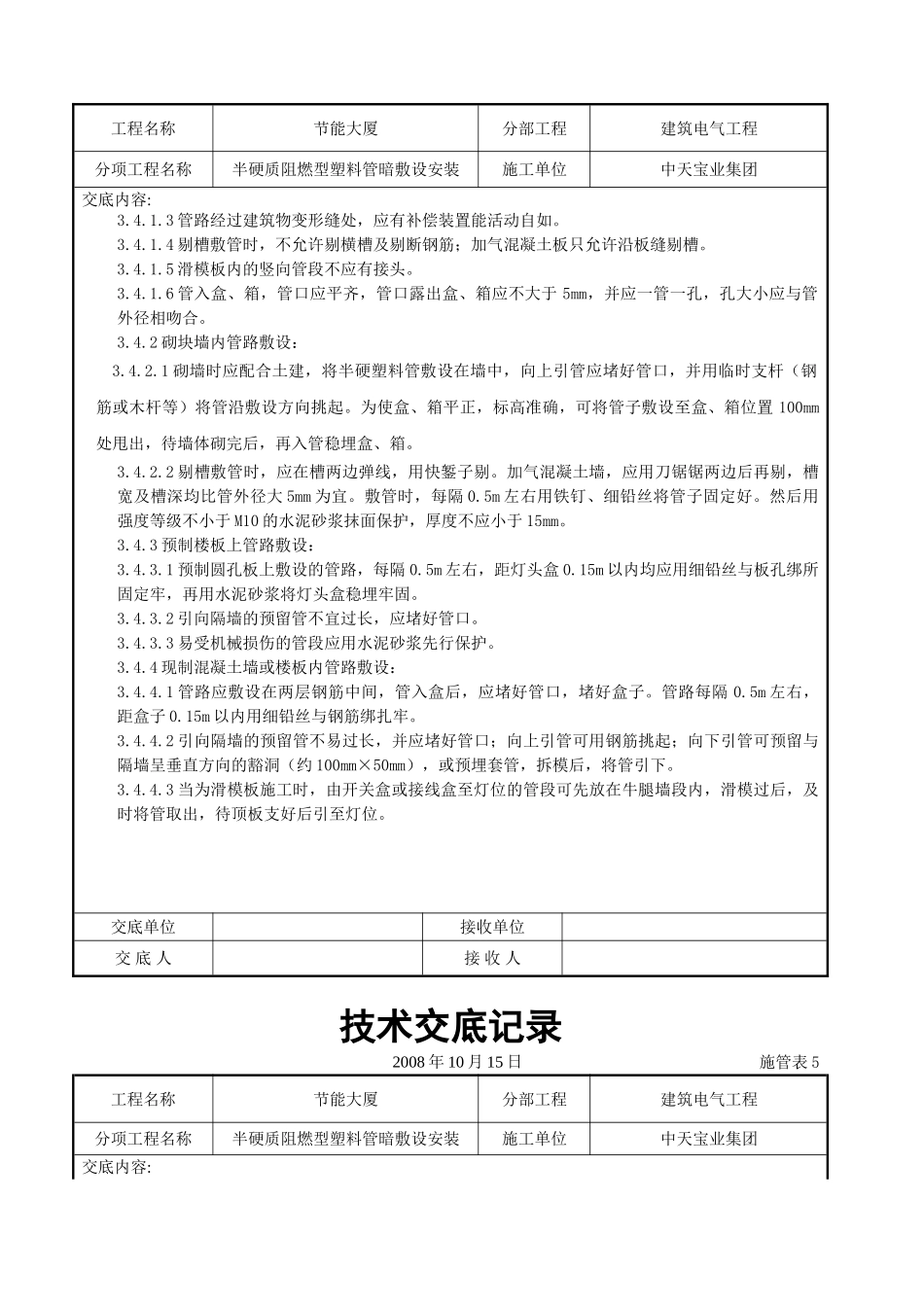

交底单位接收单位交底人接收人技术交底记录2008年10月15日施管表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料管暗敷设安装施工单位中天宝业集团交底内容:3、操作工艺3
1工艺流程:弹线定位→盒箱固定→管路敷设→扫管穿带线3
2弹线定位:根据设计图规定进行水平线及墙厚度线测定,确定盒、箱
