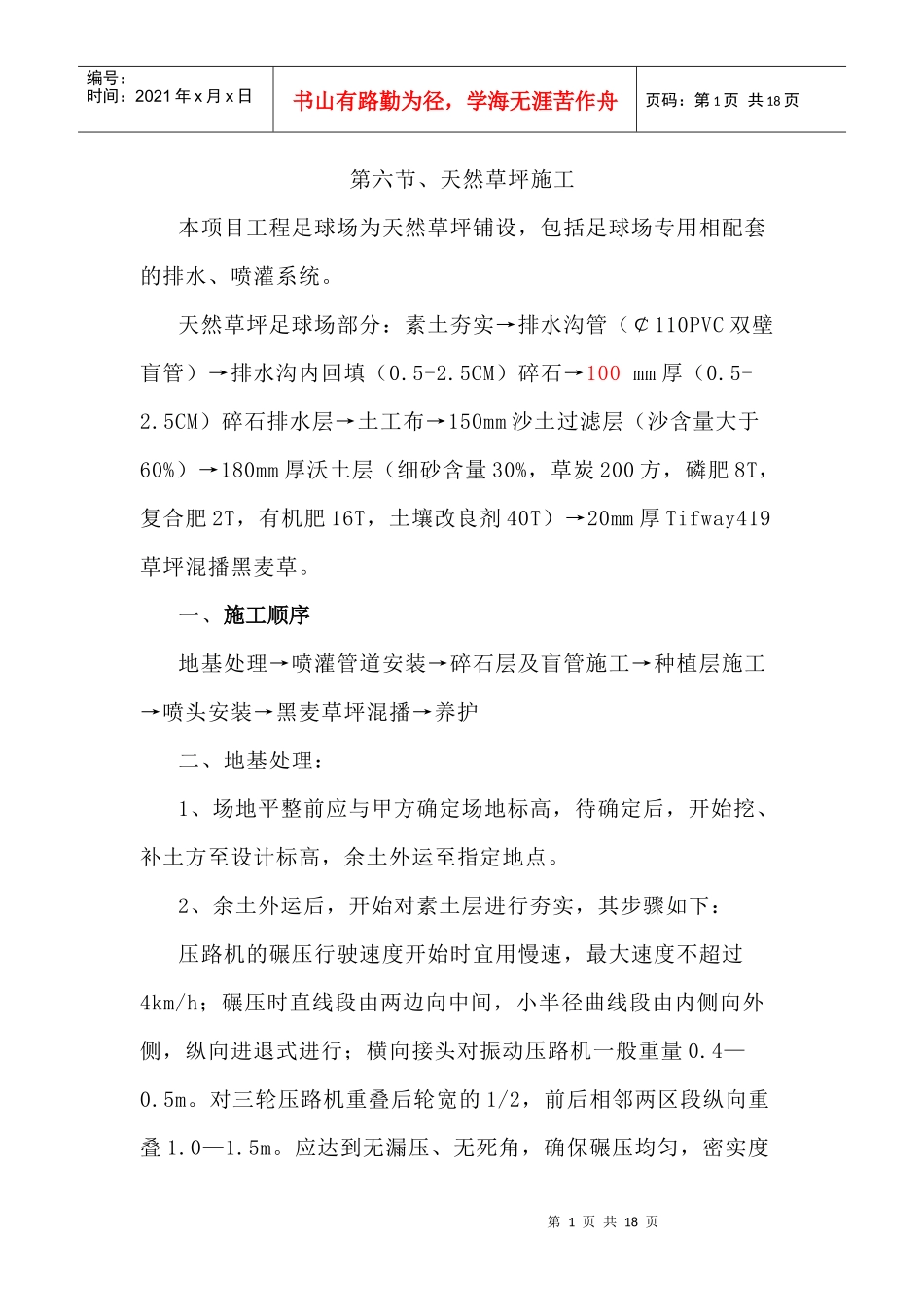

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页第六节、天然草坪施工本项目工程足球场为天然草坪铺设,包括足球场专用相配套的排水、喷灌系统
天然草坪足球场部分:素土夯实→排水沟管(¢110PVC双壁盲管)→排水沟内回填(0
5CM)碎石→100mm厚(0
5CM)碎石排水层→土工布→150mm沙土过滤层(沙含量大于60%)→180mm厚沃土层(细砂含量30%,草炭200方,磷肥8T,复合肥2T,有机肥16T,土壤改良剂40T)→20mm厚Tifway419草坪混播黑麦草
一、施工顺序地基处理→喷灌管道安装→碎石层及盲管施工→种植层施工→喷头安装→黑麦草坪混播→养护二、地基处理:1、场地平整前应与甲方确定场地标高,待确定后,开始挖、补土方至设计标高,余土外运至指定地点
2、余土外运后,开始对素土层进行夯实,其步骤如下:压路机的碾压行驶速度开始时宜用慢速,最大速度不超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机一般重量0
对三轮压路机重叠后轮宽的1/2,前后相邻两区段纵向重叠1
应达到无漏压、无死角,确保碾压均匀,密实度第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页大于95%
使用夯锤压实时,首遍各夯位宜紧靠,如有间隙,则不大于15cm,次遍夯位应压在首遍夯位的缝隙上,如此连续夯实直至达到规定的压实度

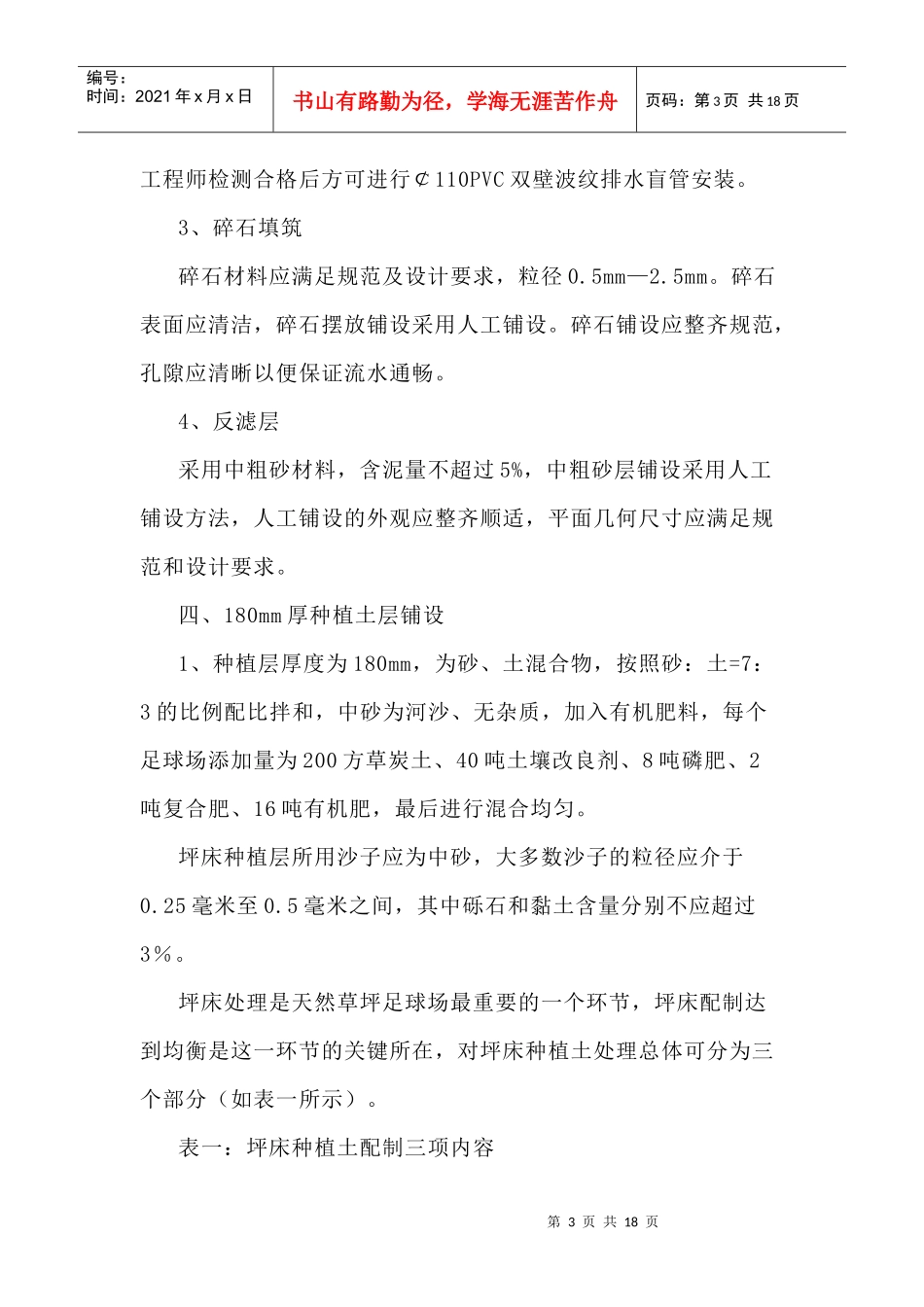

三、碎石及排水盲管施工本项工程为天然草坪足球场渗水层(碎石层)施工;渗水层采用碎石铺设(碎石料径为0
5mm),在铺设前应将排水盲管铺设完毕
砂粒铺设前对场地划分成5米×5米的区域,再将粗砂分别放置于施工区域中,再用人工对每块区域进行刮平铺均
粗砂层铺设时应留有虚铺高
