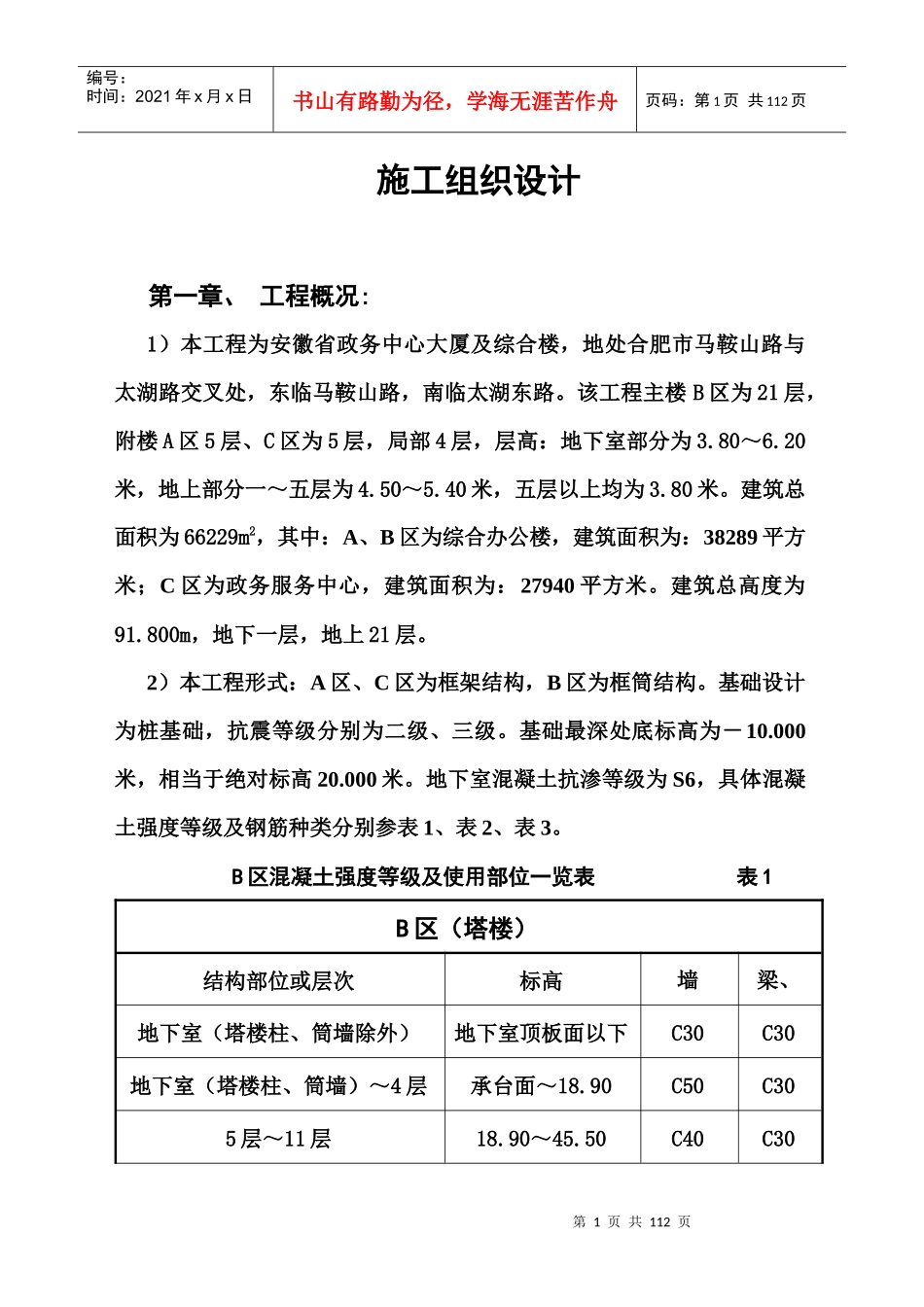

第1页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共112页施工组织设计第一章、工程概况:1)本工程为安徽省政务中心大厦及综合楼,地处合肥市马鞍山路与太湖路交叉处,东临马鞍山路,南临太湖东路。该工程主楼B区为21层,附楼A区5层、C区为5层,局部4层,层高:地下室部分为3.80~6.20米,地上部分一~五层为4.50~5.40米,五层以上均为3.80米。建筑总面积为66229m2,其中:A、B区为综合办公楼,建筑面积为:38289平方米;C区为政务服务中心,建筑面积为:27940平方米。建筑总高度为91.800m,地下一层,地上21层。2)本工程形式:A区、C区为框架结构,B区为框筒结构。基础设计为桩基础,抗震等级分别为二级、三级。基础最深处底标高为-10.000米,相当于绝对标高20.000米。地下室混凝土抗渗等级为S6,具体混凝土强度等级及钢筋种类分别参表1、表2、表3。B区混凝土强度等级及使用部位一览表表1B区(塔楼)结构部位或层次标高墙(柱)梁、板地下室(塔楼柱、筒墙除外)地下室顶板面以下C30C30地下室(塔楼柱、筒墙)~4层承台面~18.90C50C305层~11层18.90~45.50C40C30第2页共112页第1页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共112页12层以上45.50以上C30C30A、C区混凝土强度等级及使用部位一览表表2A区、C区(塔接)结构部位或层次标高墙(柱)梁、板地下室(裙楼柱除外)地下室顶板面以下C30C30地下室(裙楼柱)~4层承台面~18.90(A)C40C30承台面~45.50(C)C40C305层以上18.90(18.90)以上C30C30本设计钢筋种类及使用部位概况表3钢筋等级钢筋种类使用部位Ⅰ级钢HPB235用于柱、梁箍筋、墙拉筋及现浇板钢筋Ⅱ级钢HPB335用于柱受力钢筋及部分梁、板等受力钢筋Ⅲ级钢HRB400用于梁受力钢筋及少量柱受力钢筋3)本工程的框架预应力梁采用后张有粘结预应力混凝土,预应力筋采用φS15.24高强低松弛钢绞线,fptk=1860N/mm2,预应力梁混凝土强度等级为C40,孔道灌浆采用强度等级不低于42.5Mpa的普通硅酸盐水泥配置的水泥浆,水灰比为0.42。第二章、施工部署:第3页共112页第2页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共112页第一节、施工程序总体施工程序安排的原则是:1、先地下,后地上;先框架,后填充墙;先主体,后装饰;先室内,后室外;先下水道工程,后室外工程。2、先进行B区施工,后进行A区、C区施工,组成主体循环流水作业。第二节、项目管理总体安排:1、按照本工程规模情况,公司在施工现场建立工程指挥部,以公司生产经理为总指挥,指导项目生产、质量、安全等全面的工作。2、技术方面由公司总工程师作全面技术交底,由项目技术负责人根据交底内容进行把关,落实和实施。3、在施工、质量、安全等管理方面,由公司施工技术部门、质量部门、安全部门,根据《建筑施工手册》、《企业标准》、《建筑工程质量管理条例》、《安全生产管理条例》的要求,向项目部管理人员对口进行交底,并落实实施。在工程施工过程中,严格按照设计要求进行控制,在开工前,由项目技术负责人组织项目管理人员,按照设计要求,编制施工组织设计和施工专项方案,申报公司总工和监理公司审批后,方可施工。4、施工组织1)组织一个以项目经理为主体的指挥机构。切实做好重点工程,重点调配、重点实施、重点保证;指挥各部、各科及后勤等,全力以赴的开展工作,以确保工期按预定目标顺利进行。第4页共112页第3页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共112页2)在组织上实行“项目法”施工,实行项目经理负责制的模式。由项目经理部负责整个项目具体事务的运作,直接进行工程的组织、指挥、管理和协调工作。设置一名项目副经理,设定生产项目副经理为生产计划专管,对施工全过程进度控制,用科学严谨的技术态度来完善生产的连续性和完善性,全面协调各项工序的合理性,并监控施工安全生产,文明施工的目标计划。3)项目经理部下设办公室、施工组、技术组、质安组、材料供应组、工程核算组和后勤保卫组七个职能部门,对施工工期、质量、安全、文明施工等...
