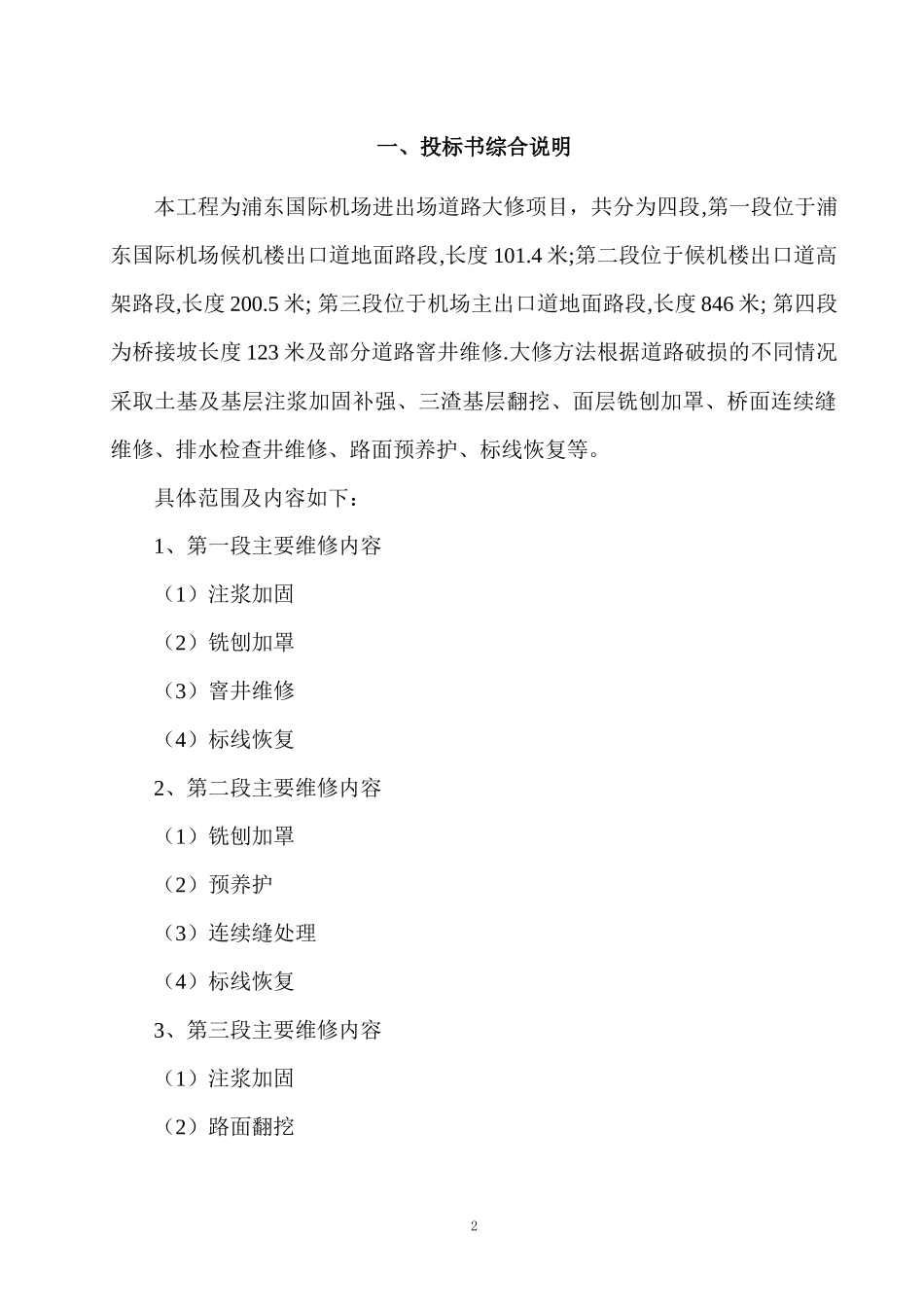

☆目录☆(技术标)一、投标书综合说明第1页二、廉政资质承诺书第8页三、施工组织设计第9页1、施工现场平面布置第9页2、施工技术方案第12页3、工程施工过程中的技术保障措施第38页4、保证施工质量的主要措施第42页5、选用的主要施工机械(型号、数量、性能)第45页6、人员机械的调配计划第46页7、施工总进度计划表第47页四、保证道路畅通的交通组织措施第50页五、工程管理、质量管理、安全文明施工措施第53页1、工程质量管理第53页2、安全施工的措施第55页3、文明施工的措施第57页六、担任本工程的项目经理及主要管理人员名单和简况第61页1一、投标书综合说明本工程为浦东国际机场进出场道路大修项目,共分为四段,第一段位于浦东国际机场候机楼出口道地面路段,长度101
4米;第二段位于候机楼出口道高架路段,长度200
5米;第三段位于机场主出口道地面路段,长度846米;第四段为桥接坡长度123米及部分道路窨井维修
大修方法根据道路破损的不同情况采取土基及基层注浆加固补强、三渣基层翻挖、面层铣刨加罩、桥面连续缝维修、排水检查井维修、路面预养护、标线恢复等
具体范围及内容如下:1、第一段主要维修内容(1)注浆加固(2)铣刨加罩(3)窨井维修(4)标线恢复2、第二段主要维修内容(1)铣刨加罩(2)预养护(3)连续缝处理(4)标线恢复3、第三段主要维修内容(1)注浆加固(2)路面翻挖2(3)铣刨加罩(4)裂缝维修(5)窨井维修(6)标线恢复4、第四段主要维修内容(1)桥接坡路段铣刨加罩(2)窨井维修(3)标线恢复本工程主要是对原车道基层加固、沥青层进行铣刨、并按照原路面标高,摊铺粗沥青砼、AC-13细沥青混凝土掺0
5%抗车撤剂,沥青砼摊铺厚度根据设计要求施工,压实度大于0
根据现场排水情况和建设单位要求确定摊铺路面的纵坡和横坡
本项目承包内道路维修施工验收按一级公路标准执行
