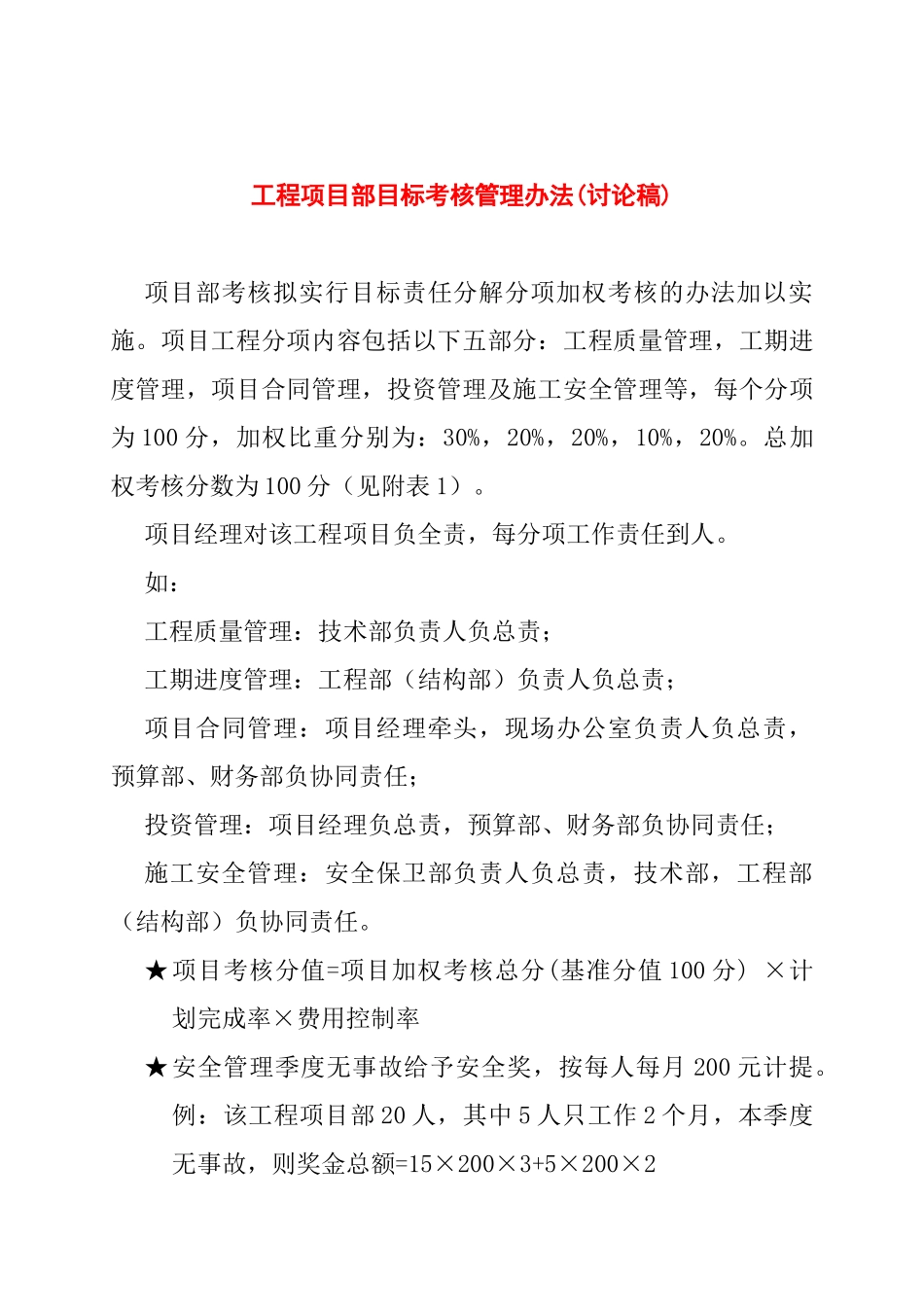

工程项目部目标考核管理办法(讨论稿)项目部考核拟实行目标责任分解分项加权考核的办法加以实施
项目工程分项内容包括以下五部分:工程质量管理,工期进度管理,项目合同管理,投资管理及施工安全管理等,每个分项为100分,加权比重分别为:30%,20%,20%,10%,20%
总加权考核分数为100分(见附表1)
项目经理对该工程项目负全责,每分项工作责任到人
如:工程质量管理:技术部负责人负总责;工期进度管理:工程部(结构部)负责人负总责;项目合同管理:项目经理牵头,现场办公室负责人负总责,预算部、财务部负协同责任;投资管理:项目经理负总责,预算部、财务部负协同责任;施工安全管理:安全保卫部负责人负总责,技术部,工程部(结构部)负协同责任

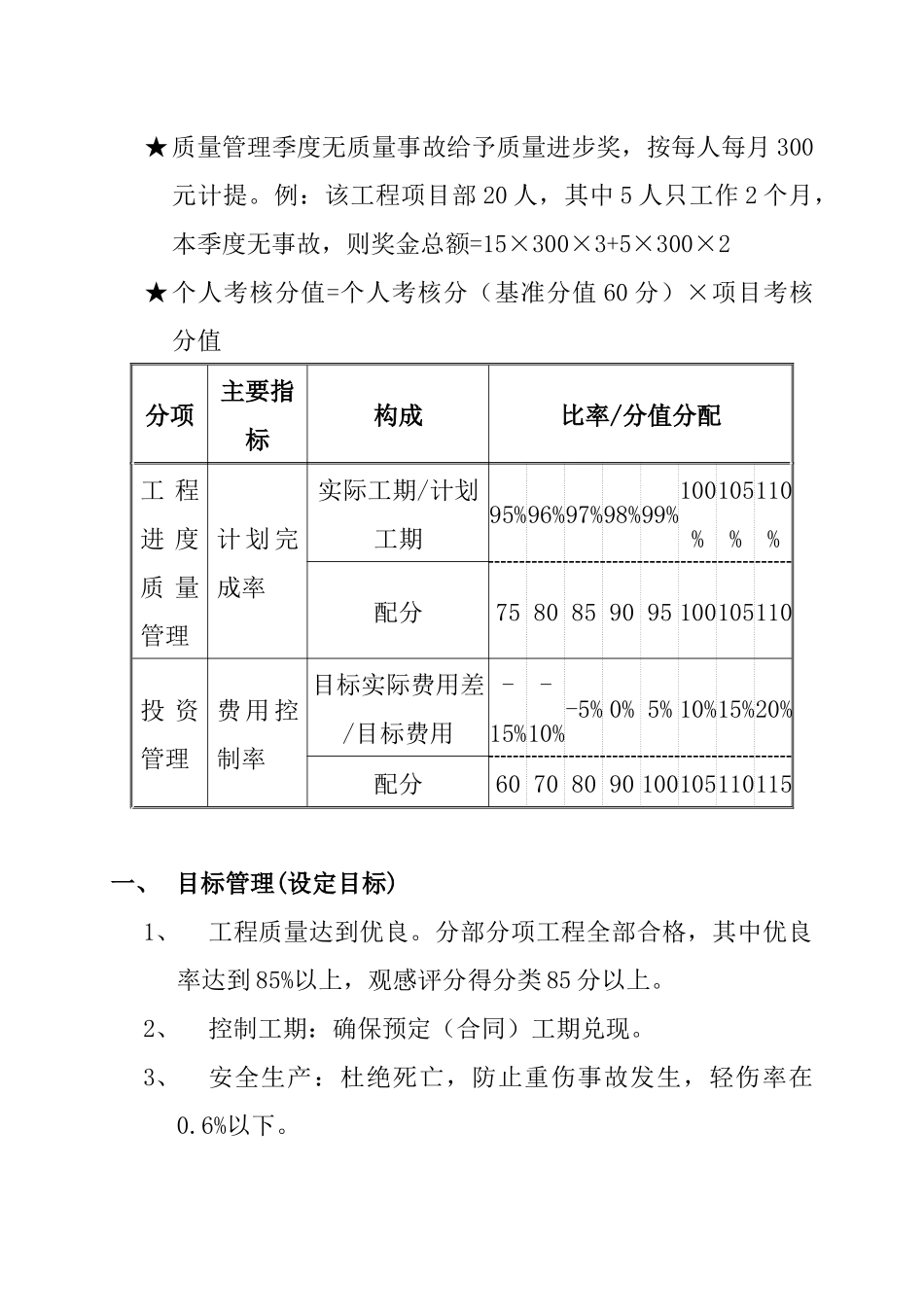

★项目考核分值=项目加权考核总分(基准分值100分)×计划完成率×费用控制率★安全管理季度无事故给予安全奖,按每人每月200元计提
例:该工程项目部20人,其中5人只工作2个月,本季度无事故,则奖金总额=15×200×3+5×200×2★质量管理季度无质量事故给予质量进步奖,按每人每月300元计提
例:该工程项目部20人,其中5人只工作2个月,本季度无事故,则奖金总额=15×300×3+5×300×2★个人考核分值=个人考核分(基准分值60分)×项目考核分值分项主要指标构成比率/分值分配工程进度质量管理计划完成率实际工期/计划工期95%96%97%98%99%100%105%110%配分7580859095100105110投资管理费用控制率目标实际费用差/目标费用-15%-10%-5%0%5%10%15%20%配分60708090100105110115一、目标管理(设定目标)1、工程质量达到优良
分部分项工程全部合格,其中优良率达到85%以上,观感评分得分类85分以上
2、控制工期:确保预定(合同)工期兑现
3、安全生产:杜绝死亡,防止重伤事
