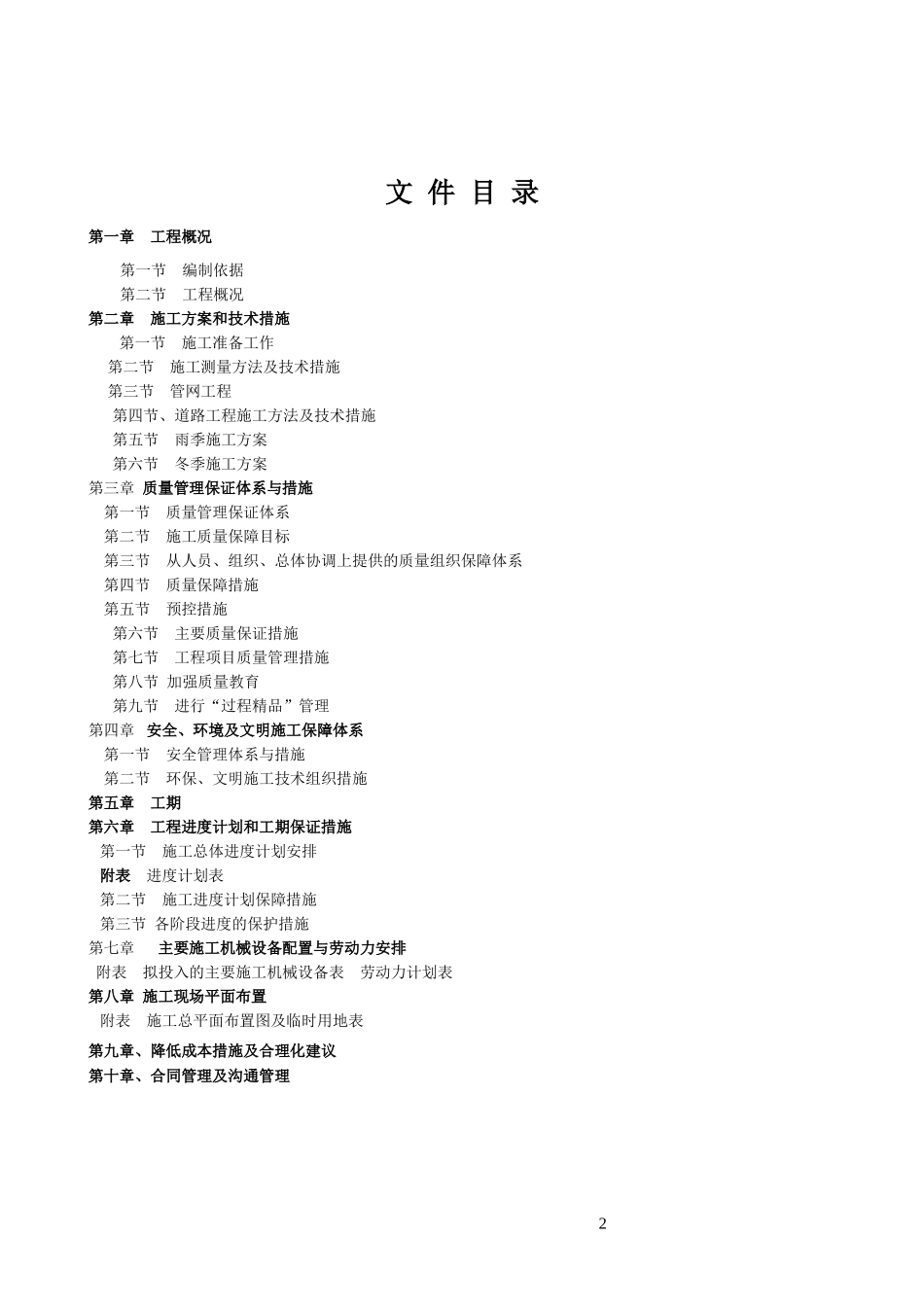

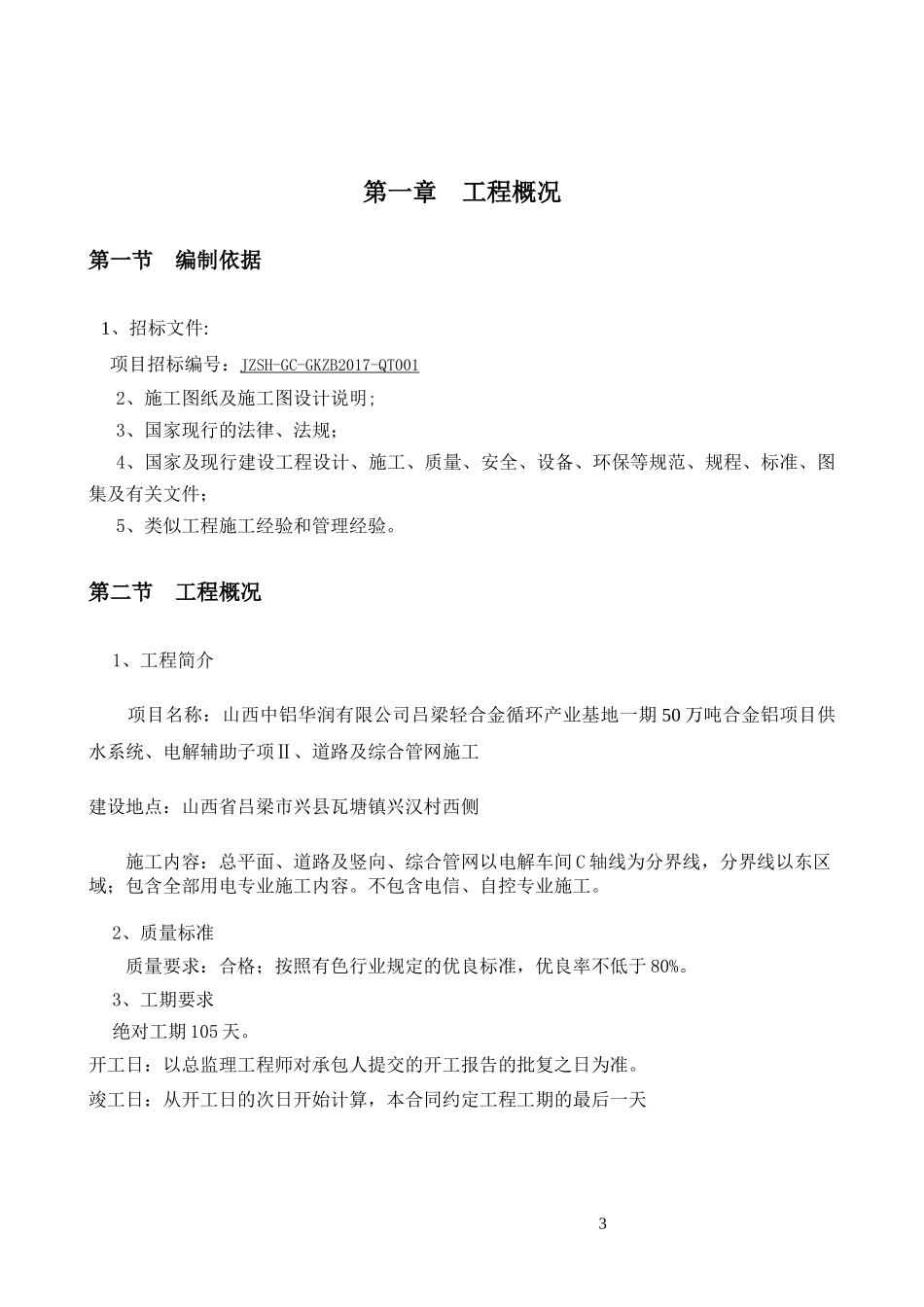

1锦州石化压力容器、压力管道检验配合工作(2017)施工组织设计编制:顾野审核:郭嘉伟批准:高士波21文件目录第一章工程概况第一节编制依据第二节工程概况第二章施工方案和技术措施第一节施工准备工作第二节施工测量方法及技术措施第三节管网工程第四节、道路工程施工方法及技术措施第五节雨季施工方案第六节冬季施工方案第三章质量管理保证体系与措施第一节质量管理保证体系第二节施工质量保障目标第三节从人员、组织、总体协调上提供的质量组织保障体系第四节质量保障措施第五节预控措施第六节主要质量保证措施第七节工程项目质量管理措施第八节加强质量教育第九节进行“过程精品”管理第四章安全、环境及文明施工保障体系第一节安全管理体系与措施第二节环保、文明施工技术组织措施第五章工期第六章工程进度计划和工期保证措施第一节施工总体进度计划安排附表进度计划表第二节施工进度计划保障措施第三节各阶段进度的保护措施第七章主要施工机械设备配置与劳动力安排附表拟投入的主要施工机械设备表劳动力计划表第八章施工现场平面布置附表施工总平面布置图及临时用地表第九章、降低成本措施及合理化建议第十章、合同管理及沟通管理32第一章工程概况第一节编制依据1、招标文件:项目招标编号:JZSH-GC-GKZB2017-QT0012、施工图纸及施工图设计说明;3、国家现行的法律、法规;4、国家及现行建设工程设计、施工、质量、安全、设备、环保等规范、规程、标准、图集及有关文件;5、类似工程施工经验和管理经验
第二节工程概况1、工程简介项目名称:山西中铝华润有限公司吕梁轻合金循环产业基地一期50万吨合金铝项目供水系统、电解辅助子项Ⅱ、道路及综合管网施工建设地点:山西省吕梁市兴县瓦塘镇兴汉村西侧施工内容:总平面、道路及竖向、综合管网以电解车间C轴线为分界线,分界线以东区域;包含全部用电专业施工内容
不包含电信、自控专业施工
2、质量标准质量要求:合格;
