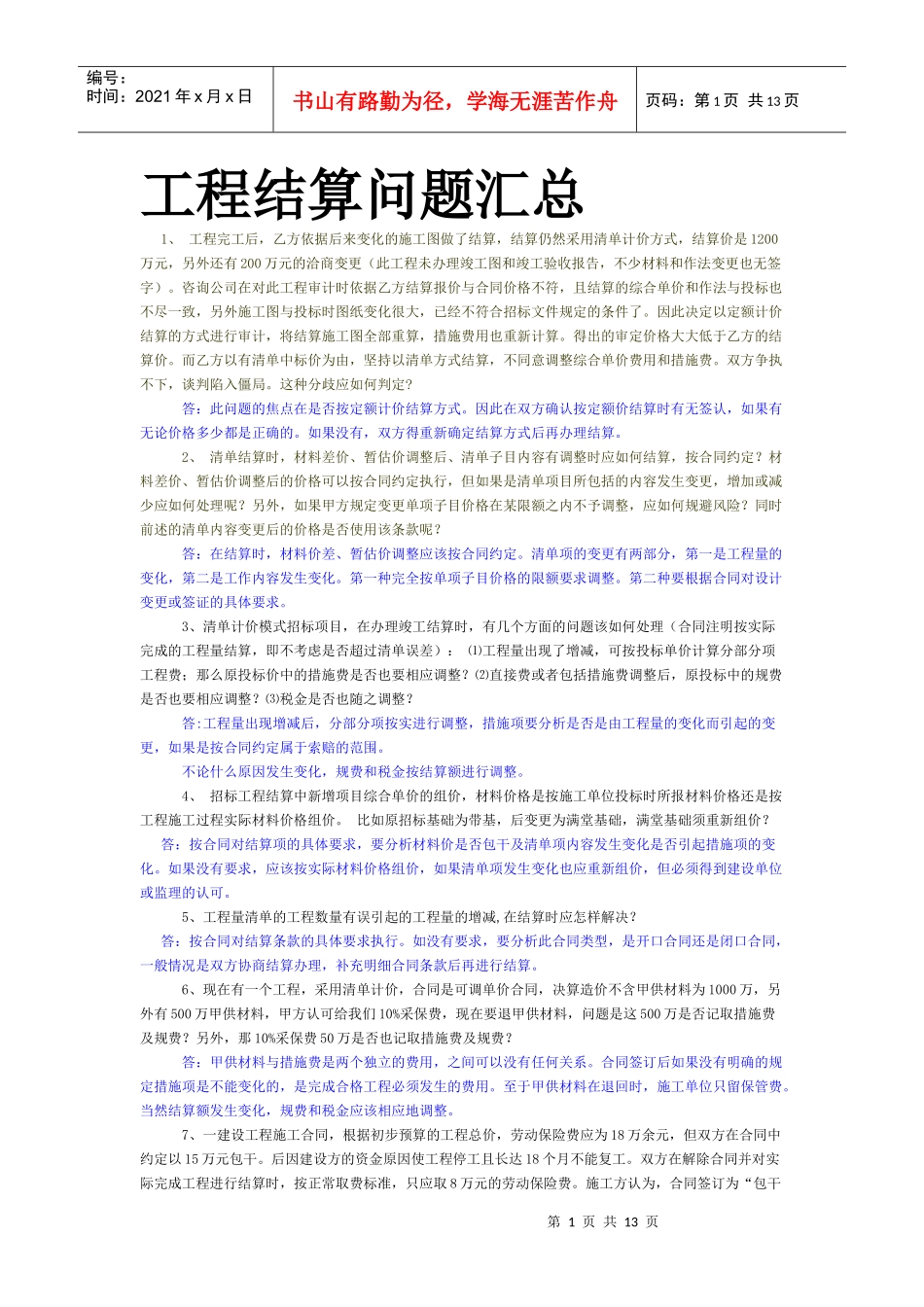

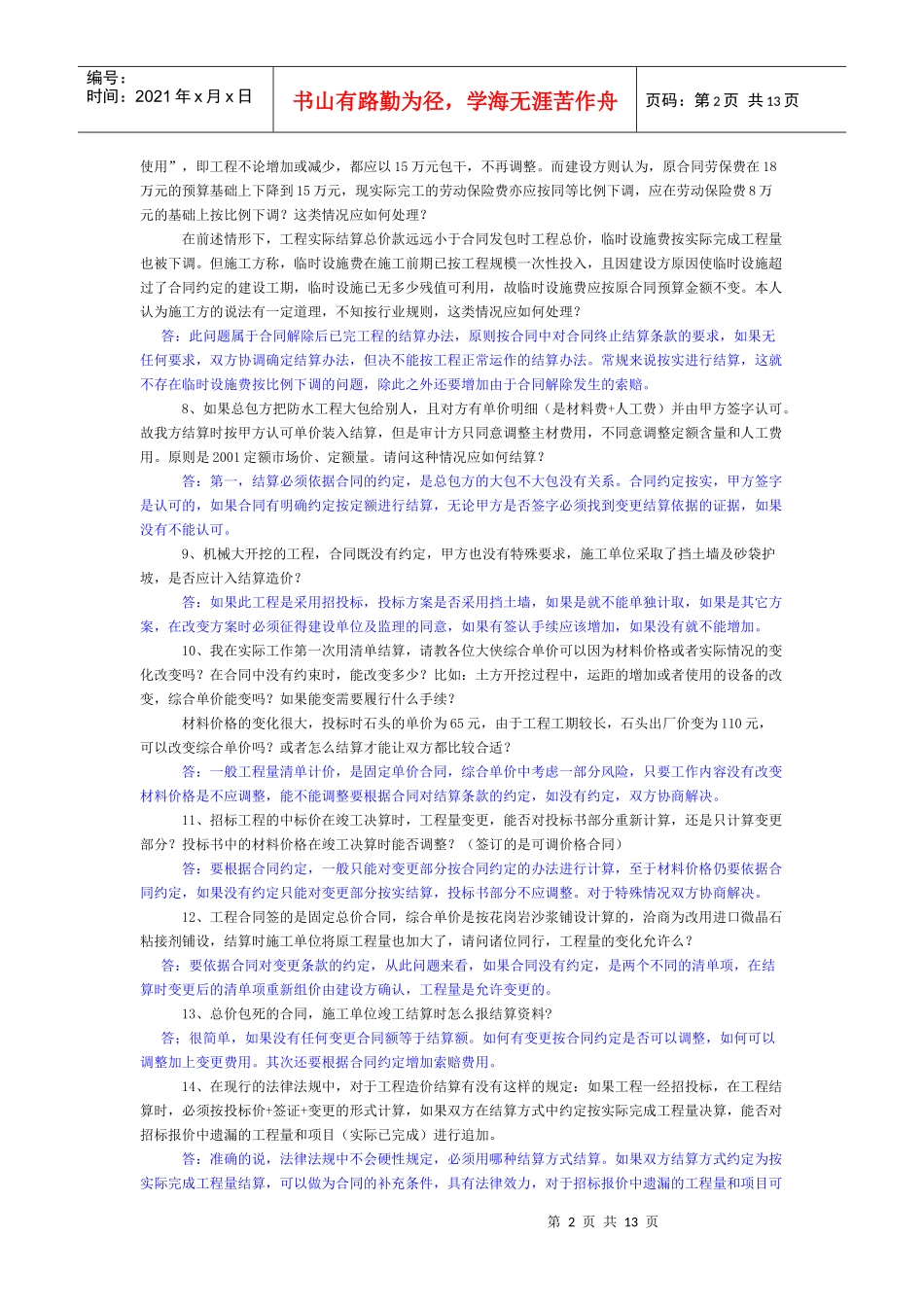

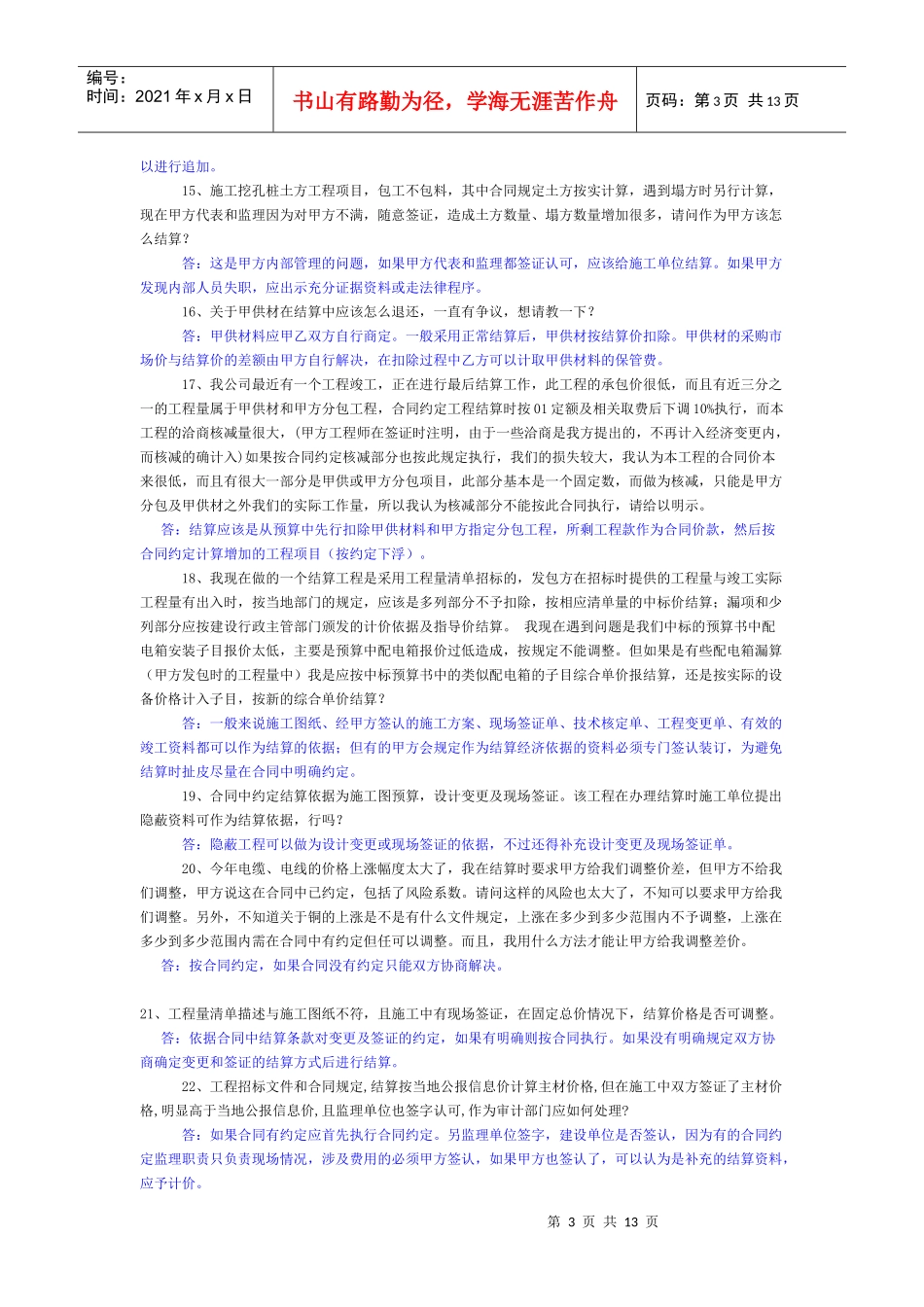

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页工程结算问题汇总1、工程完工后,乙方依据后来变化的施工图做了结算,结算仍然采用清单计价方式,结算价是1200万元,另外还有200万元的洽商变更(此工程未办理竣工图和竣工验收报告,不少材料和作法变更也无签字)
咨询公司在对此工程审计时依据乙方结算报价与合同价格不符,且结算的综合单价和作法与投标也不尽一致,另外施工图与投标时图纸变化很大,已经不符合招标文件规定的条件了
因此决定以定额计价结算的方式进行审计,将结算施工图全部重算,措施费用也重新计算
得出的审定价格大大低于乙方的结算价
而乙方以有清单中标价为由,坚持以清单方式结算,不同意调整综合单价费用和措施费
双方争执不下,谈判陷入僵局
这种分歧应如何判定
答:此问题的焦点在是否按定额计价结算方式
因此在双方确认按定额价结算时有无签认,如果有无论价格多少都是正确的
如果没有,双方得重新确定结算方式后再办理结算
2、清单结算时,材料差价、暂估价调整后、清单子目内容有调整时应如何结算,按合同约定
材料差价、暂估价调整后的价格可以按合同约定执行,但如果是清单项目所包括的内容发生变更,增加或减少应如何处理呢
另外,如果甲方规定变更单项子目价格在某限额之内不予调整,应如何规避风险
同时前述的清单内容变更后的价格是否使用该条款呢
答:在结算时,材料价差、暂估价调整应该按合同约定
清单项的变更有两部分,第一是工程量的变化,第二是工作内容发生变化
第一种完全按单项子目价格的限额要求调整
第二种要根据合同对设计变更或签证的具体要求
3、清单计价模式招标项目,在办理竣工结算时,有几个方面的问题该如何处理(合同注明按实际完成的工程量结算,即不考虑是否超过清单误差):⑴工程量出现了增减,可按投标单价计算分部分项工程费;那么原投标价中的措施费是否也要相应调整
