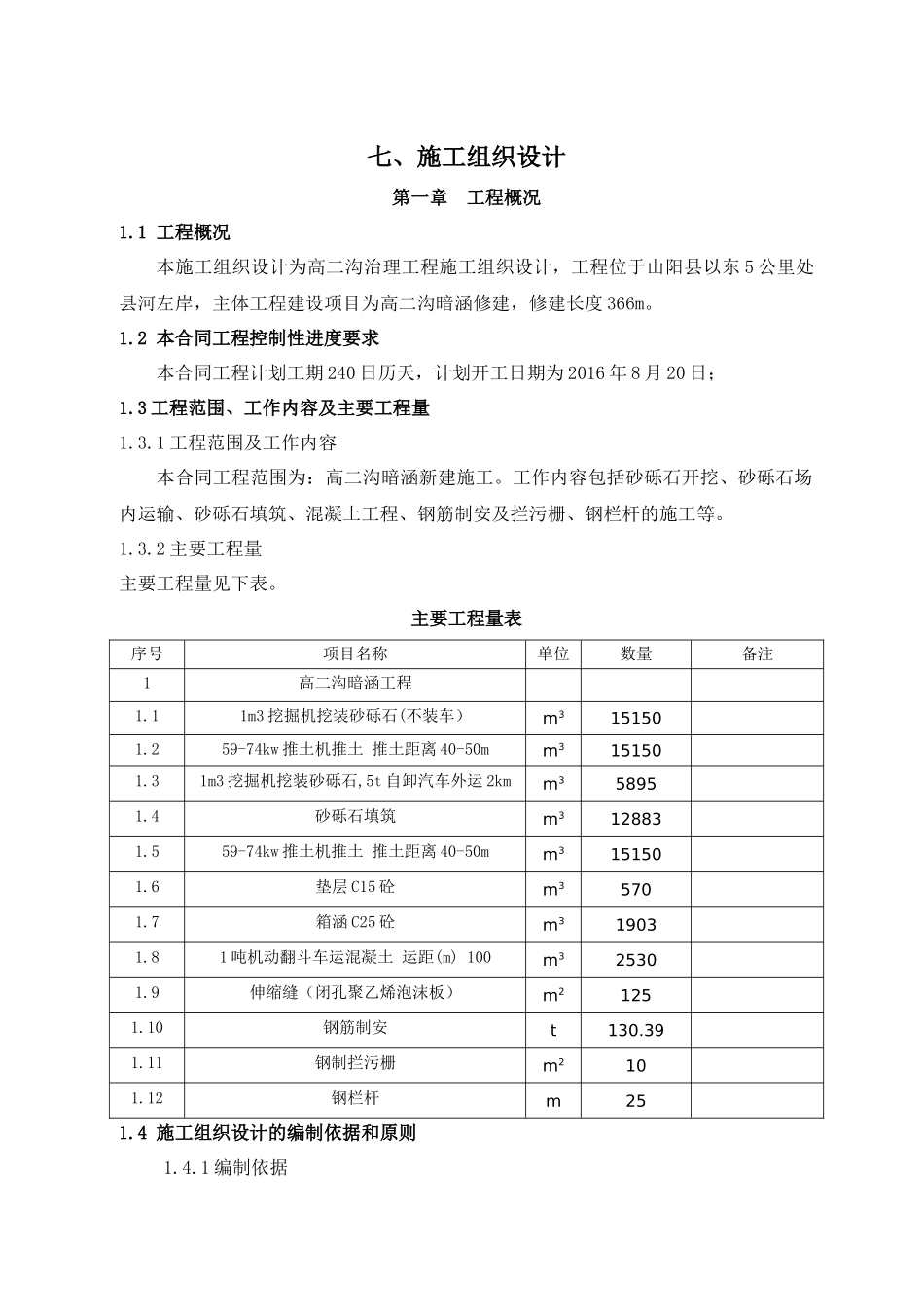

七、施工组织设计第一章工程概况1
1工程概况本施工组织设计为高二沟治理工程施工组织设计,工程位于山阳县以东5公里处县河左岸,主体工程建设项目为高二沟暗涵修建,修建长度366m
2本合同工程控制性进度要求本合同工程计划工期240日历天,计划开工日期为2016年8月20日;1
3工程范围、工作内容及主要工程量1
1工程范围及工作内容本合同工程范围为:高二沟暗涵新建施工
工作内容包括砂砾石开挖、砂砾石场内运输、砂砾石填筑、混凝土工程、钢筋制安及拦污栅、钢栏杆的施工等
2主要工程量主要工程量见下表
主要工程量表序号项目名称单位数量备注1高二沟暗涵工程1
11m3挖掘机挖装砂砾石(不装车)m3151501
259-74kw推土机推土推土距离40-50mm3151501
31m3挖掘机挖装砂砾石,5t自卸汽车外运2kmm358951
4砂砾石填筑m3128831
559-74kw推土机推土推土距离40-50mm3151501
6垫层C15砼m35701
7箱涵C25砼m319031
81吨机动翻斗车运混凝土运距(m)100m325301
9伸缩缝(闭孔聚乙烯泡沫板)m21251
10钢筋制安t130
11钢制拦污栅m2101
12钢栏杆m251
4施工组织设计的编制依据和原则1

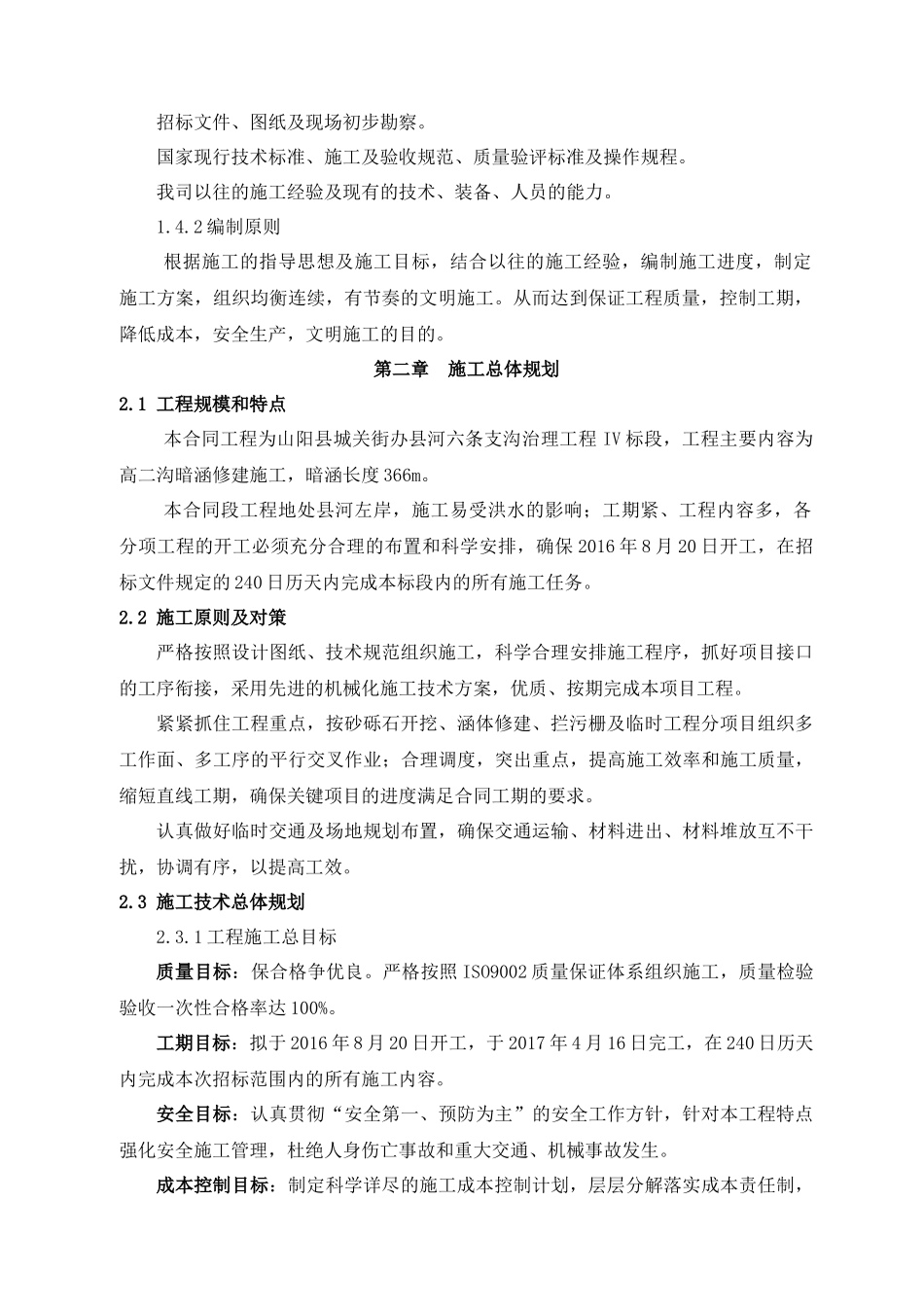

1编制依据招标文件、图纸及现场初步勘察
国家现行技术标准、施工及验收规范、质量验评标准及操作规程
我司以往的施工经验及现有的技术、装备、人员的能力
2编制原则根据施工的指导思想及施工目标,结合以往的施工经验,编制施工进度,制定施工方案,组织均衡连续,有节奏的文明施工
从而达到保证工程质量,控制工期,降低成本,安全生产,文明施工的目的
第二章施工总体规划2
1工程规模和特点本合同工程为山阳县城关街办县河六条支沟治理工程IV标段,工程主要内容为高二沟暗涵修建施工,暗涵长度366m
