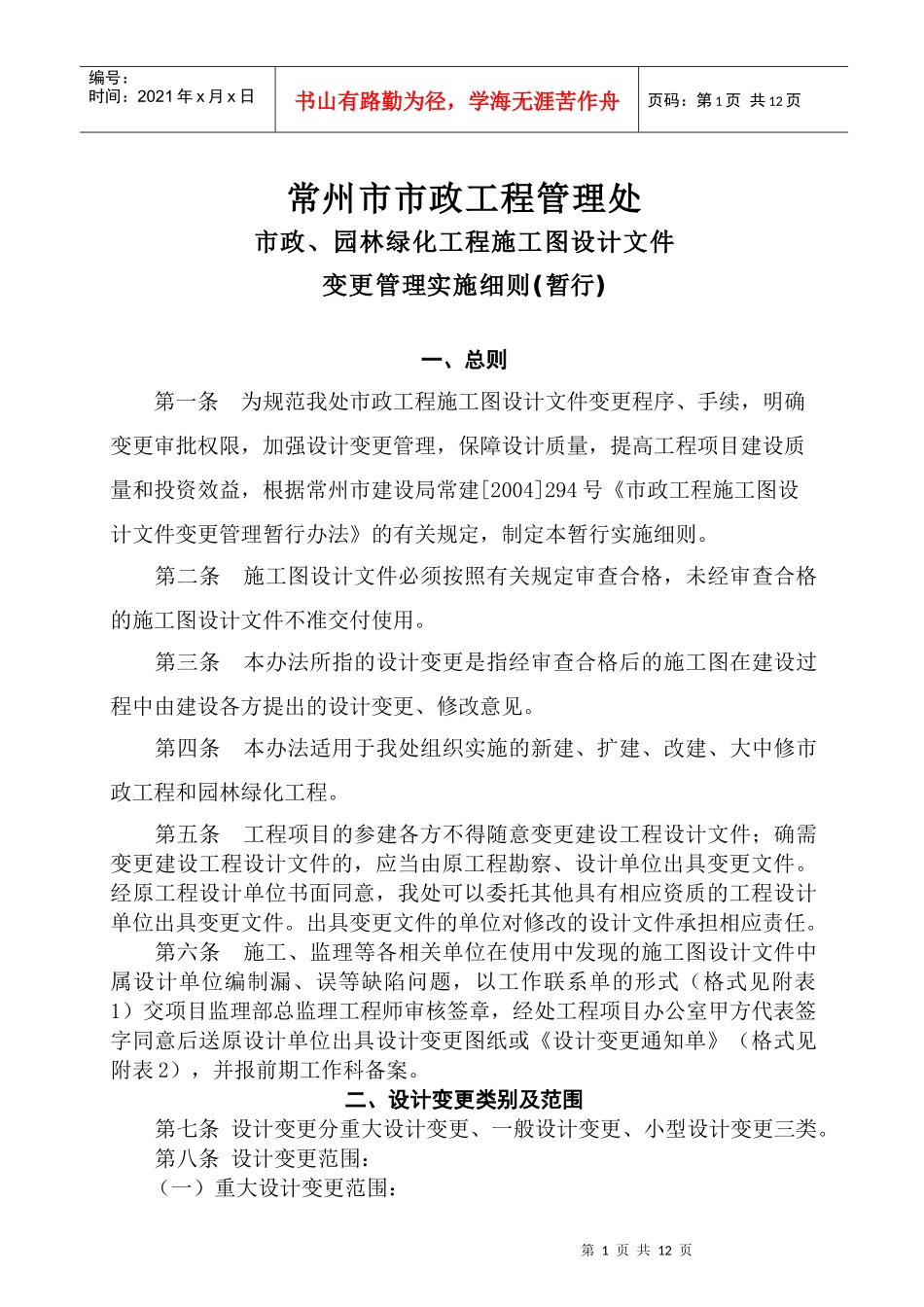

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页常州市市政工程管理处市政、园林绿化工程施工图设计文件变更管理实施细则(暂行)一、总则第一条为规范我处市政工程施工图设计文件变更程序、手续,明确变更审批权限,加强设计变更管理,保障设计质量,提高工程项目建设质量和投资效益,根据常州市建设局常建[2004]294号《市政工程施工图设计文件变更管理暂行办法》的有关规定,制定本暂行实施细则
第二条施工图设计文件必须按照有关规定审查合格,未经审查合格的施工图设计文件不准交付使用
第三条本办法所指的设计变更是指经审查合格后的施工图在建设过程中由建设各方提出的设计变更、修改意见
第四条本办法适用于我处组织实施的新建、扩建、改建、大中修市政工程和园林绿化工程
第五条工程项目的参建各方不得随意变更建设工程设计文件;确需变更建设工程设计文件的,应当由原工程勘察、设计单位出具变更文件
经原工程设计单位书面同意,我处可以委托其他具有相应资质的工程设计单位出具变更文件
出具变更文件的单位对修改的设计文件承担相应责任
第六条施工、监理等各相关单位在使用中发现的施工图设计文件中属设计单位编制漏、误等缺陷问题,以工作联系单的形式(格式见附表1)交项目监理部总监理工程师审核签章,经处工程项目办公室甲方代表签字同意后送原设计单位出具设计变更图纸或《设计变更通知单》(格式见附表2),并报前期工作科备案

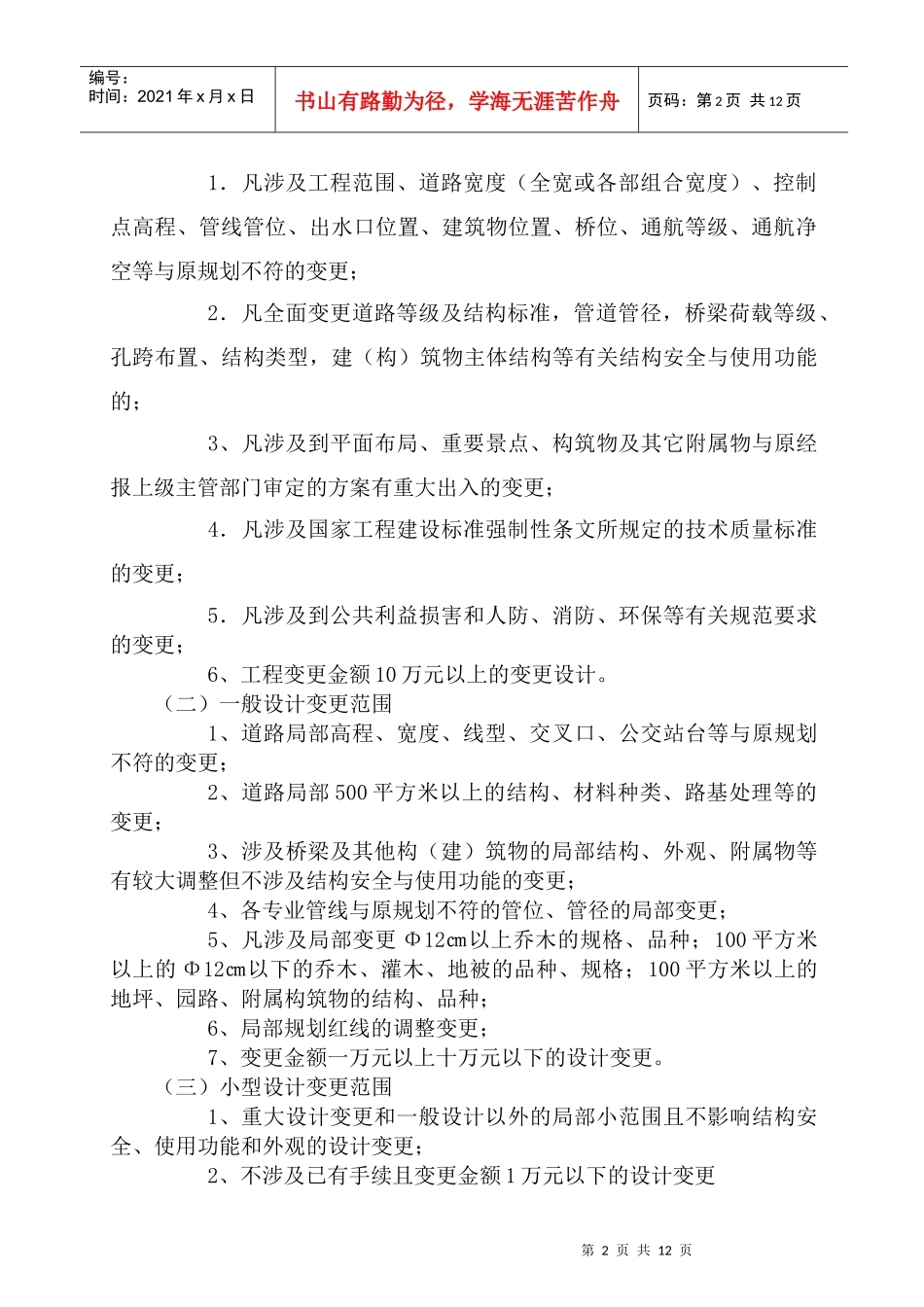

二、设计变更类别及范围第七条设计变更分重大设计变更、一般设计变更、小型设计变更三类
第八条设计变更范围:(一)重大设计变更范围:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页1.凡涉及工程范围、道路宽度(全宽或各部组合宽度)、控制点高程、管线管位、出水口位置、建筑物位置、桥位、通航等级、通航净空等与原规划不符的
