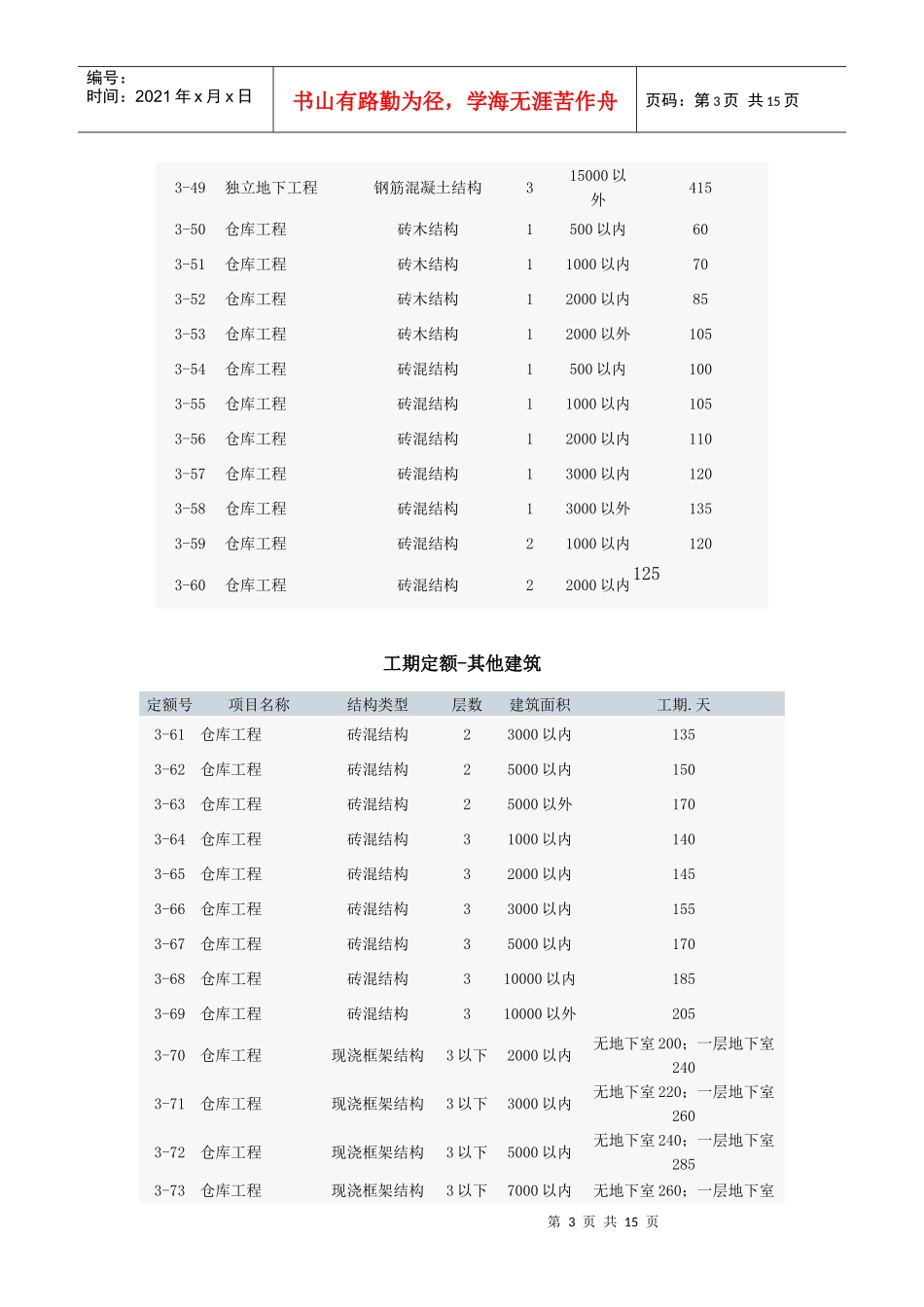

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页工期定额-其他建筑定额号项目名称结构类型层数建筑面积工期
天3-1地下车库工程钢筋混凝土结构1500以内853-2地下车库工程钢筋混凝土结构11000以内1003-3地下车库工程钢筋混凝土结构12000以内1203-4地下车库工程钢筋混凝土结构12000以外1503-5地下车库工程钢筋混凝土结构21000以内1303-6地下车库工程钢筋混凝土结构22000以内1503-7地下车库工程钢筋混凝土结构23000以内1753-8地下车库工程钢筋混凝土结构25000以内2003-9地下车库工程钢筋混凝土结构25000以外2303-10地下车库工程钢筋混凝土结构31000以内1603-11地下车库工程钢筋混凝土结构32000以内1853-12地下车库工程钢筋混凝土结构33000以内2103-13地下车库工程钢筋混凝土结构35000以内2353-14地下车库工程钢筋混凝土结构37000以内2653-15地下车库工程钢筋混凝土结构310000以内2953-16地下车库工程钢筋混凝土结构310000以外3353-17地下车库工程钢筋混凝土结构42000以内2253-18地下车库工程钢筋混凝土结构43000以内2503-19地下车库工程钢筋混凝土结构45000以内2753-20地下车库工程钢筋混凝土结构47000以内3053-21地下车库工程钢筋混凝土结构410000以内3353-22地下车库工程钢筋混凝土结构410000以外3753-23独立地下工程砖混结构1300以内703-24独立地下工程砖混结构1500以内80第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页3-25独立地下工程砖混结构11000以内953-26独立地下工程砖混结构1
