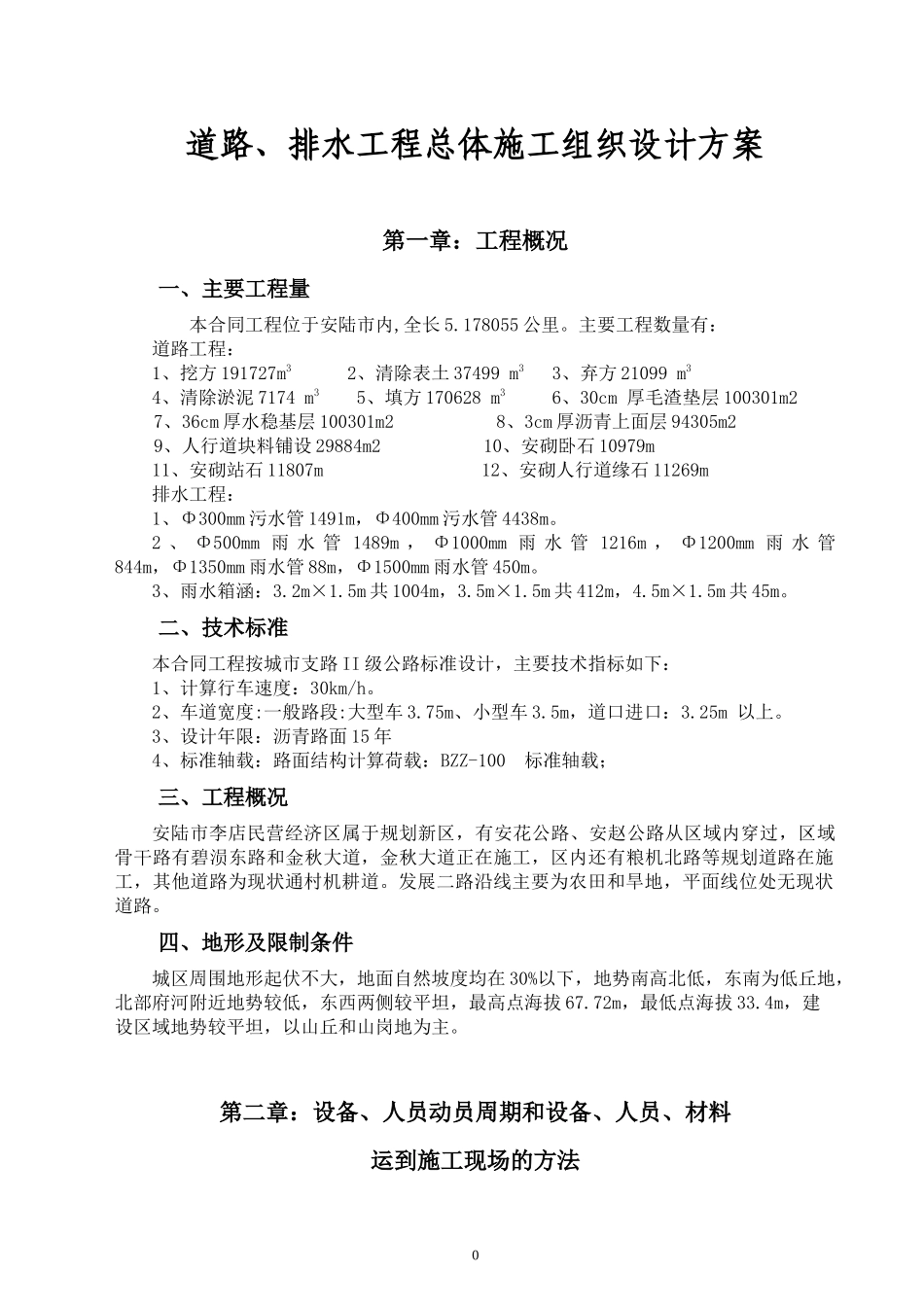

道路、排水工程总体施工组织设计方案第一章:工程概况一、主要工程量本合同工程位于安陆市内,全长5
178055公里
主要工程数量有:道路工程:1、挖方191727m32、清除表土37499m33、弃方21099m34、清除淤泥7174m35、填方170628m36、30cm厚毛渣垫层100301m27、36cm厚水稳基层100301m28、3cm厚沥青上面层94305m29、人行道块料铺设29884m210、安砌卧石10979m11、安砌站石11807m12、安砌人行道缘石11269m排水工程:1、Φ300mm污水管1491m,Φ400mm污水管4438m
2、Φ500mm雨水管1489m,Φ1000mm雨水管1216m,Φ1200mm雨水管844m,Φ1350mm雨水管88m,Φ1500mm雨水管450m
3、雨水箱涵:3
5m共1004m,3
5m共412m,4
5m共45m
二、技术标准本合同工程按城市支路II级公路标准设计,主要技术指标如下:1、计算行车速度:30km/h
2、车道宽度:一般路段:大型车3
75m、小型车3
5m,道口进口:3
3、设计年限:沥青路面15年4、标准轴载:路面结构计算荷载:BZZ-100标准轴载;三、工程概况安陆市李店民营经济区属于规划新区,有安花公路、安赵公路从区域内穿过,区域骨干路有碧涢东路和金秋大道,金秋大道正在施工,区内还有粮机北路等规划道路在施工,其他道路为现状通村机耕道
发展二路沿线主要为农田和旱地,平面线位处无现状道路
四、地形及限制条件城区周围地形起伏不大,地面自然坡度均在30%以下,地势南高北低,东南为低丘地,北部府河附近地势较低,东西两侧较平坦,最高点海拔67
72m,最低点海拔33
4m,建设区域地势较平坦,以山丘和山岗地为主

第二章:设备、人员动员周期和设备、人员、材料运到
