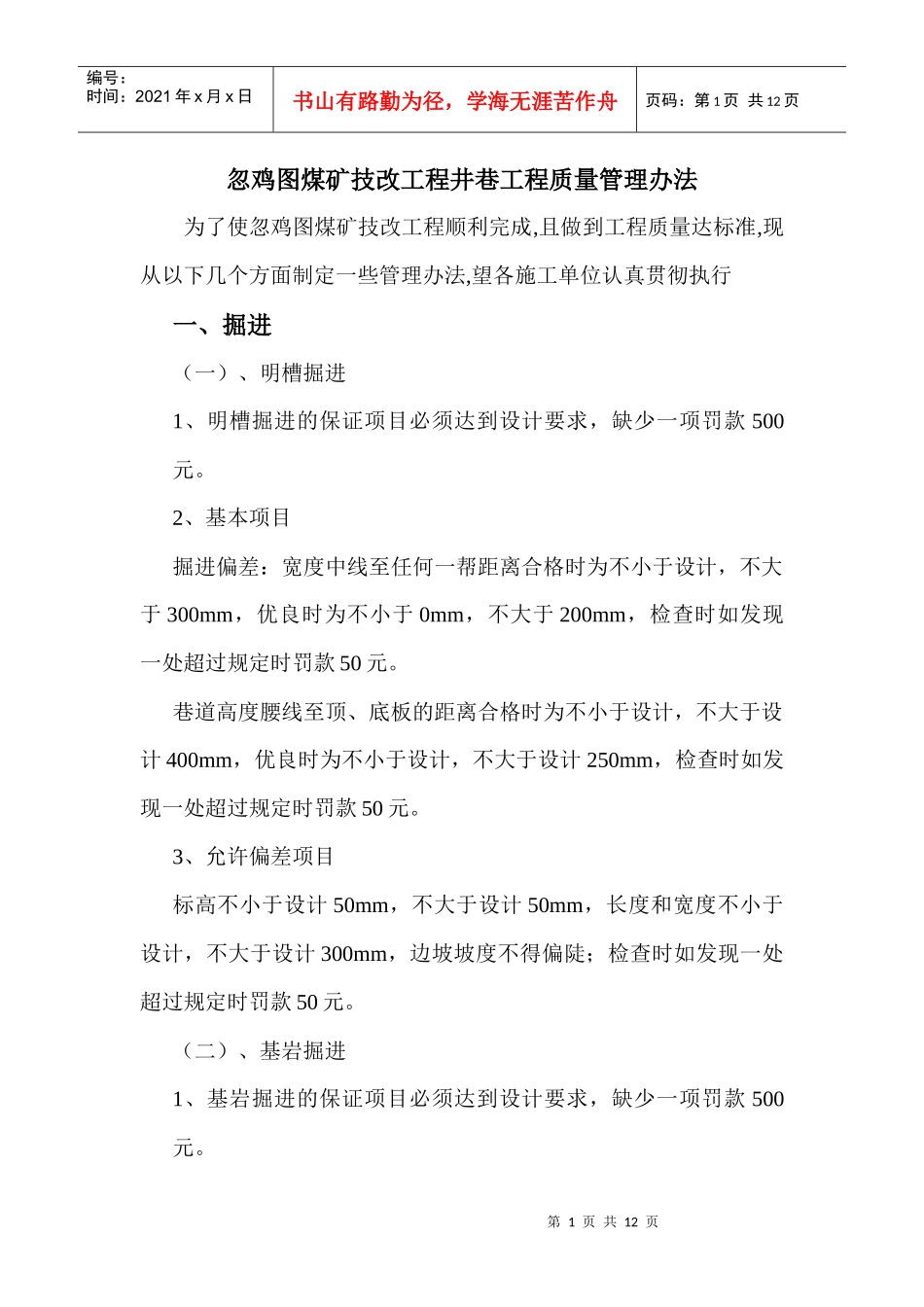

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页忽鸡图煤矿技改工程井巷工程质量管理办法为了使忽鸡图煤矿技改工程顺利完成,且做到工程质量达标准,现从以下几个方面制定一些管理办法,望各施工单位认真贯彻执行一、掘进(一)、明槽掘进1、明槽掘进的保证项目必须达到设计要求,缺少一项罚款500元
2、基本项目掘进偏差:宽度中线至任何一帮距离合格时为不小于设计,不大于300mm,优良时为不小于0mm,不大于200mm,检查时如发现一处超过规定时罚款50元
巷道高度腰线至顶、底板的距离合格时为不小于设计,不大于设计400mm,优良时为不小于设计,不大于设计250mm,检查时如发现一处超过规定时罚款50元
3、允许偏差项目标高不小于设计50mm,不大于设计50mm,长度和宽度不小于设计,不大于设计300mm,边坡坡度不得偏陡;检查时如发现一处超过规定时罚款50元
(二)、基岩掘进1、基岩掘进的保证项目必须达到设计要求,缺少一项罚款500元
第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页2、基本项目巷道宽度中线至任何一帮距离合格时为不小于50mm,不大于200mm,优良时为不小于0mm,不大于200mm,检查时如发现一处超过规定时罚款50元
巷道高度腰线至顶、底板的距离合格时为不小于设计50mm,不大于设计200mm,优良时为不小于设计,不大于设计200mm,检查时如发现一处超过规定时罚款50元
全断面掘进机掘进中线偏移合格时为不小于设计100mm,不大于设计100mm,优良时为不小于设计50mm,不大于设计50mm,检查时如发现一处超过规定时罚款50元
巷道掘进坡度合格时±1‰,优良时±0
5‰,检查时如发现一处超过规定时罚款50元
二、混凝土与钢筋混凝土工程(一)、模板工程1、保证项
