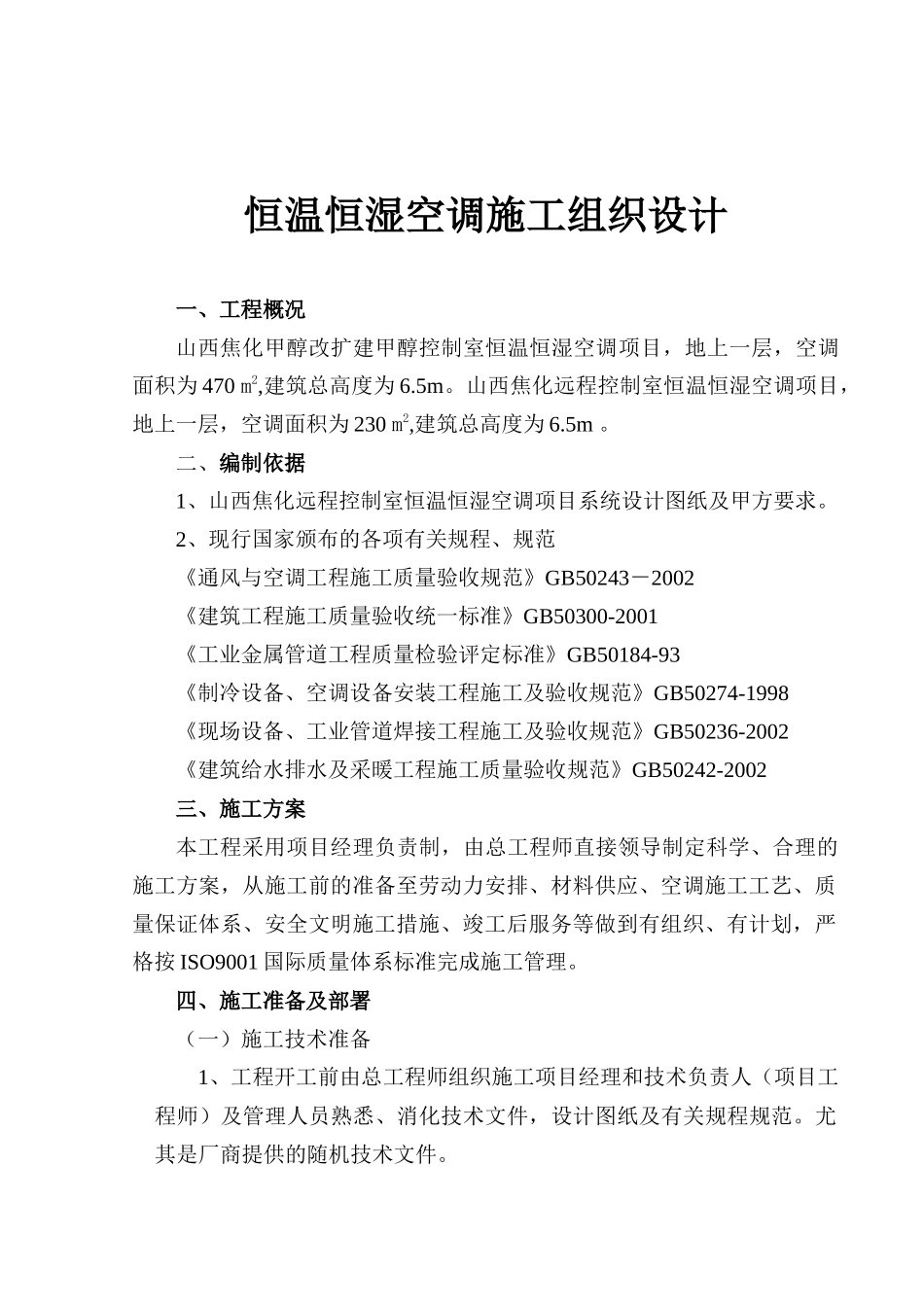

恒温恒湿空调施工组织设计一、工程概况山西焦化甲醇改扩建甲醇控制室恒温恒湿空调项目,地上一层,空调面积为470m2,建筑总高度为6
山西焦化远程控制室恒温恒湿空调项目,地上一层,空调面积为230m2,建筑总高度为6
二、编制依据1、山西焦化远程控制室恒温恒湿空调项目系统设计图纸及甲方要求
2、现行国家颁布的各项有关规程、规范《通风与空调工程施工质量验收规范》GB50243-2002《建筑工程施工质量验收统一标准》GB50300-2001《工业金属管道工程质量检验评定标准》GB50184-93《制冷设备、空调设备安装工程施工及验收规范》GB50274-1998《现场设备、工业管道焊接工程施工及验收规范》GB50236-2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002三、施工方案本工程采用项目经理负责制,由总工程师直接领导制定科学、合理的施工方案,从施工前的准备至劳动力安排、材料供应、空调施工工艺、质量保证体系、安全文明施工措施、竣工后服务等做到有组织、有计划,严格按ISO9001国际质量体系标准完成施工管理
四、施工准备及部署(一)施工技术准备1、工程开工前由总工程师组织施工项目经理和技术负责人(项目工程师)及管理人员熟悉、消化技术文件,设计图纸及有关规程规范
尤其是厂商提供的随机技术文件

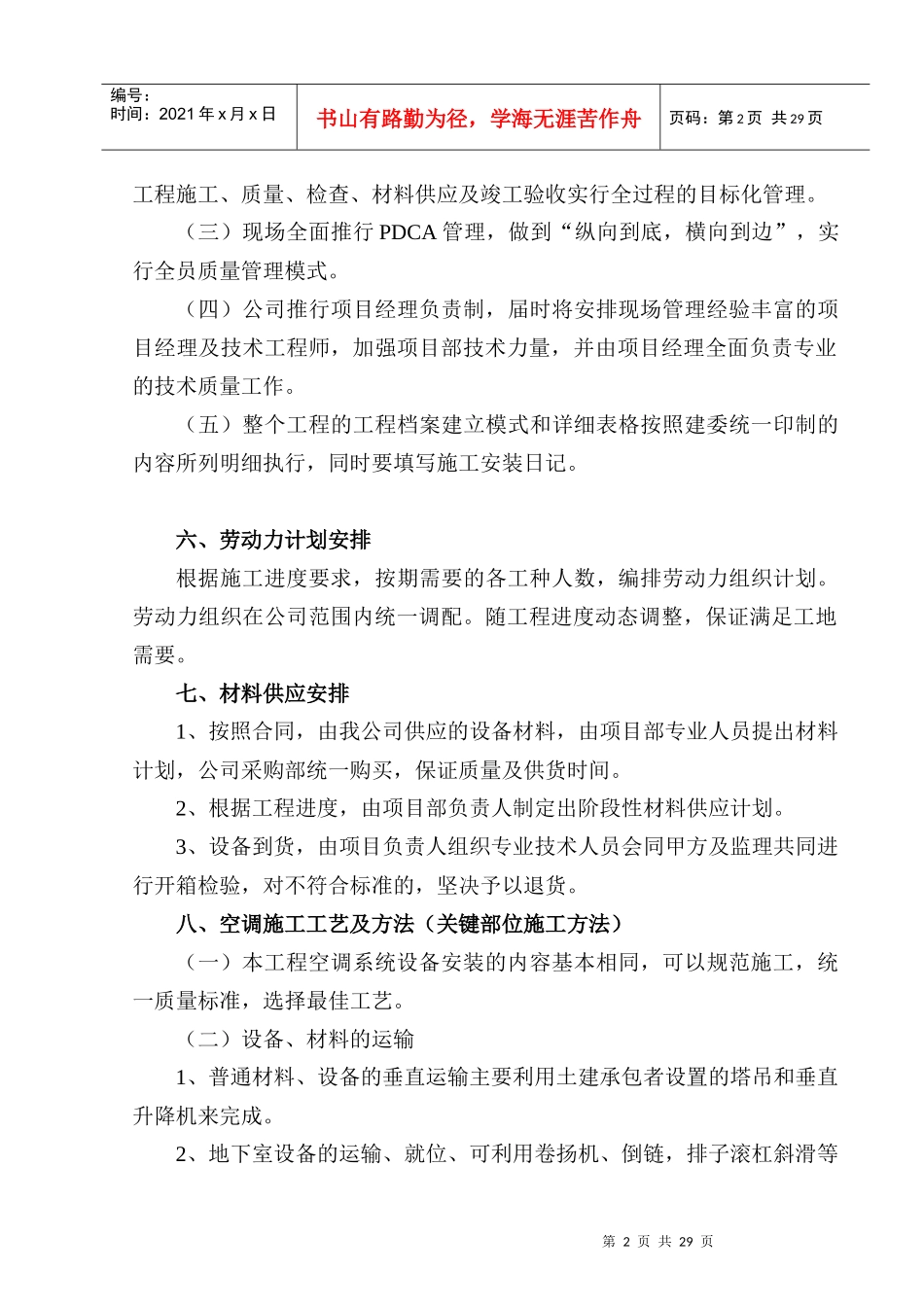

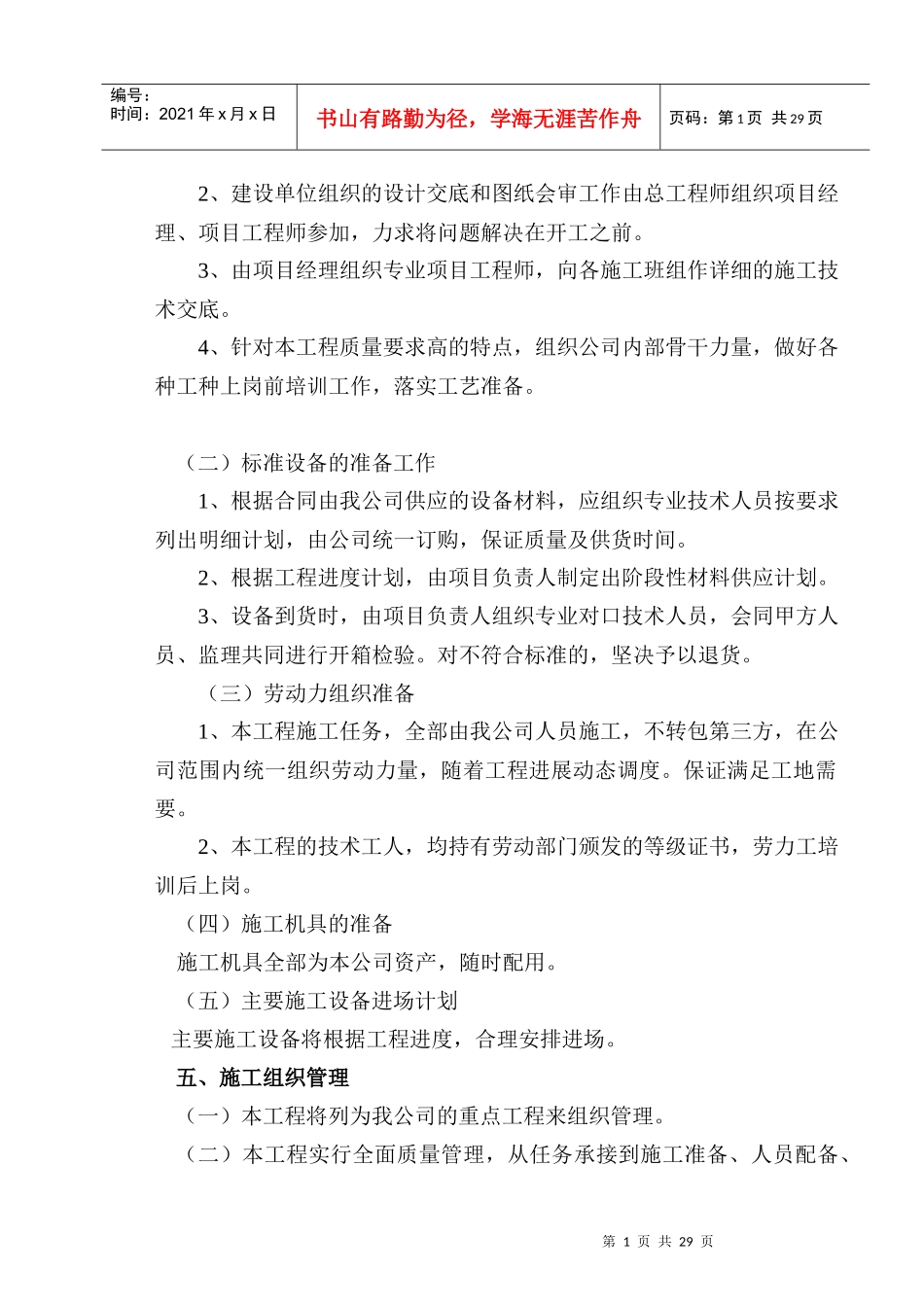

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页2、建设单位组织的设计交底和图纸会审工作由总工程师组织项目经理、项目工程师参加,力求将问题解决在开工之前
3、由项目经理组织专业项目工程师,向各施工班组作详细的施工技术交底
4、针对本工程质量要求高的特点,组织公司内部骨干力量,做好各种工种上岗前培训工作,落实工艺准备
(二)标准设备的准备工作1、根据合同由我公司供应的设备材料,应组织专业技术人员按要求列出明细计
