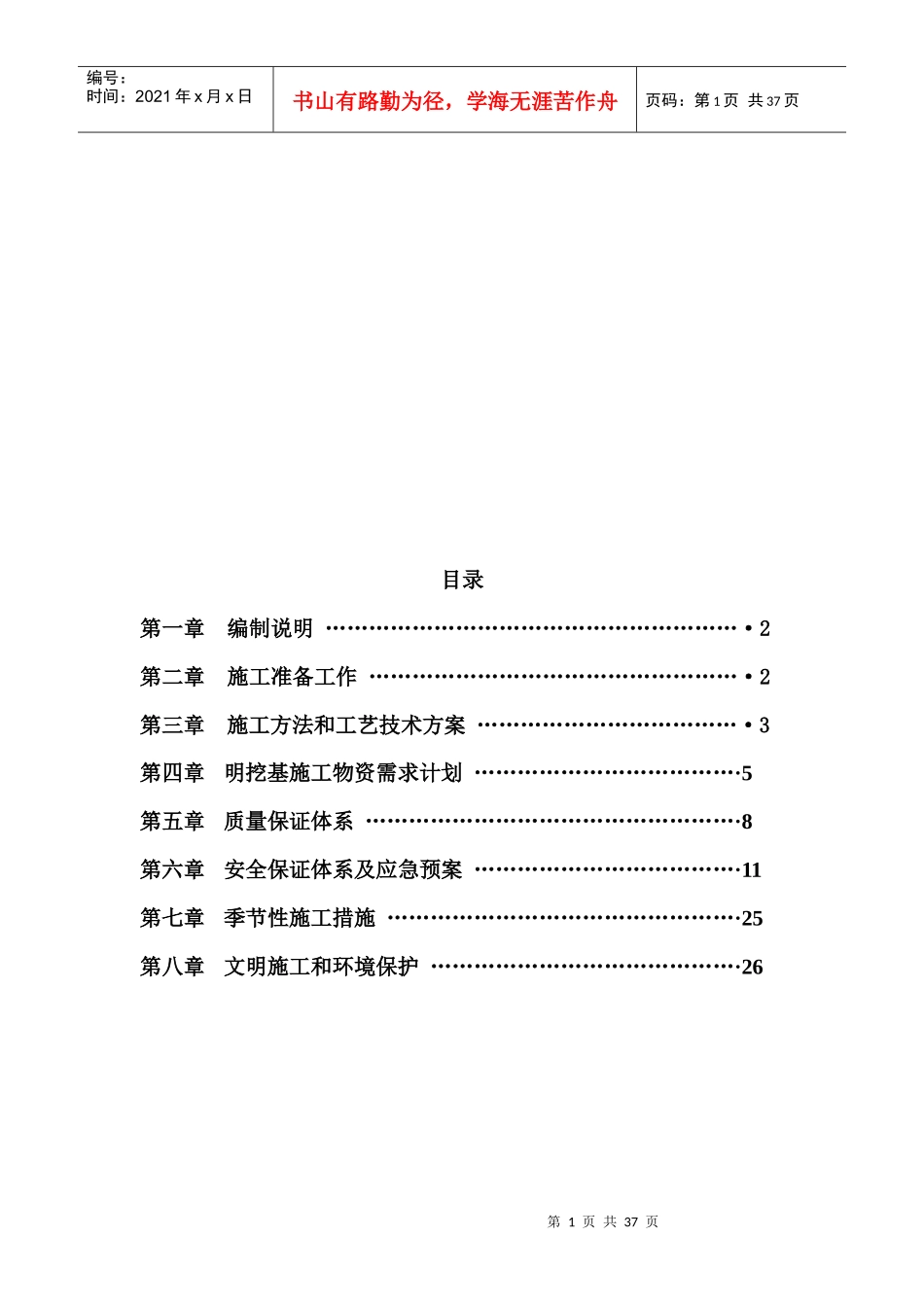

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页目录第一章编制说明…………………………………………………·2第二章施工准备工作……………………………………………·2第三章施工方法和工艺技术方案………………………………·3第四章明挖基施工物资需求计划………………………………·5第五章质量保证体系……………………………………………·8第六章安全保证体系及应急预案………………………………·11第七章季节性施工措施…………………………………………·25第八章文明施工和环境保护……………………………………·26第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页第一章编制说明一、编制依据1
四川省交通厅公路规划勘察设计研究院《万源至达州高速公路土建路基工程D8合同段两阶段施工图设计文件》;2
《公路工程质量检验评定标准》(JTGF80/1—2004);3
《公路工程桥涵施工技术规范》(JTJ041—2000);4
《公路工程施工安全技术规程》(JTJ076—95);5
公路施工手册《桥涵》
二、工程概况达陕高速公路D8合同段棕树坝右线大桥起止点桩号K40+033~K40+503,全长470m
上部构造采用3×30+7×40+3×30m预应力混凝土T梁,最大桥高72

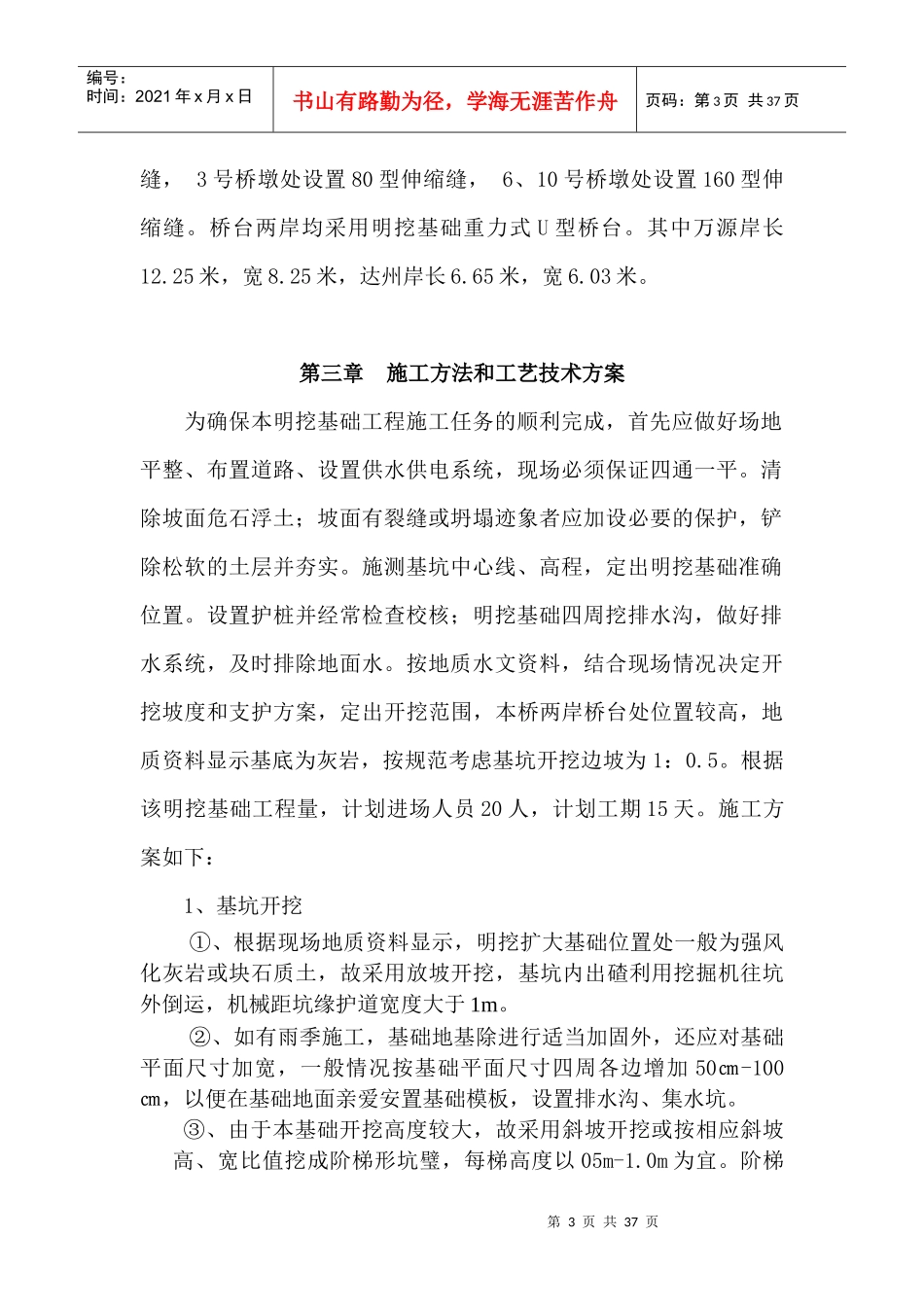

桥梁设置4联,两岸桥台设置50型伸缩第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页缝,3号桥墩处设置80型伸缩缝,6、10号桥墩处设置160型伸缩缝
桥台两岸均采用明挖基础重力式U型桥台
其中万源岸长12
25米,宽8
25米,达州岸长6
65米,宽6
第三章施工方法和工艺技术方案为确保本明挖基础工程施工任务的顺利完成,首先应做好场地平整、布置道路
