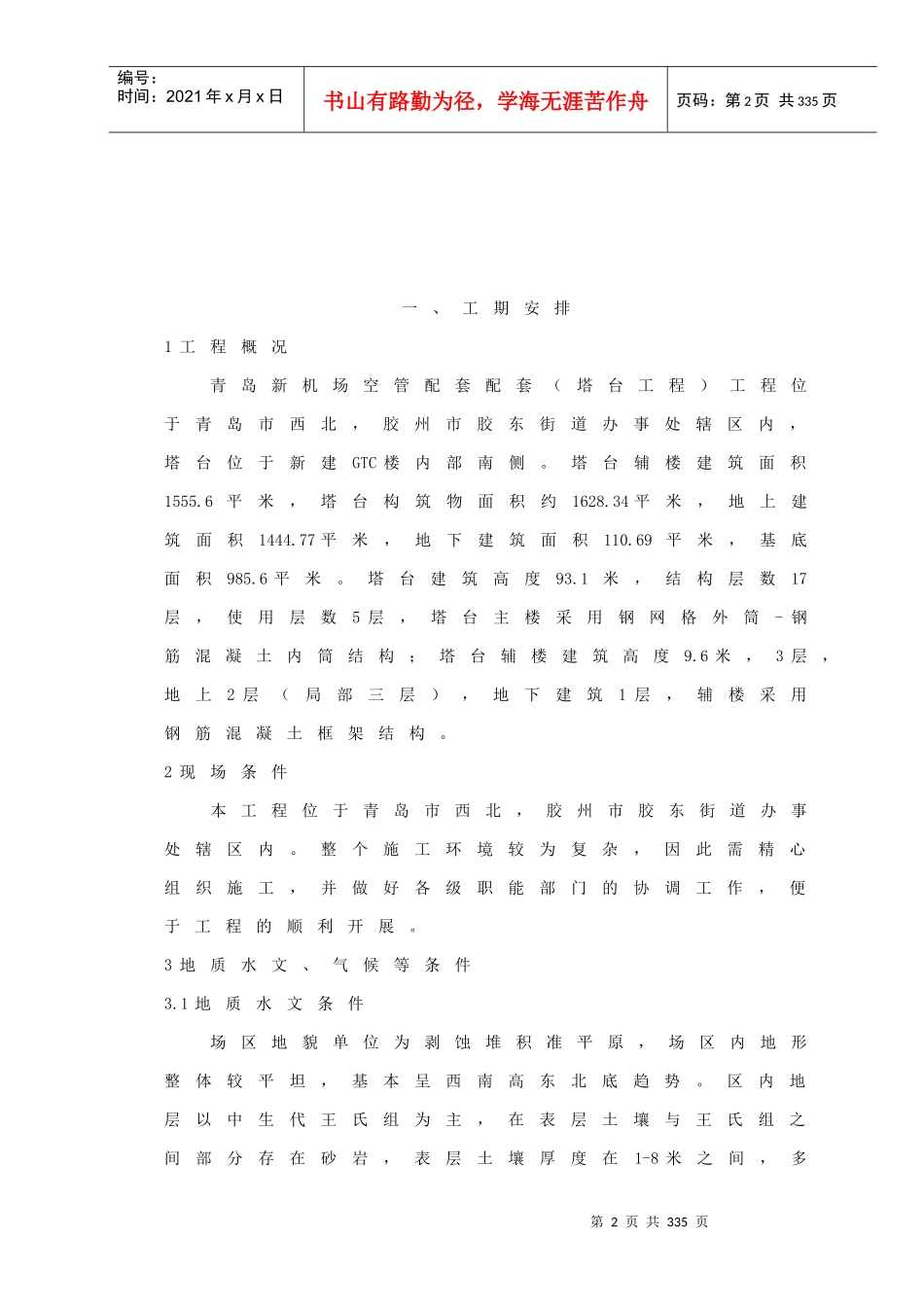

第1页共335页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共335页技术标书第2页共335页第1页共335页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共335页一、工期安排1工程概况青岛新机场空管配套配套(塔台工程)工程位于青岛市西北,胶州市胶东街道办事处辖区内,塔台位于新建GTC楼内部南侧
塔台辅楼建筑面积1555
6平米,塔台构筑物面积约1628
34平米,地上建筑面积1444
77平米,地下建筑面积110
69平米,基底面积985
塔台建筑高度93
1米,结构层数17层,使用层数5层,塔台主楼采用钢网格外筒-钢筋混凝土内筒结构;塔台辅楼建筑高度9
6米,3层,地上2层(局部三层),地下建筑1层,辅楼采用钢筋混凝土框架结构
2现场条件本工程位于青岛市西北,胶州市胶东街道办事处辖区内
整个施工环境较为复杂,因此需精心组织施工,并做好各级职能部门的协调工作,便于工程的顺利开展
3地质水文、气候等条件3
1地质水文条件场区地貌单位为剥蚀堆积准平原,场区内地形整体较平坦,基本呈西南高东北底趋势

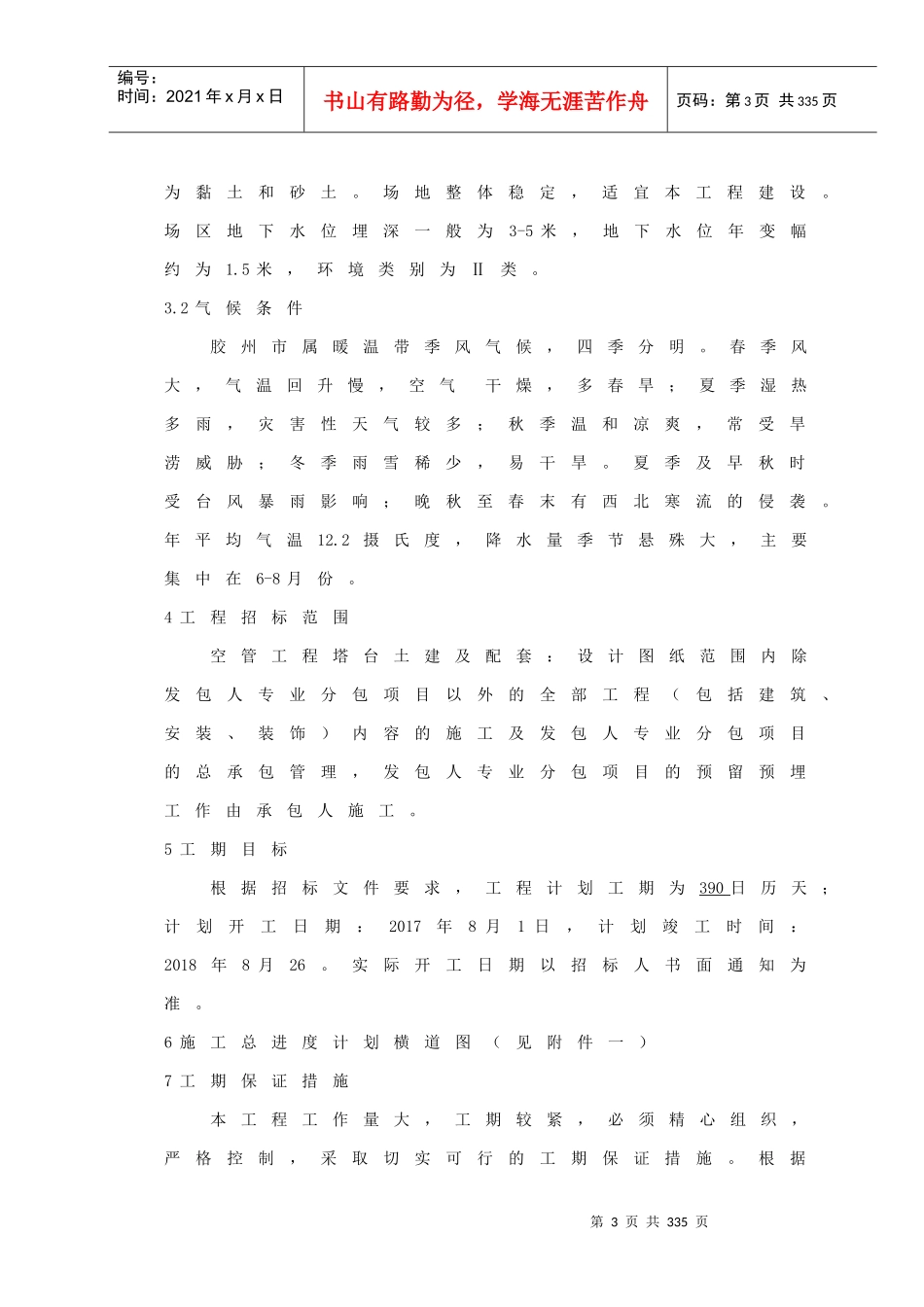

区内地层以中生代王氏组为主,在表层土壤与王氏组之间部分存在砂岩,表层土壤厚度在1-8米之间,多第3页共335页第2页共335页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共335页为黏土和砂土
场地整体稳定,适宜本工程建设
场区地下水位埋深一般为3-5米,地下水位年变幅约为1
5米,环境类别为Ⅱ类
2气候条件胶州市属暖温带季风气候,四季分明
春季风大,气温回升慢,空气干燥,多春旱;夏季湿热多雨,灾害性天气较多;秋季温和凉爽,常受旱涝威胁;冬季雨雪稀少,易干旱
夏季及早秋时受台风暴雨影响;晚秋至春末有西北寒流的侵袭
年平均气温12
2摄氏度,降水量季节悬殊大,主要集中在6-8月份
