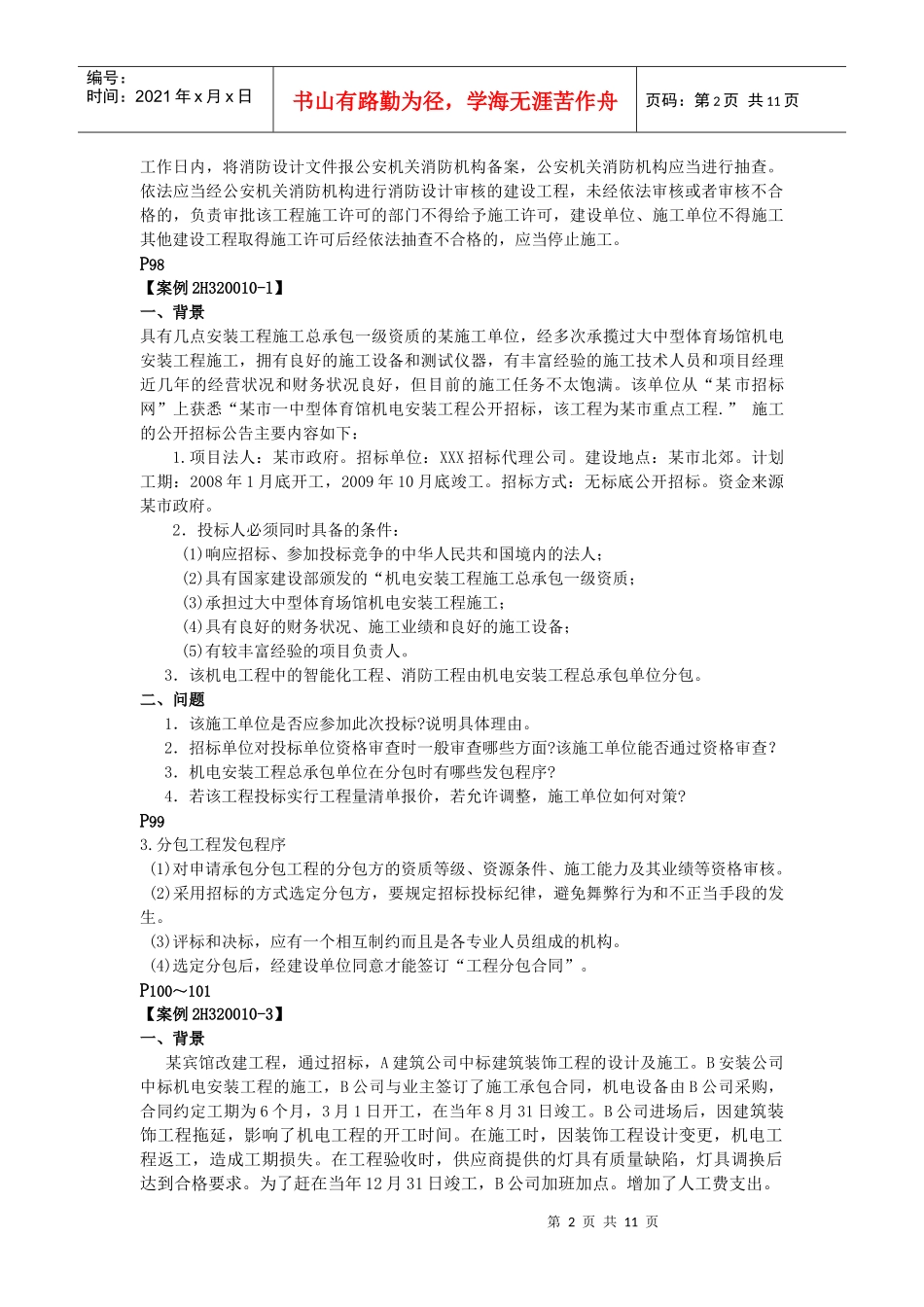

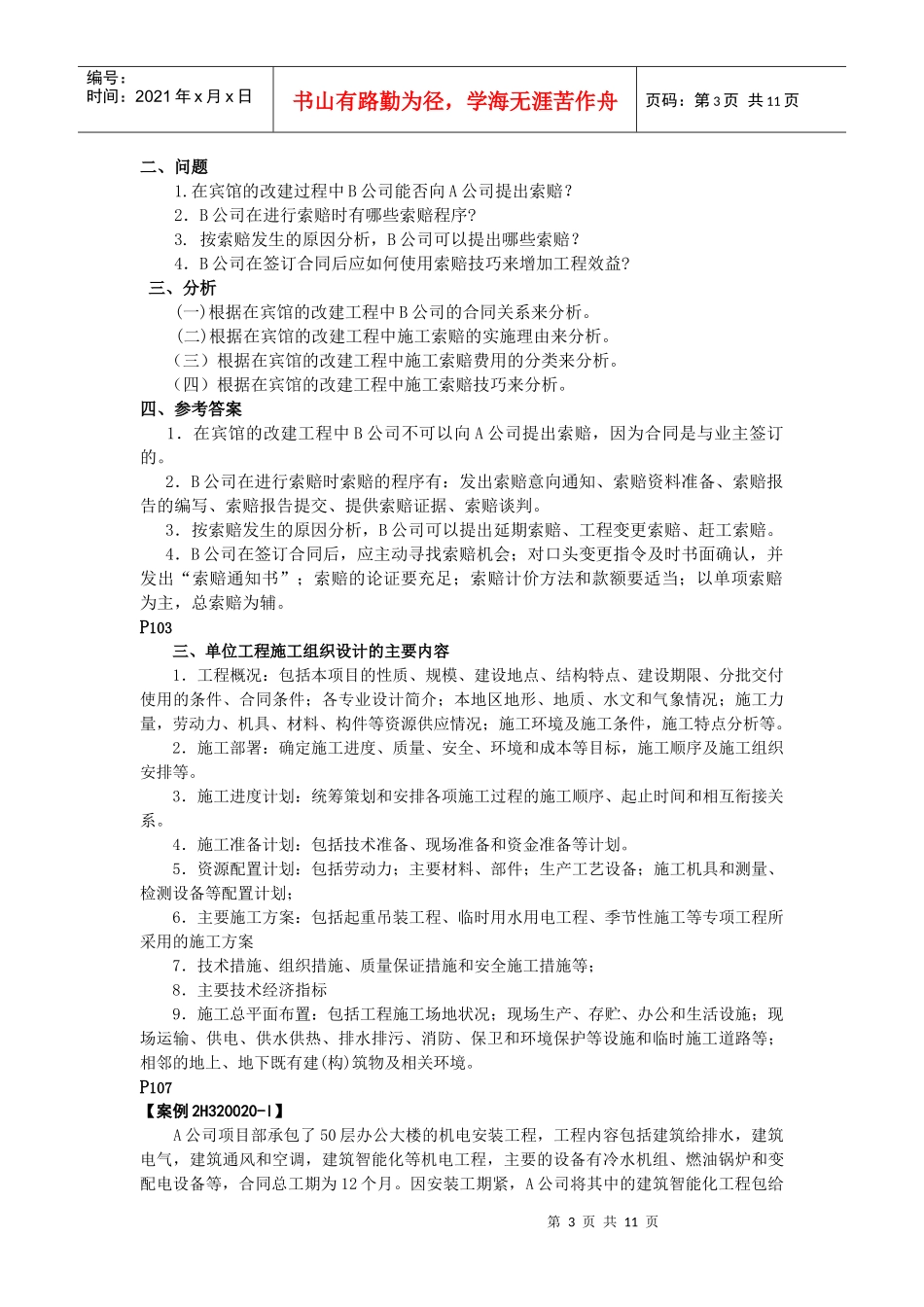

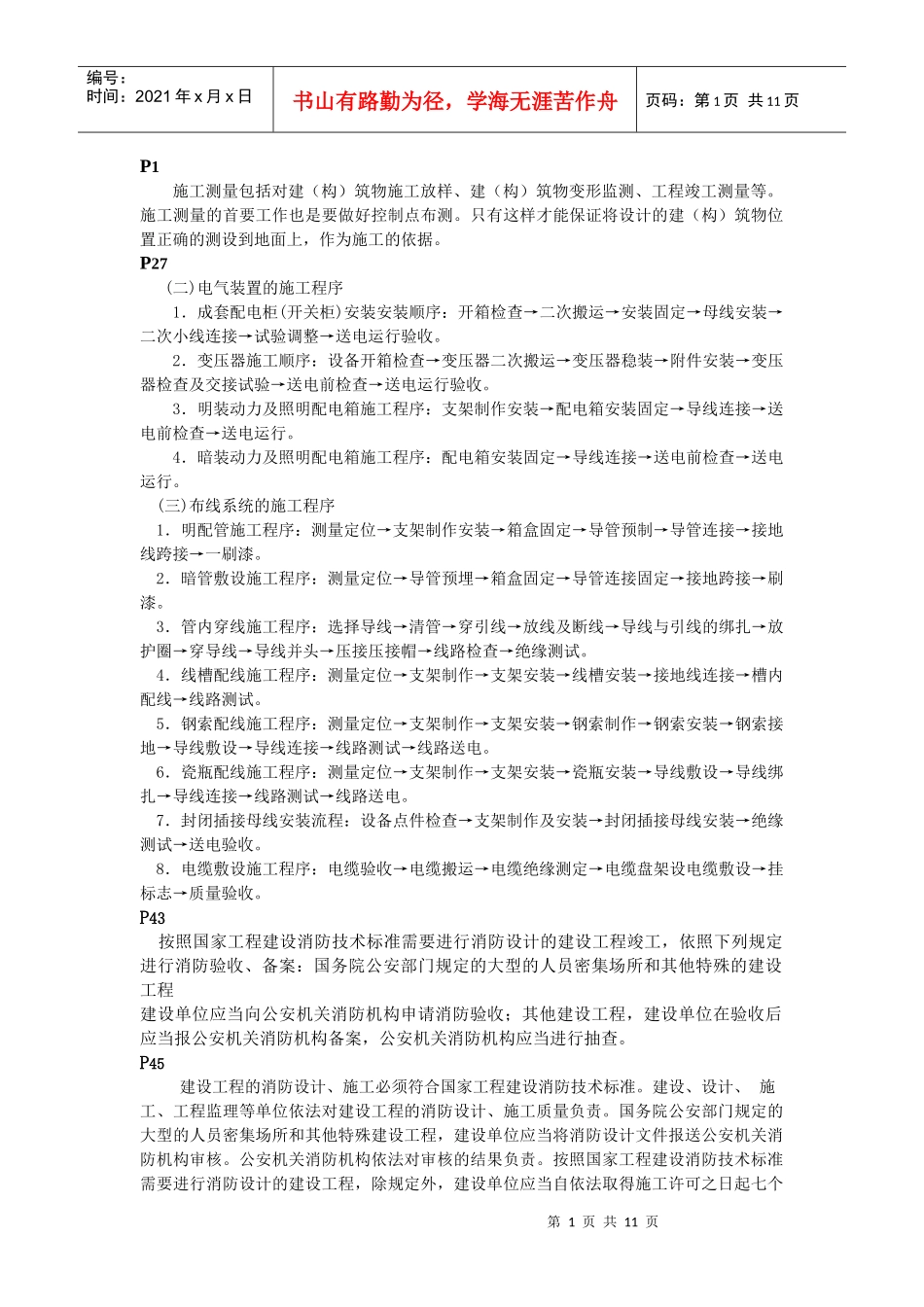

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页P1施工测量包括对建(构)筑物施工放样、建(构)筑物变形监测、工程竣工测量等
施工测量的首要工作也是要做好控制点布测
只有这样才能保证将设计的建(构)筑物位置正确的测设到地面上,作为施工的依据
P27(二)电气装置的施工程序1.成套配电柜(开关柜)安装安装顺序:开箱检查→二次搬运→安装固定→母线安装→二次小线连接→试验调整→送电运行验收
2.变压器施工顺序:设备开箱检查→变压器二次搬运→变压器稳装→附件安装→变压器检查及交接试验→送电前检查→送电运行验收
3.明装动力及照明配电箱施工程序:支架制作安装→配电箱安装固定→导线连接→送电前检查→送电运行
4.暗装动力及照明配电箱施工程序:配电箱安装固定→导线连接→送电前检查→送电运行
(三)布线系统的施工程序1.明配管施工程序:测量定位→支架制作安装→箱盒固定→导管预制→导管连接→接地线跨接→一刷漆
2.暗管敷设施工程序:测量定位→导管预埋→箱盒固定→导管连接固定→接地跨接→刷漆
3.管内穿线施工程序:选择导线→清管→穿引线→放线及断线→导线与引线的绑扎→放护圈→穿导线→导线并头→压接压接帽→线路检查→绝缘测试
4.线槽配线施工程序:测量定位→支架制作→支架安装→线槽安装→接地线连接→槽内配线→线路测试
5.钢索配线施工程序:测量定位→支架制作→支架安装→钢索制作→钢索安装→钢索接地→导线敷设→导线连接→线路测试→线路送电
6.瓷瓶配线施工程序:测量定位→支架制作→支架安装→瓷瓶安装→导线敷设→导线绑扎→导线连接→线路测试→线路送电
7.封闭插接母线安装流程:设备点件检查→支架制作及安装→封闭插接母线安装→绝缘测试→送电验收
8.电缆敷设施工程序:电缆验收→电缆搬运→电缆绝缘测定→电缆盘架设电缆敷设→挂标志→质量验收
P43按照国家工程
