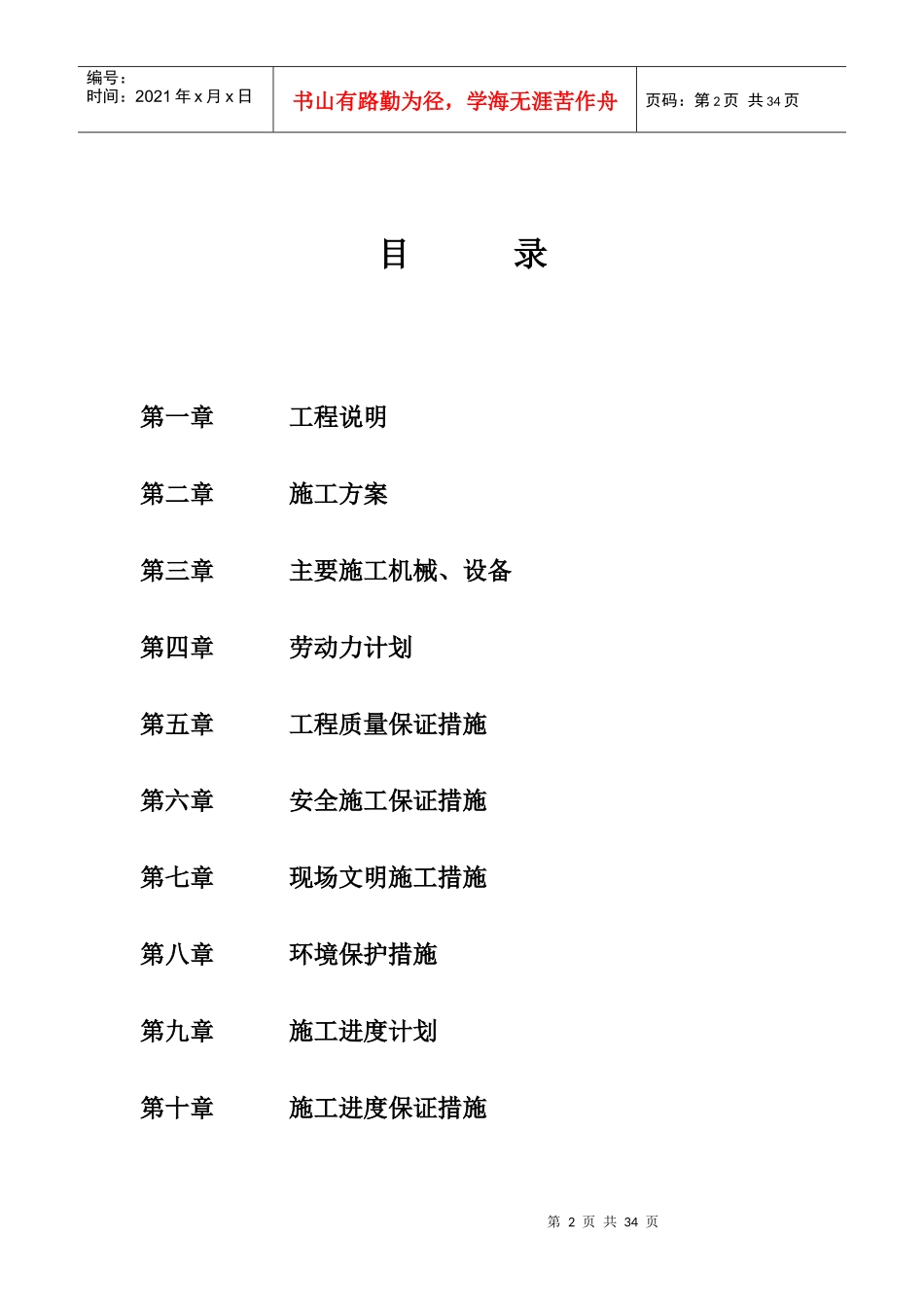

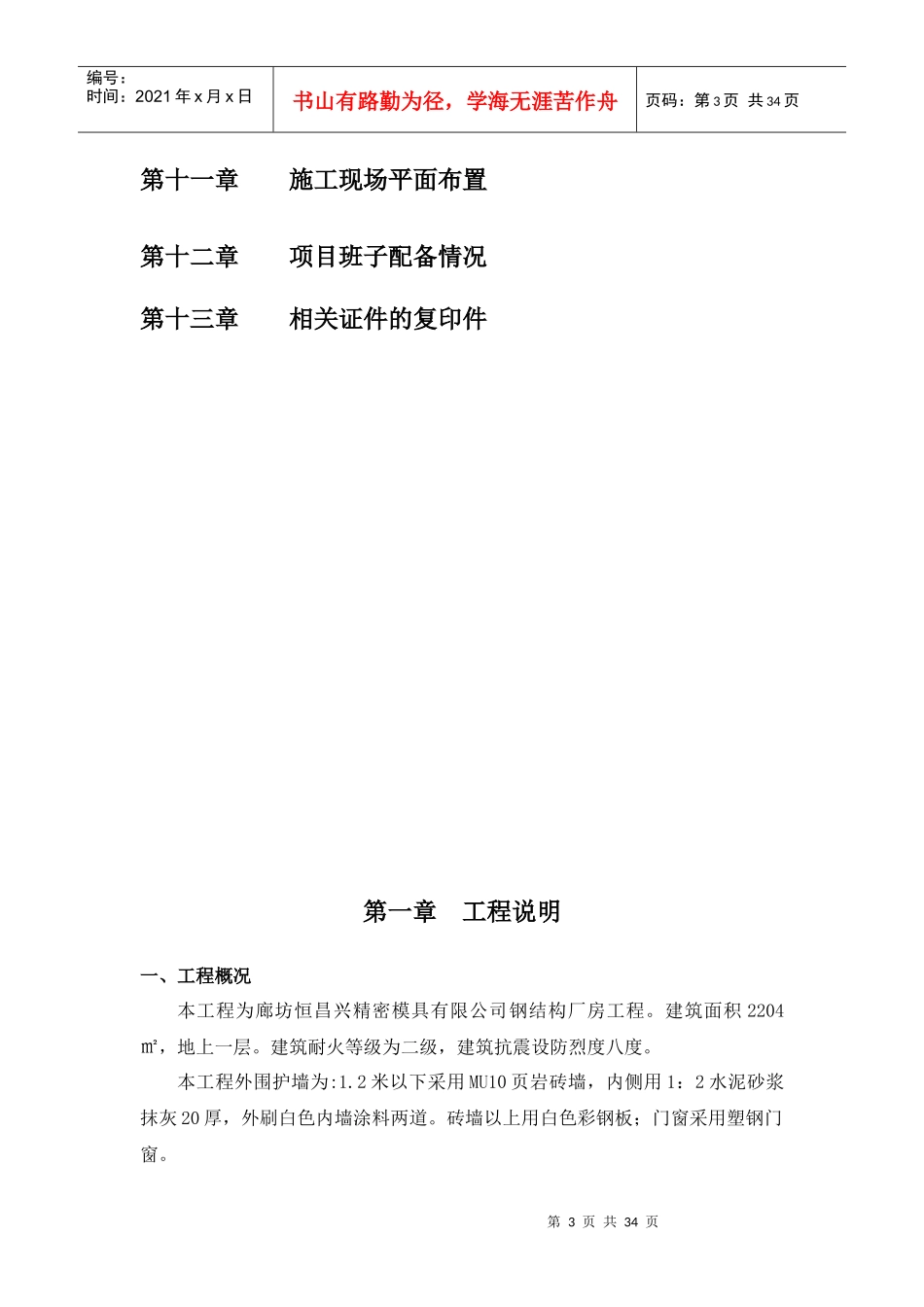

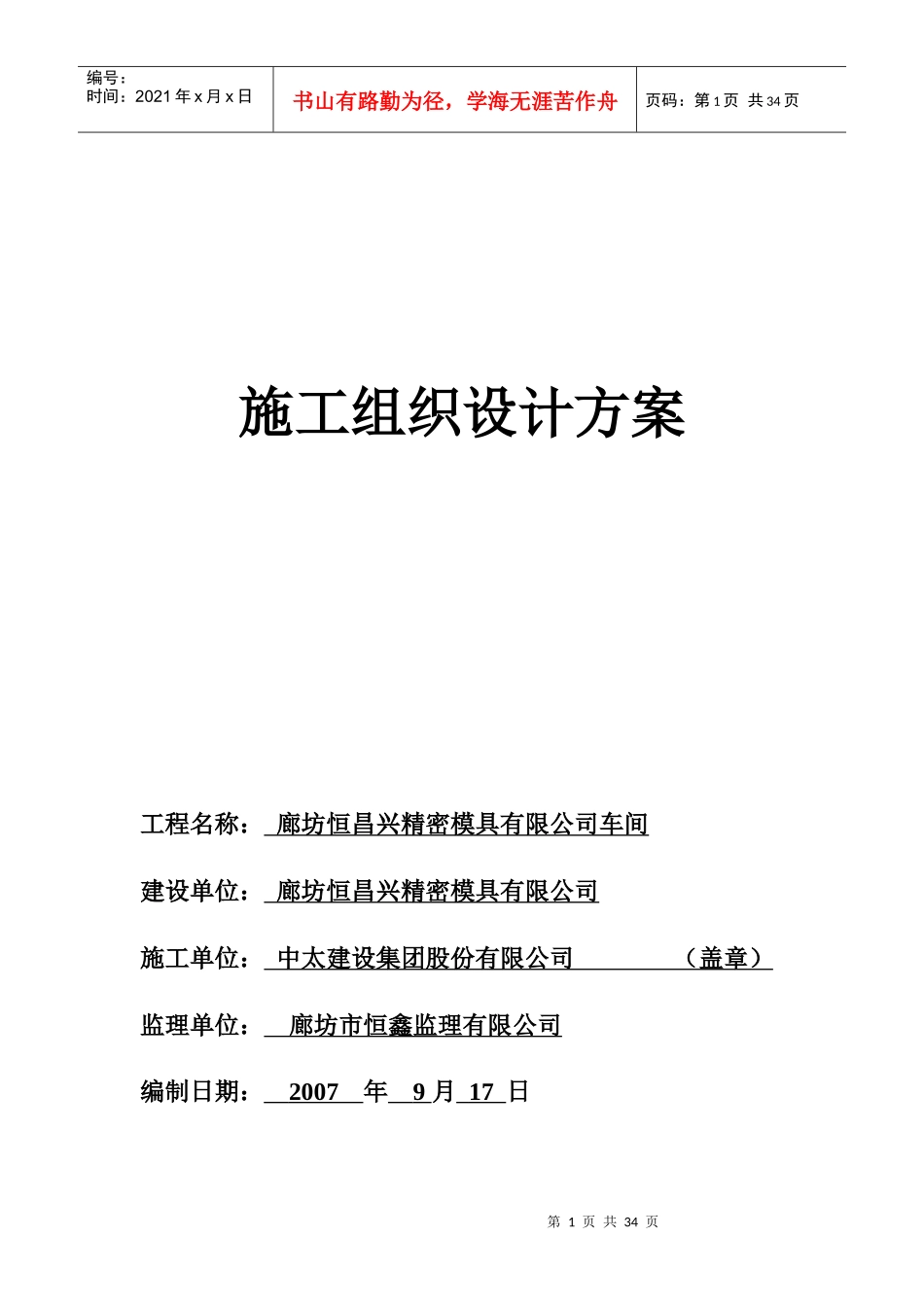

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页施工组织设计方案工程名称:廊坊恒昌兴精密模具有限公司车间建设单位:廊坊恒昌兴精密模具有限公司施工单位:中太建设集团股份有限公司(盖章)监理单位:廊坊市恒鑫监理有限公司编制日期:2007年9月17日第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页目录第一章工程说明第二章施工方案第三章主要施工机械、设备第四章劳动力计划第五章工程质量保证措施第六章安全施工保证措施第七章现场文明施工措施第八章环境保护措施第九章施工进度计划第十章施工进度保证措施第3页共34页第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页第十一章施工现场平面布置第十二章项目班子配备情况第十三章相关证件的复印件第一章工程说明一、工程概况本工程为廊坊恒昌兴精密模具有限公司钢结构厂房工程
建筑面积2204㎡,地上一层
建筑耐火等级为二级,建筑抗震设防烈度八度
本工程外围护墙为:1
2米以下采用MU10页岩砖墙,内侧用1:2水泥砂浆抹灰20厚,外刷白色内墙涂料两道
砖墙以上用白色彩钢板;门窗采用塑钢门窗
第4页共34页第3页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共34页二、编制依据及说明(一)、编制依据:1、甲方提供的图纸、文件;2、国家及河北省现行的设计施工及验收规范、规程、建安工程质量验评标准;3、国家施工工法;4、我公司同类工程施工经验和拥有的科技、工法成果,并结合我公司数年来的施工能力、技术装备和先进的管理,精良的设备和本工程施工的特点编制而成的
(二)、编制说明1、我公司编制施工方案的指导方向为:按设计图纸规定的工期和质量、遵循技术先进、经济合理、资源少耗的原则,拟定周密的施
