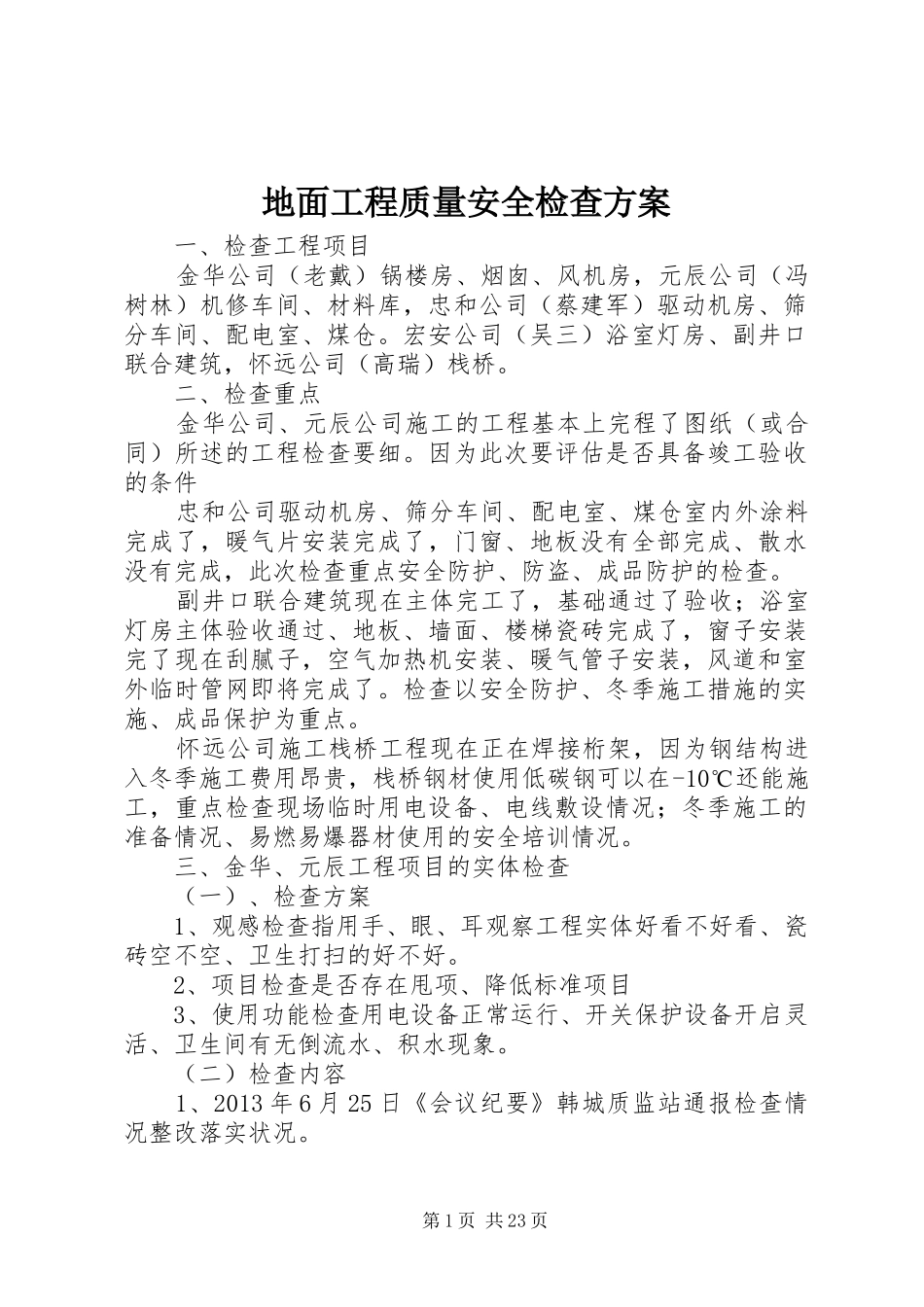

地面工程质量安全检查方案一、检查工程项目金华公司(老戴)锅楼房、烟囱、风机房,元辰公司(冯树林)机修车间、材料库,忠和公司(蔡建军)驱动机房、筛分车间、配电室、煤仓
宏安公司(吴三)浴室灯房、副井口联合建筑,怀远公司(高瑞)栈桥
二、检查重点金华公司、元辰公司施工的工程基本上完程了图纸(或合同)所述的工程检查要细
因为此次要评估是否具备竣工验收的条件忠和公司驱动机房、筛分车间、配电室、煤仓室内外涂料完成了,暖气片安装完成了,门窗、地板没有全部完成、散水没有完成,此次检查重点安全防护、防盗、成品防护的检查
副井口联合建筑现在主体完工了,基础通过了验收;浴室灯房主体验收通过、地板、墙面、楼梯瓷砖完成了,窗子安装完了现在刮腻子,空气加热机安装、暖气管子安装,风道和室外临时管网即将完成了
检查以安全防护、冬季施工措施的实施、成品保护为重点
怀远公司施工栈桥工程现在正在焊接桁架,因为钢结构进入冬季施工费用昂贵,栈桥钢材使用低碳钢可以在-10℃还能施工,重点检查现场临时用电设备、电线敷设情况;冬季施工的准备情况、易燃易爆器材使用的安全培训情况
三、金华、元辰工程项目的实体检查(一)、检查方案1、观感检查指用手、眼、耳观察工程实体好看不好看、瓷砖空不空、卫生打扫的好不好
2、项目检查是否存在甩项、降低标准项目3、使用功能检查用电设备正常运行、开关保护设备开启灵活、卫生间有无倒流水、积水现象
(二)检查内容1、2013年6月25日《会议纪要》韩城质监站通报检查情况整改落实状况
第1页共23页2、指挥部原来提出整改项目实际落实情况2013年6月5日监理公司提出施工单位申报竣工初验的请求,6月7日在安全例会上指挥部以“没有完成图纸或合同中的工程内容、变更手续不完善”为由拒绝了

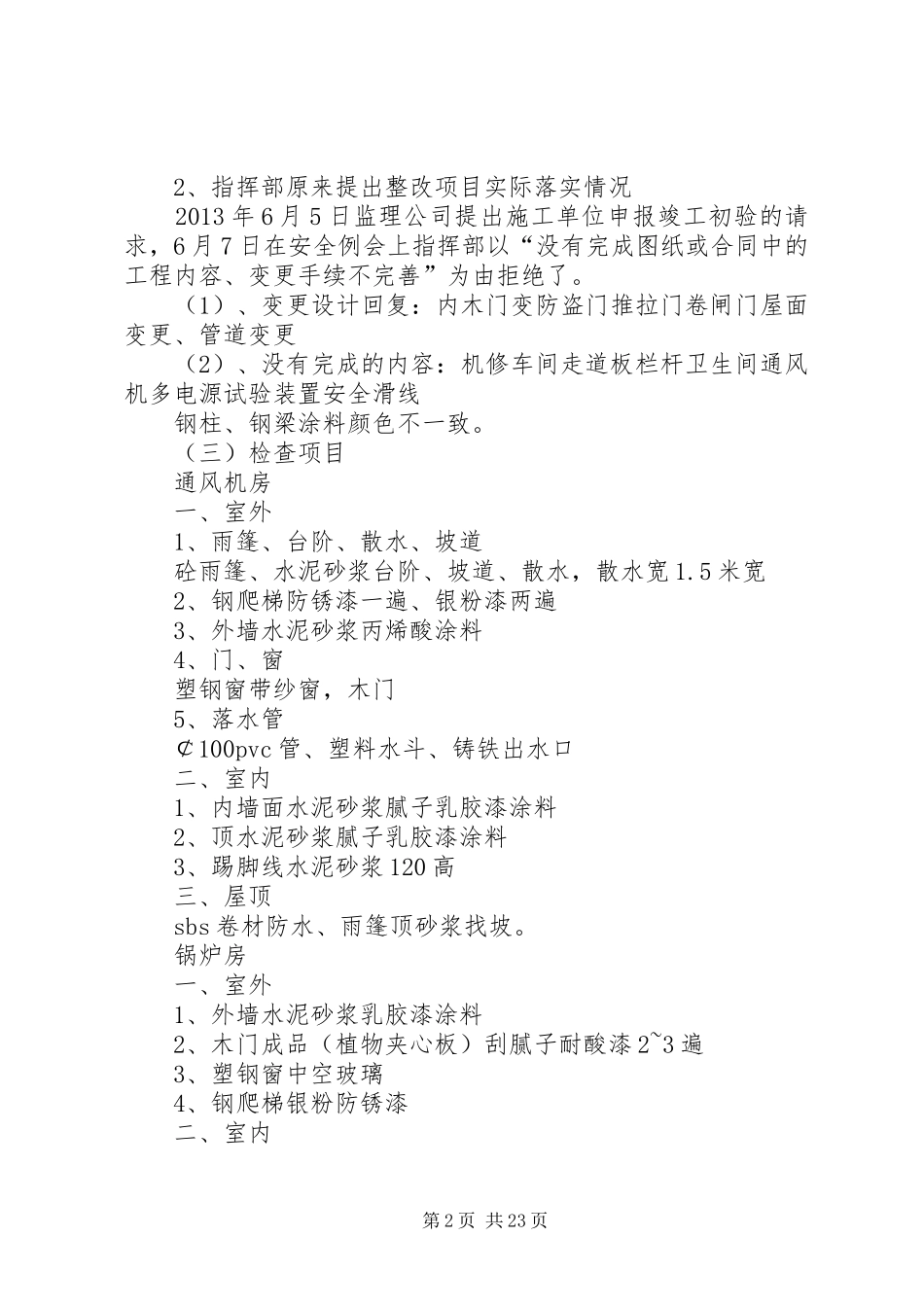

(1)、变更设计回复:内木门变防盗门推拉门卷闸门屋面变更、管道变更(2)、没有完成的内容:机修车间走道板栏杆卫生间通风
