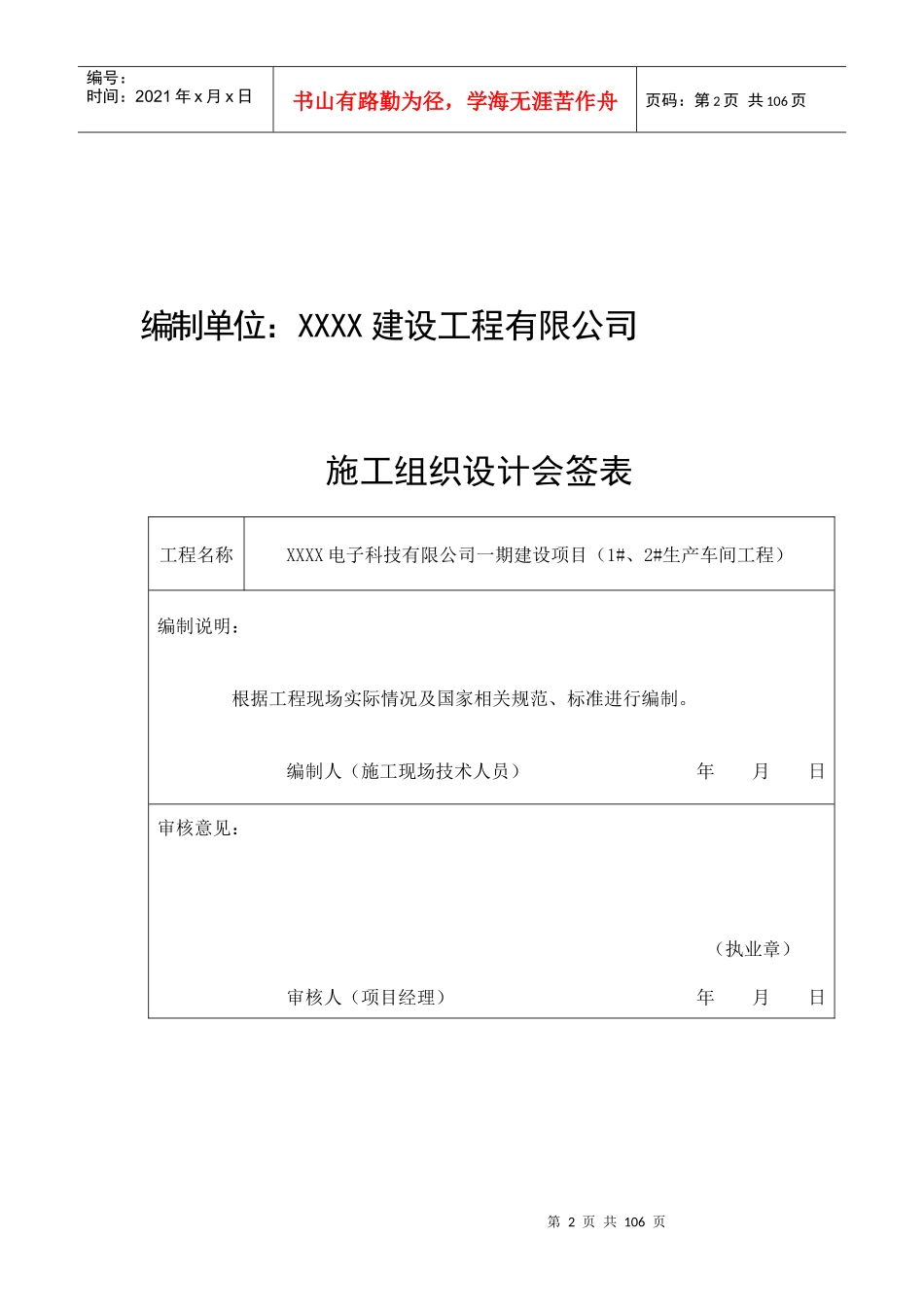

第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共106页施工组织设计第2页共106页第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共106页编制单位:XXXX建设工程有限公司施工组织设计会签表工程名称XXXX电子科技有限公司一期建设项目(1#、2#生产车间工程)编制说明:根据工程现场实际情况及国家相关规范、标准进行编制

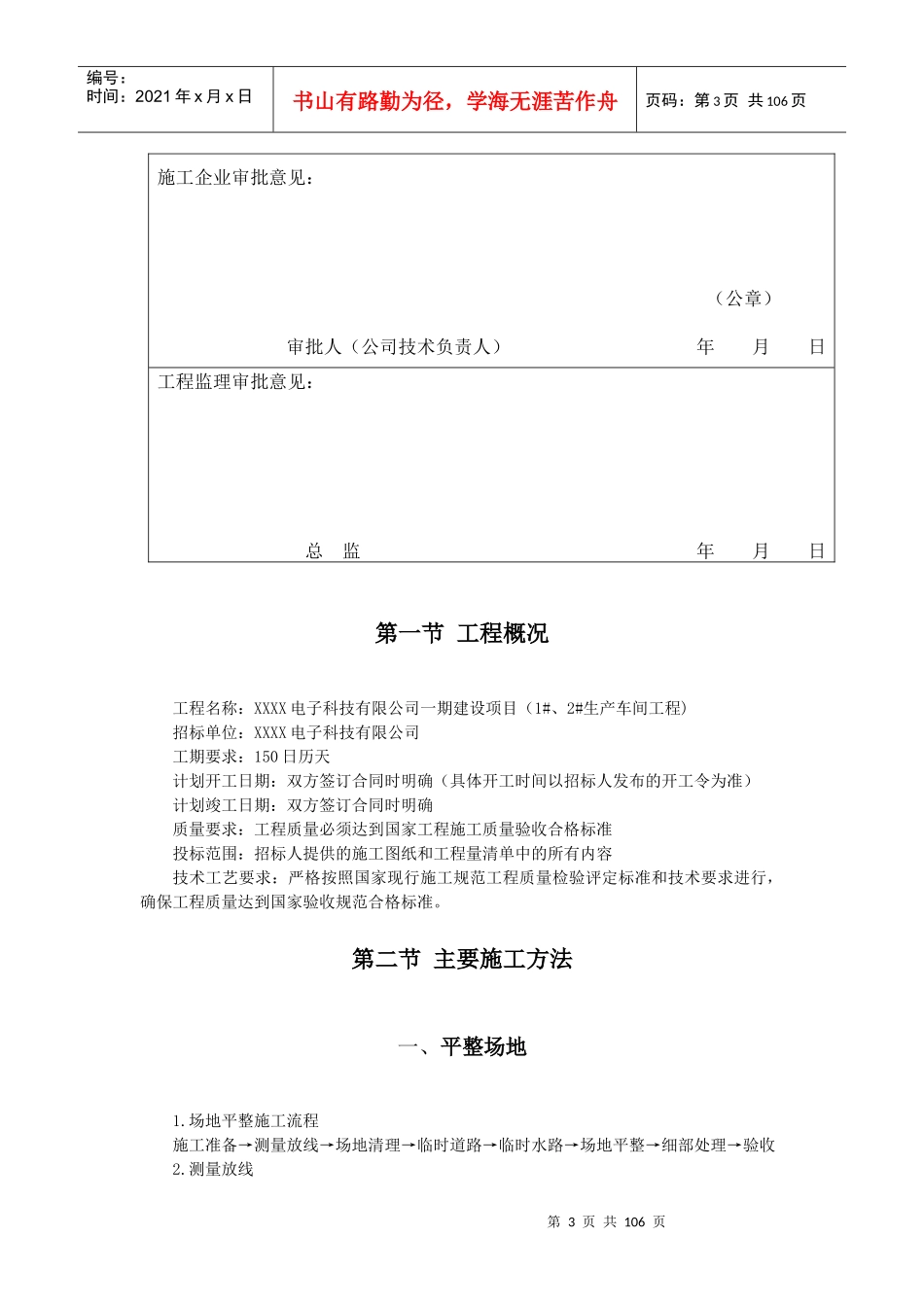

编制人(施工现场技术人员)年月日审核意见:(执业章)审核人(项目经理)年月日第3页共106页第2页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共106页施工企业审批意见:(公章)审批人(公司技术负责人)年月日工程监理审批意见:总监年月日第一节工程概况工程名称:XXXX电子科技有限公司一期建设项目(1#、2#生产车间工程)招标单位:XXXX电子科技有限公司工期要求:150日历天计划开工日期:双方签订合同时明确(具体开工时间以招标人发布的开工令为准)计划竣工日期:双方签订合同时明确质量要求:工程质量必须达到国家工程施工质量验收合格标准投标范围:招标人提供的施工图纸和工程量清单中的所有内容技术工艺要求:严格按照国家现行施工规范工程质量检验评定标准和技术要求进行,确保工程质量达到国家验收规范合格标准
第二节主要施工方法一、平整场地1
场地平整施工流程施工准备→测量放线→场地清理→临时道路→临时水路→场地平整→细部处理→验收2
测量放线第4页共106页第3页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共106页本工程占地面积大,测量精度要求高,难度大
首先利用设计单位移交的测量基准点放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素
场地清理场平施工前应首先清
