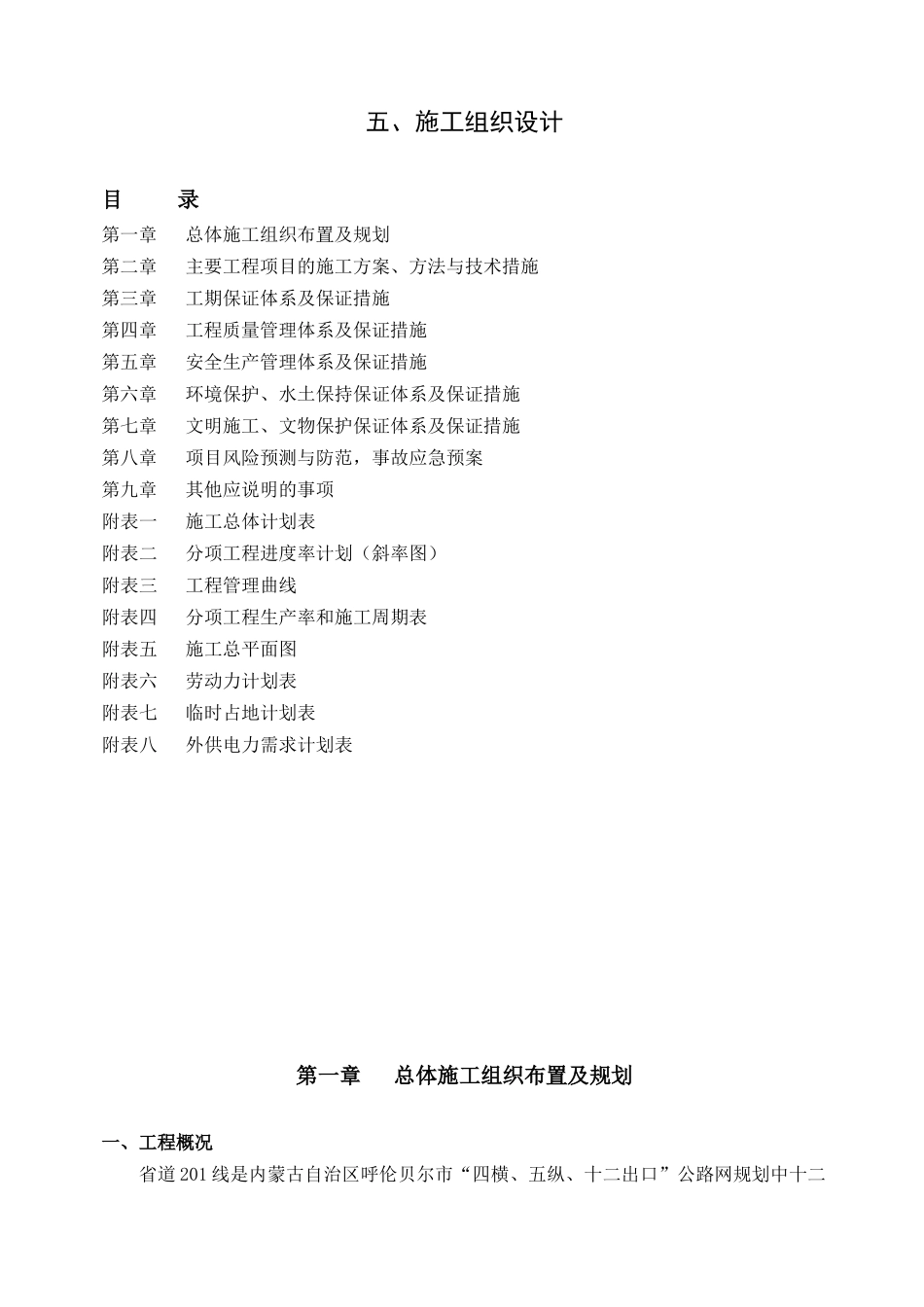

五、施工组织设计目录第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期保证体系及保证措施第四章工程质量管理体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护保证体系及保证措施第八章项目风险预测与防范,事故应急预案第九章其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表第一章总体施工组织布置及规划一、工程概况省道201线是内蒙古自治区呼伦贝尔市“四横、五纵、十二出口”公路网规划中十二出口“室韦口岸”的一部分,是连接呼伦贝尔、兴安岭以北及辐射黑龙江省的重要通道,在路网中占据重要的地位
室韦至拉布大林是省道201线的重要组成部分,位于额尔古纳市北部,从额尔古纳市室韦口岸经恩和至拉布大林,总体是北南走向,现状为三级公路,2005年竣工,路基宽度7
5米,路面6
本路段路线起点位于室韦口岸中俄友谊大桥桥头,起始桩号K0+000,路线基本沿着现有的省道201线三级公路的线位右侧新建半幅一级公路路基
主要走向为由西北至东南,途径恩和、上护林、下护林、三河乡,至拉布大林,终点桩号K153+883
948,位于现有省道201线里程碑K157+900处,与振兴街相接
主线全长153
第SLTJ-5合同段,K50+500-K66+900,全长16
396公里,包括路基、路面、桥涵、防护、排水、路线交叉
二、主要技术指标公路等级:一级公路设计速度:80km/h整体式路基宽度:24
5m汽车荷载等级:公路-I级设计洪水频率:大中小桥、涵洞及涵洞:1/100三、指导思想和目标(一)指导思想质量上本着“百年大计,质量第一”、“修一条公路建一处丰碑
