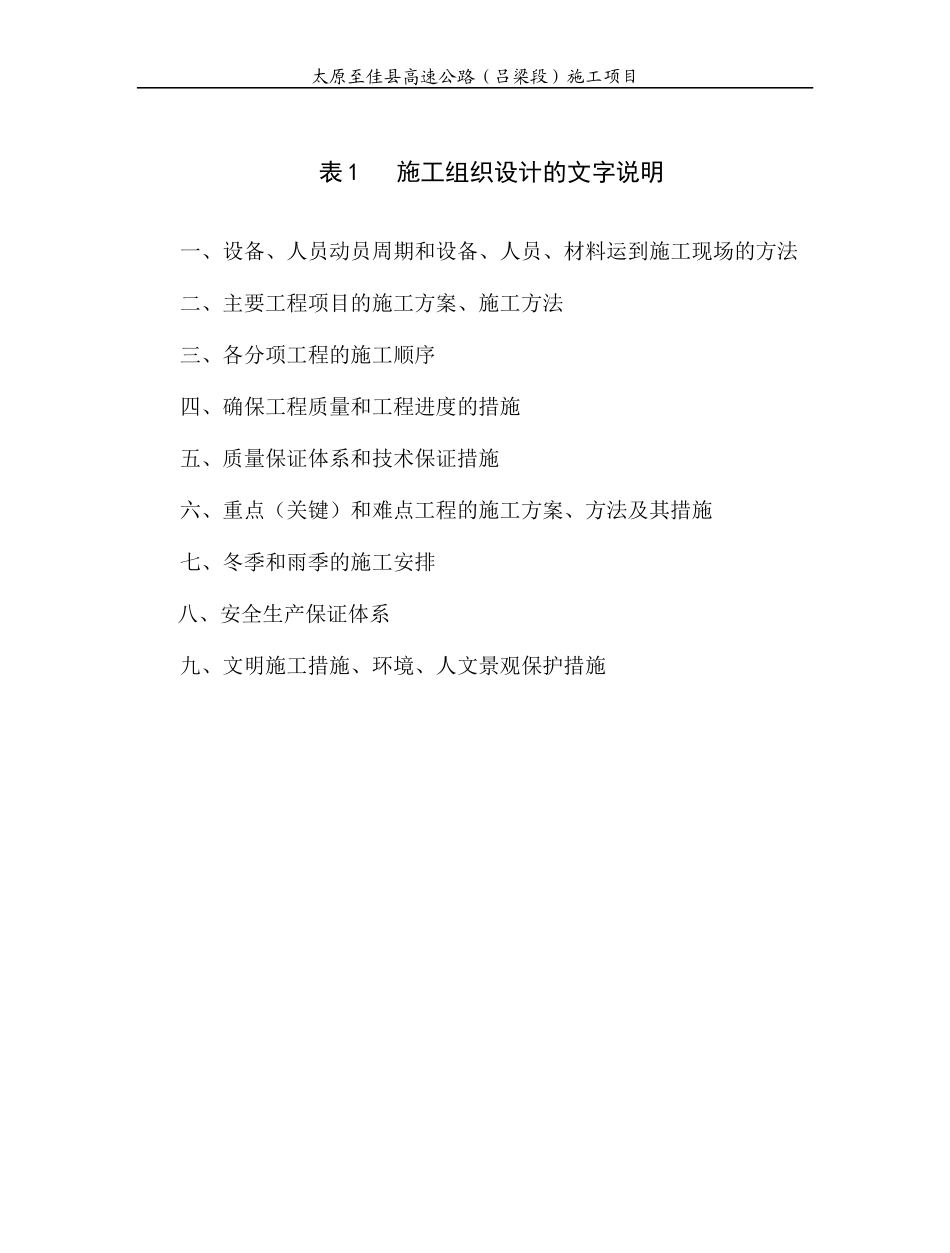

太原至佳县高速公路(吕梁段)施工项目表1施工组织设计的文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法二、主要工程项目的施工方案、施工方法三、各分项工程的施工顺序四、确保工程质量和工程进度的措施五、质量保证体系和技术保证措施六、重点(关键)和难点工程的施工方案、方法及其措施七、冬季和雨季的施工安排八、安全生产保证体系九、文明施工措施、环境、人文景观保护措施太原至佳县高速公路(吕梁段)施工项目一、设备、人员动员周期和设备、人员、材料运到施工现场的方法本项目拟投入的设备、参与的人员已经确定,动员周期为一星期,如果本单位有幸中标立即实施施工队伍和设备调遣计划,根据区域内的运输条件,本工程所用的设备、人员可通过国内铁路网由铁路运输至项目附近铁路站点,再通过区域内G209、S104省道、S218省道、梁开线等地方道路运至施工现场,而施工材料拟在就近采购合格的原料通过地方等级公路或水运至施工现场,首批人员包括项目经理、项目总工、测绘人员、化验人员、临时住地修建人员、设备包括推土机、挖掘机、指挥车、拌合机等,进入现场的主要工作是:清理现场、现场交桩、恢复定线、修筑便道、建设临时房屋、调试试验设备、前期试验工作、疏通对外关系等
其中施工设备、恢复定线和首批临时住房在开始后30天内完成,第二批人员和设备在接到中标通知书28天内运输至现场,设备主要有大型的土石方施工设备,桥涵(隧道)施工设备、基础处理施工设备,该人员和设备进场后可满足前期主体工程的施工
开工后1个月内,主体工程开工的条件应具备、大型设备应调试安装完毕,所有施工人员的生活工作条件得到安置、施工材料供货渠道通畅、施工所需的材料检测试验数据齐备、施工现场达到路通、水通、电通、场地平的“三通一平”条件
其他人员和设备将根据工程计划进展情况,分期分批由公路运至现场

二、主要工程项目的施工方案、施工方法㈠、工程概况⑴、建
