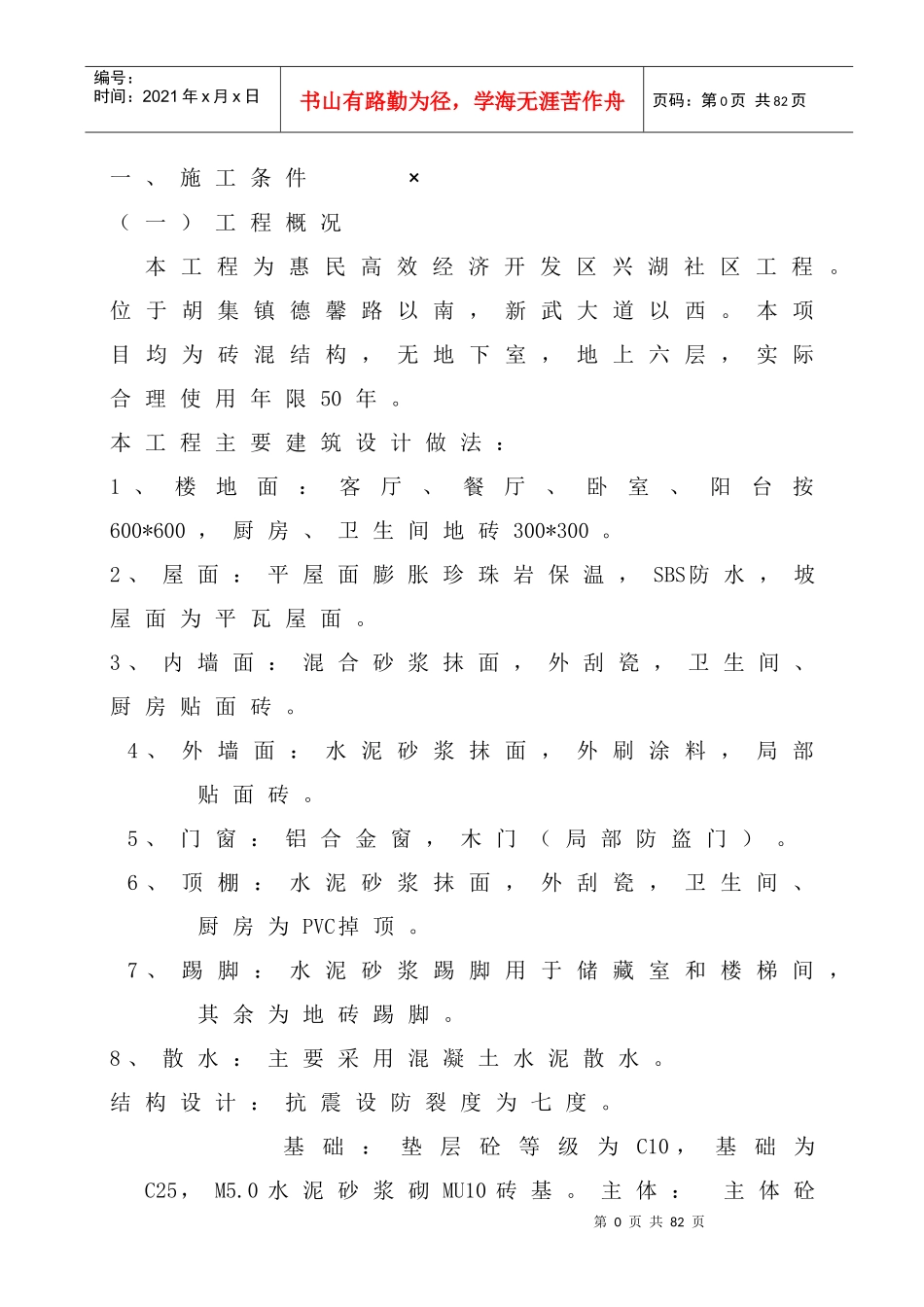

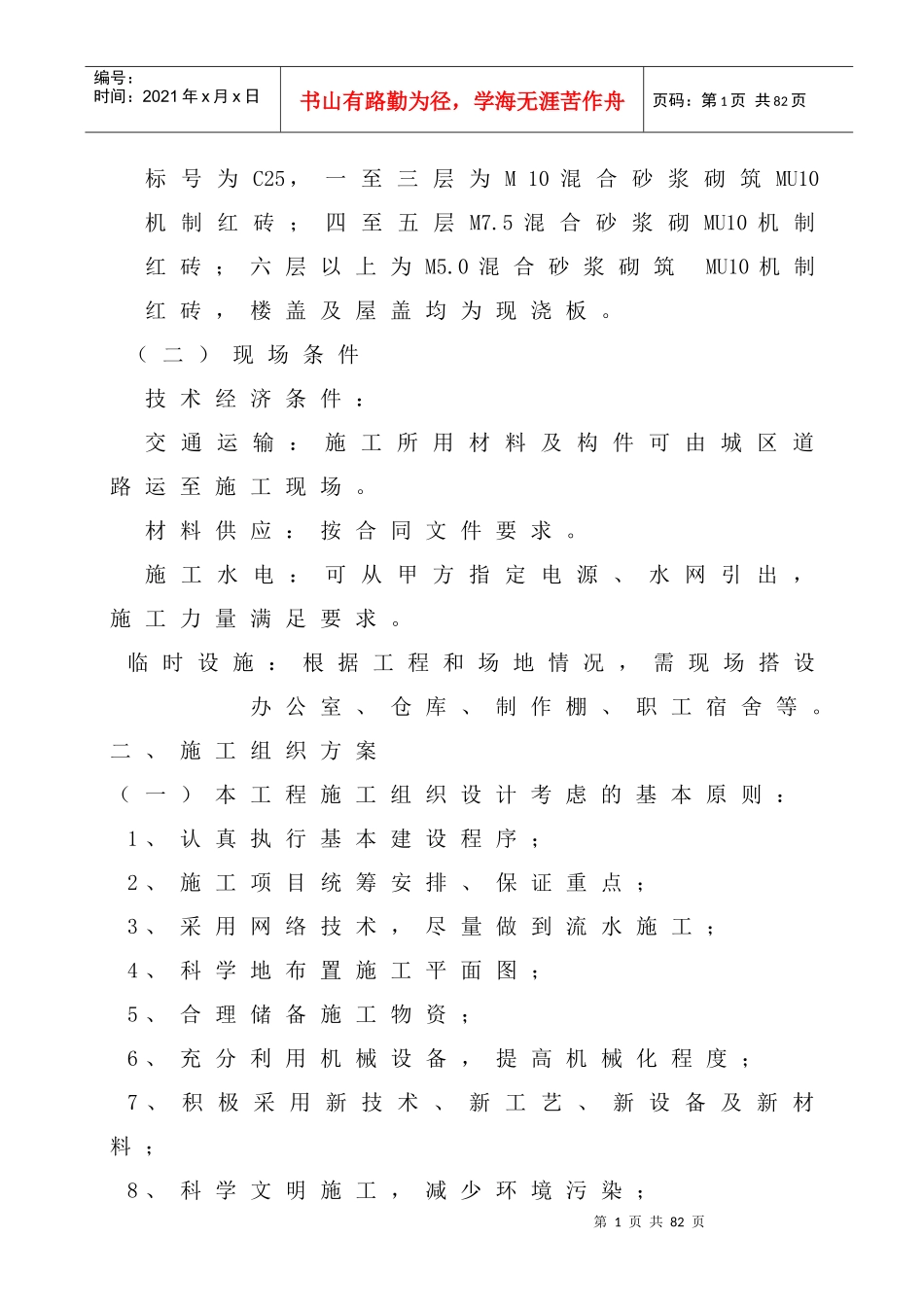

第0页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共82页一、施工条件×(一)工程概况本工程为惠民高效经济开发区兴湖社区工程。位于胡集镇德馨路以南,新武大道以西。本项目均为砖混结构,无地下室,地上六层,实际合理使用年限50年。本工程主要建筑设计做法:1、楼地面:客厅、餐厅、卧室、阳台按600*600,厨房、卫生间地砖300*300。2、屋面:平屋面膨胀珍珠岩保温,SBS防水,坡屋面为平瓦屋面。3、内墙面:混合砂浆抹面,外刮瓷,卫生间、厨房贴面砖。4、外墙面:水泥砂浆抹面,外刷涂料,局部贴面砖。5、门窗:铝合金窗,木门(局部防盗门)。6、顶棚:水泥砂浆抹面,外刮瓷,卫生间、厨房为PVC掉顶。7、踢脚:水泥砂浆踢脚用于储藏室和楼梯间,其余为地砖踢脚。8、散水:主要采用混凝土水泥散水。结构设计:抗震设防裂度为七度。基础:垫层砼等级为C10,基础为C25,M5.0水泥砂浆砌MU10砖基。主体:主体砼第1页共82页第0页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共82页标号为C25,一至三层为M10混合砂浆砌筑MU10机制红砖;四至五层M7.5混合砂浆砌MU10机制红砖;六层以上为M5.0混合砂浆砌筑MU10机制红砖,楼盖及屋盖均为现浇板。(二)现场条件技术经济条件:交通运输:施工所用材料及构件可由城区道路运至施工现场。材料供应:按合同文件要求。施工水电:可从甲方指定电源、水网引出,施工力量满足要求。临时设施:根据工程和场地情况,需现场搭设办公室、仓库、制作棚、职工宿舍等。二、施工组织方案(一)本工程施工组织设计考虑的基本原则:1、认真执行基本建设程序;2、施工项目统筹安排、保证重点;3、采用网络技术,尽量做到流水施工;4、科学地布置施工平面图;5、合理储备施工物资;6、充分利用机械设备,提高机械化程度;7、积极采用新技术、新工艺、新设备及新材料;8、科学文明施工,减少环境污染;第2页共82页第1页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共82页(二)本工程施工组织设计执行的技术规范:执行国家、省、市现行的建设工程施工及验收规范、施工技术标准、程序,建设工程操作规程、国务院《《建设工程质量管理条例》》、《《建设施工安全检查标准》》以及有关建筑质量、安全施工、建筑材料准用证制度等有关文件、规定、施工通知、技术交底、地质勘察等有关技术说明和《《建筑工程质量验收标准》》等。(三)施工准备:1、平整场地,修好运输和施工通道,达到三通一平。2、搭建临时设施,组织施工机具进场。3、同建设单位一起复核设计资料,明确技术和质量要求。复核测量基线、并做好水准点位标志的保护工作。4、搞好施工现场布置,合理安排各种设备、机具、水电线路。5、技术准备A施工现场必须配全该工程所用规范、规程、标准、图集,并确保其为有效版本。B熟悉现有图纸和图纸会审纪要,注意各工种之间有无矛盾。C认真学习图纸资料,熟悉规范规程。第3页共82页第2页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共82页D编制工程施工组织设计。E根据建筑控制线定位,设立轴线控制桩,水平标高控制线。F现场临时设施安排详见“施工平面布置图”。(四)施工阶段划分为便于合理组织施工,根据本工程特点,将施工过程划分为四个阶段:1、基础阶段;2、主体阶段;3、前期装饰阶段(主要包括墙面抹灰、地面、屋面、水电予埋);4、后期装饰阶段(主要包括门窗安装、油漆、灯具、卫生器具安装);(五)基本施工顺序:本工程将采用分段平行流水交叉作业的方式,本着先地下后地上,先结构后装修,先土建后安装的施工顺序,水、电、暖卫工程安装配合土建穿插进行。根据工程特点,每段施工顺序如下:1、基础施工顺序:(1)土方开挖→(2)基础施工→(3)回填土→(4)转入主体施工。2、主体结构:按以下工序施工。第4页共82页第3页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共82页(1)柱钢筋、模板→(2)柱砼→(3)梁、板模板→(4)绑扎梁、板钢筋,同时穿插安装部分的予留、予埋→(5)...
