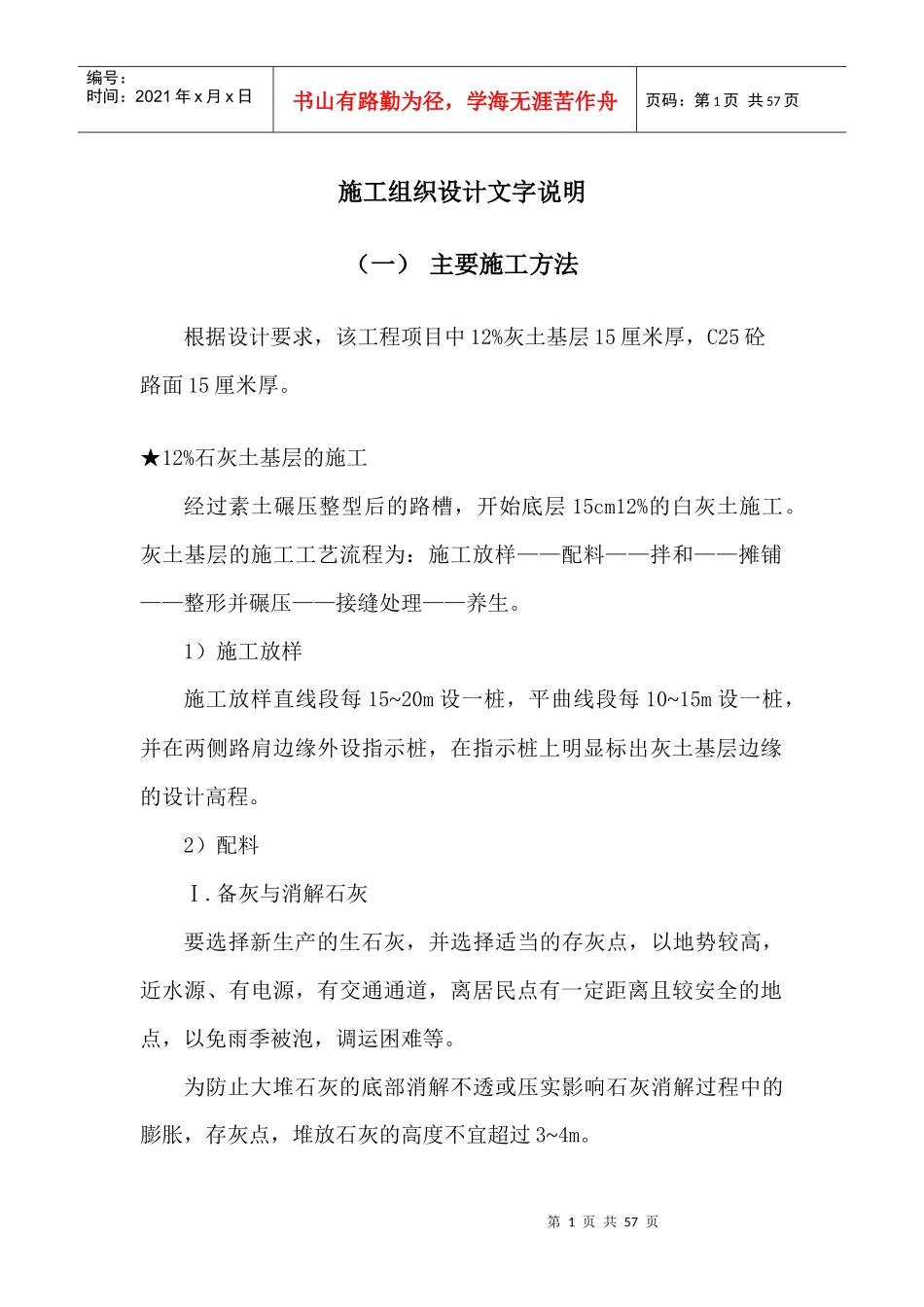

第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页施工组织设计文字说明(一)主要施工方法根据设计要求,该工程项目中12%灰土基层15厘米厚,C25砼路面15厘米厚
★12%石灰土基层的施工经过素土碾压整型后的路槽,开始底层15cm12%的白灰土施工
灰土基层的施工工艺流程为:施工放样——配料——拌和——摊铺——整形并碾压——接缝处理——养生
1)施工放样施工放样直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,在指示桩上明显标出灰土基层边缘的设计高程
备灰与消解石灰要选择新生产的生石灰,并选择适当的存灰点,以地势较高,近水源、有电源,有交通通道,离居民点有一定距离且较安全的地点,以免雨季被泡,调运困难等
为防止大堆石灰的底部消解不透或压实影响石灰消解过程中的膨胀,存灰点,堆放石灰的高度不宜超过3~4m

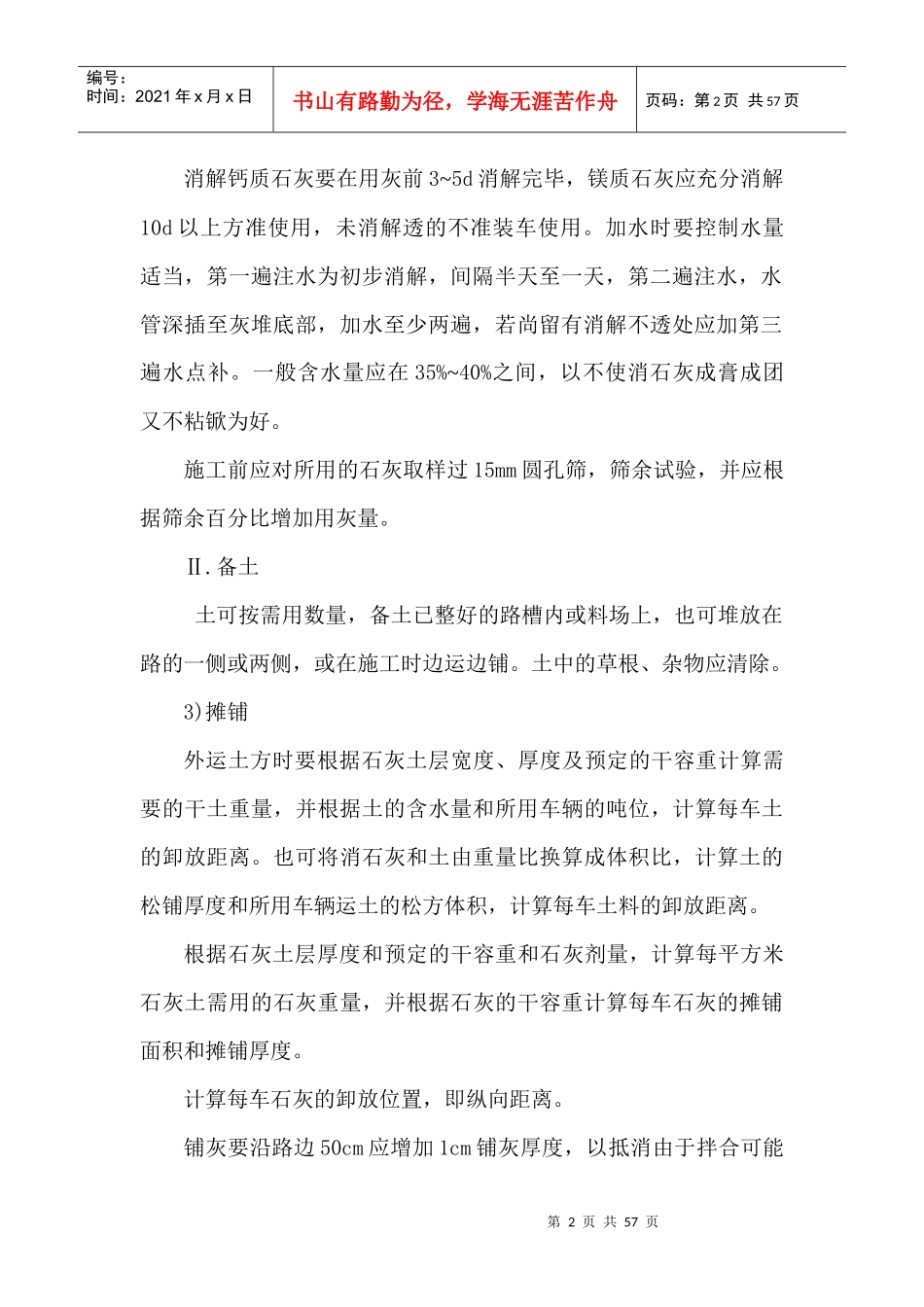

第2页共57页第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页消解钙质石灰要在用灰前3~5d消解完毕,镁质石灰应充分消解10d以上方准使用,未消解透的不准装车使用
加水时要控制水量适当,第一遍注水为初步消解,间隔半天至一天,第二遍注水,水管深插至灰堆底部,加水至少两遍,若尚留有消解不透处应加第三遍水点补
一般含水量应在35%~40%之间,以不使消石灰成膏成团又不粘锨为好
施工前应对所用的石灰取样过15mm圆孔筛,筛余试验,并应根据筛余百分比增加用灰量
备土土可按需用数量,备土已整好的路槽内或料场上,也可堆放在路的一侧或两侧,或在施工时边运边铺
土中的草根、杂物应清除
3)摊铺外运土方时要根据石灰土层宽度、厚度及预定的干容重计算需要的干土重量,并根据土的含水量和所用车辆的吨位,计算每车土的卸放距离
也可将消石灰和土由重量比换算成体积比,计
