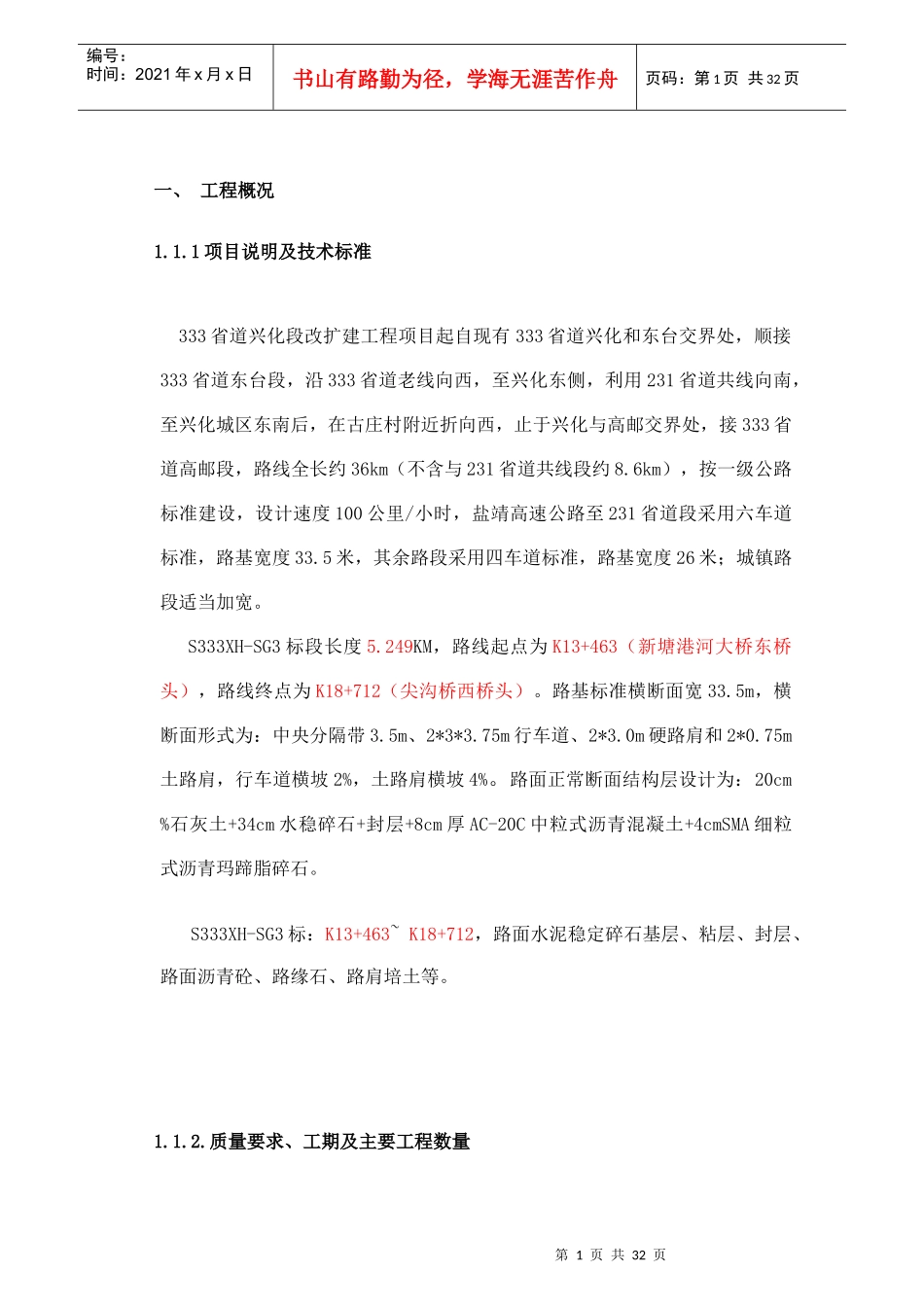

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页一、工程概况1
1项目说明及技术标准333省道兴化段改扩建工程项目起自现有333省道兴化和东台交界处,顺接333省道东台段,沿333省道老线向西,至兴化东侧,利用231省道共线向南,至兴化城区东南后,在古庄村附近折向西,止于兴化与高邮交界处,接333省道高邮段,路线全长约36km(不含与231省道共线段约8
6km),按一级公路标准建设,设计速度100公里/小时,盐靖高速公路至231省道段采用六车道标准,路基宽度33
5米,其余路段采用四车道标准,路基宽度26米;城镇路段适当加宽
S333XH-SG3标段长度5
249KM,路线起点为K13+463(新塘港河大桥东桥头),路线终点为K18+712(尖沟桥西桥头)
路基标准横断面宽33
5m,横断面形式为:中央分隔带3
5m、2*3*3
75m行车道、2*3
0m硬路肩和2*0
75m土路肩,行车道横坡2%,土路肩横坡4%
路面正常断面结构层设计为:20cm%石灰土+34cm水稳碎石+封层+8cm厚AC-20C中粒式沥青混凝土+4cmSMA细粒式沥青玛蹄脂碎石
S333XH-SG3标:K13+463~K18+712,路面水泥稳定碎石基层、粘层、封层、路面沥青砼、路缘石、路肩培土等

质量要求、工期及主要工程数量第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页质量要求:标段工程交工验收的质量评定合格,标段工程竣工验收的质量评定优良
计划工期:2015年8月15日开工,2015年9月30日前交工
主要工程数量:下面层约为15498
2质量、工期、安全、文明施工及环保目标1
1质量目标标段交工验收工程质量评定合格,标段竣工验收工程质量评定优良
