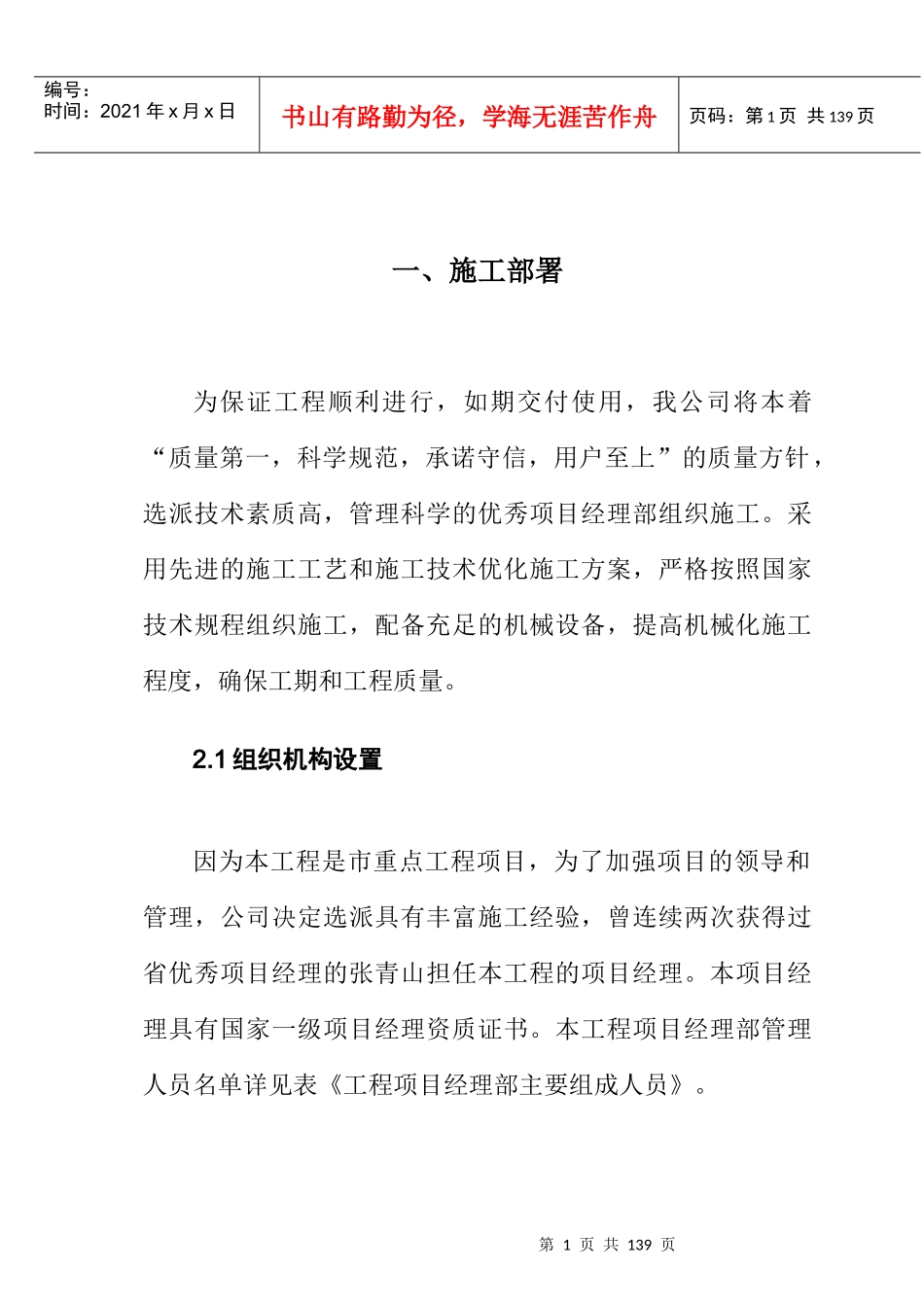

第1页共139页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共139页一、施工部署为保证工程顺利进行,如期交付使用,我公司将本着“质量第一,科学规范,承诺守信,用户至上”的质量方针,选派技术素质高,管理科学的优秀项目经理部组织施工
采用先进的施工工艺和施工技术优化施工方案,严格按照国家技术规程组织施工,配备充足的机械设备,提高机械化施工程度,确保工期和工程质量
1组织机构设置因为本工程是市重点工程项目,为了加强项目的领导和管理,公司决定选派具有丰富施工经验,曾连续两次获得过省优秀项目经理的张青山担任本工程的项目经理
本项目经理具有国家一级项目经理资质证书
本工程项目经理部管理人员名单详见表《工程项目经理部主要组成人员》

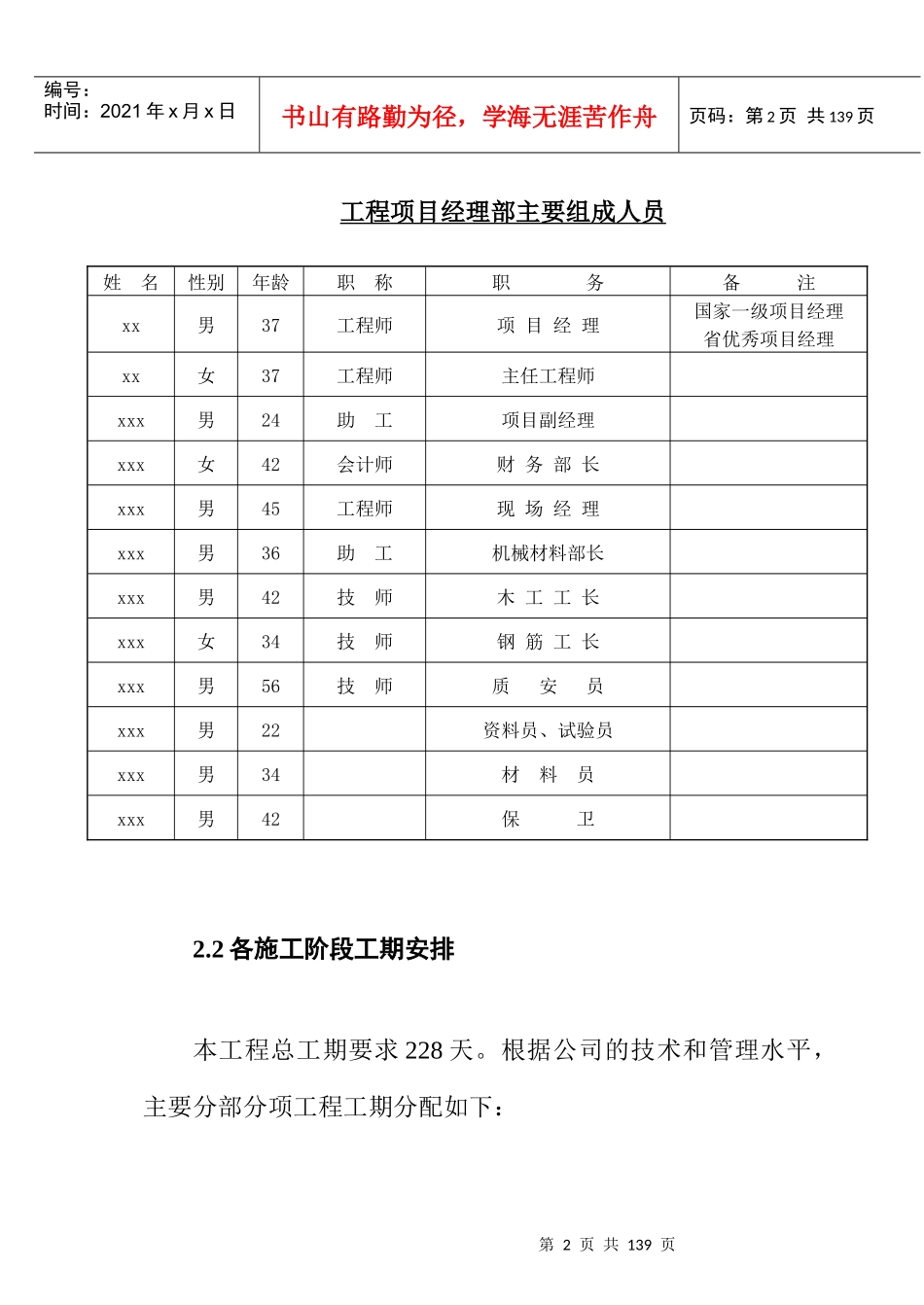

第2页共139页第1页共139页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共139页工程项目经理部主要组成人员姓名性别年龄职称职务备注xx男37工程师项目经理国家一级项目经理省优秀项目经理xx女37工程师主任工程师xxx男24助工项目副经理xxx女42会计师财务部长xxx男45工程师现场经理xxx男36助工机械材料部长xxx男42技师木工工长xxx女34技师钢筋工长xxx男56技师质安员xxx男22资料员、试验员xxx男34材料员xxx男42保卫2
2各施工阶段工期安排本工程总工期要求228天

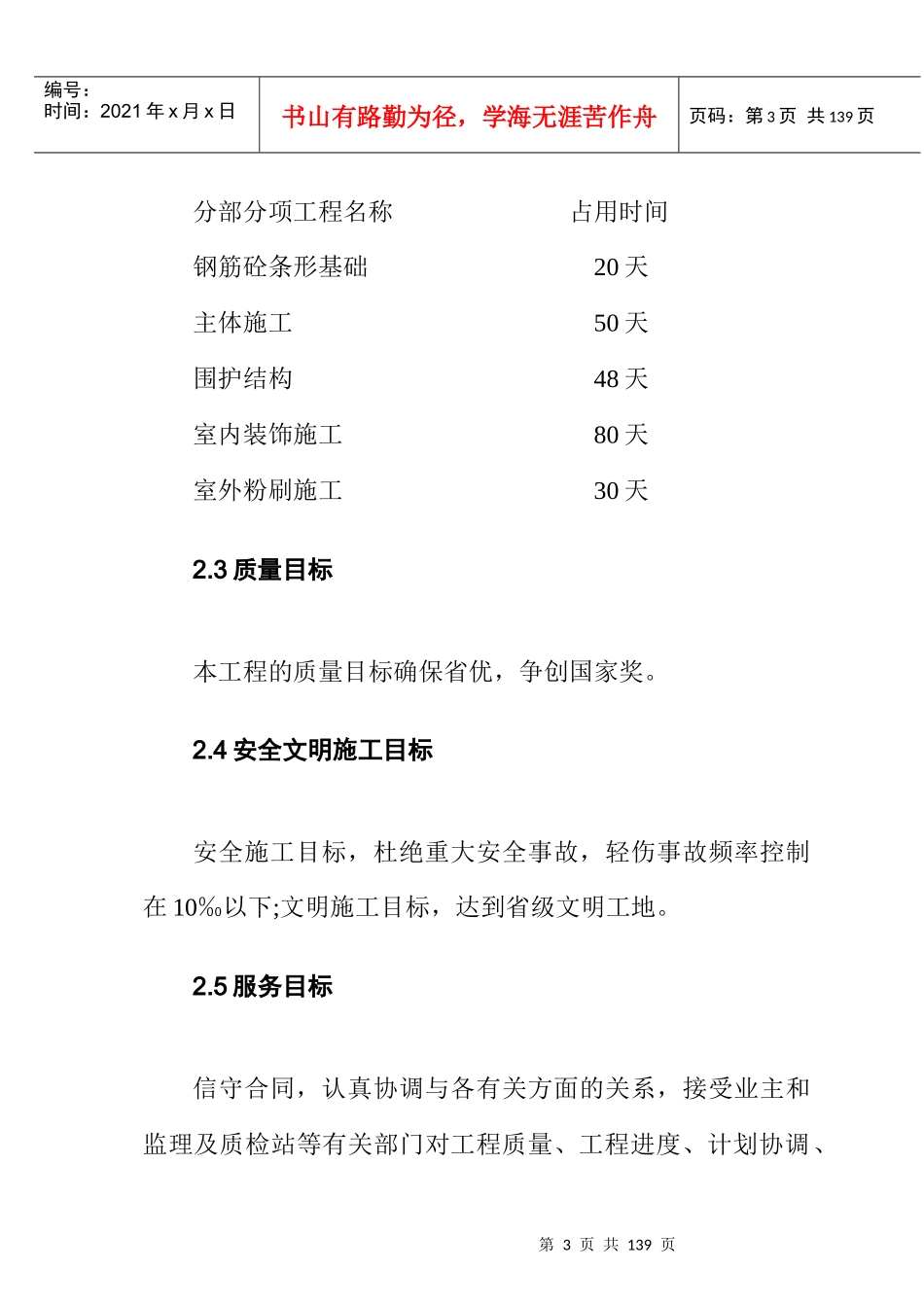

根据公司的技术和管理水平,主要分部分项工程工期分配如下:第3页共139页第2页共139页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共139页分部分项工程名称占用时间钢筋砼条形基础20天主体施工50天围护结构48天室内装饰施工80天室外粉刷施工30天2
3质量目标本工程的质量目标确保省优,争创国家奖
4安全文明施工目标安全施工目标,杜绝重大安全事故,轻伤事故频率控制在10‰以
