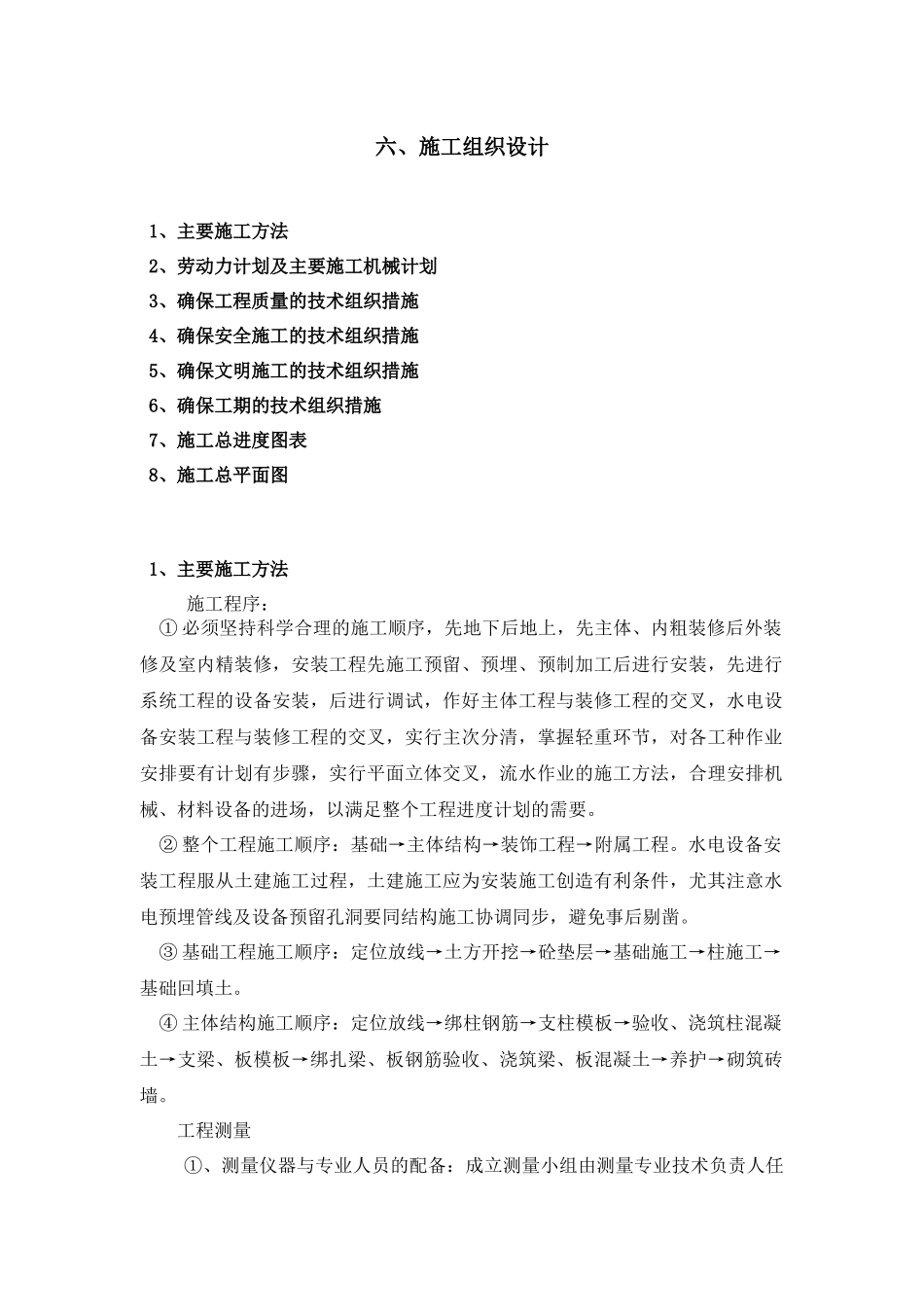

六、施工组织设计1、主要施工方法2、劳动力计划及主要施工机械计划3、确保工程质量的技术组织措施4、确保安全施工的技术组织措施5、确保文明施工的技术组织措施6、确保工期的技术组织措施7、施工总进度图表8、施工总平面图1、主要施工方法施工程序:①必须坚持科学合理的施工顺序,先地下后地上,先主体、内粗装修后外装修及室内精装修,安装工程先施工预留、预埋、预制加工后进行安装,先进行系统工程的设备安装,后进行调试,作好主体工程与装修工程的交叉,水电设备安装工程与装修工程的交叉,实行主次分清,掌握轻重环节,对各工种作业安排要有计划有步骤,实行平面立体交叉,流水作业的施工方法,合理安排机械、材料设备的进场,以满足整个工程进度计划的需要
②整个工程施工顺序:基础→主体结构→装饰工程→附属工程
水电设备安装工程服从土建施工过程,土建施工应为安装施工创造有利条件,尤其注意水电预埋管线及设备预留孔洞要同结构施工协调同步,避免事后剔凿
③基础工程施工顺序:定位放线→土方开挖→砼垫层→基础施工→柱施工→基础回填土
④主体结构施工顺序:定位放线→绑柱钢筋→支柱模板→验收、浇筑柱混凝土→支梁、板模板→绑扎梁、板钢筋验收、浇筑梁、板混凝土→养护→砌筑砖墙

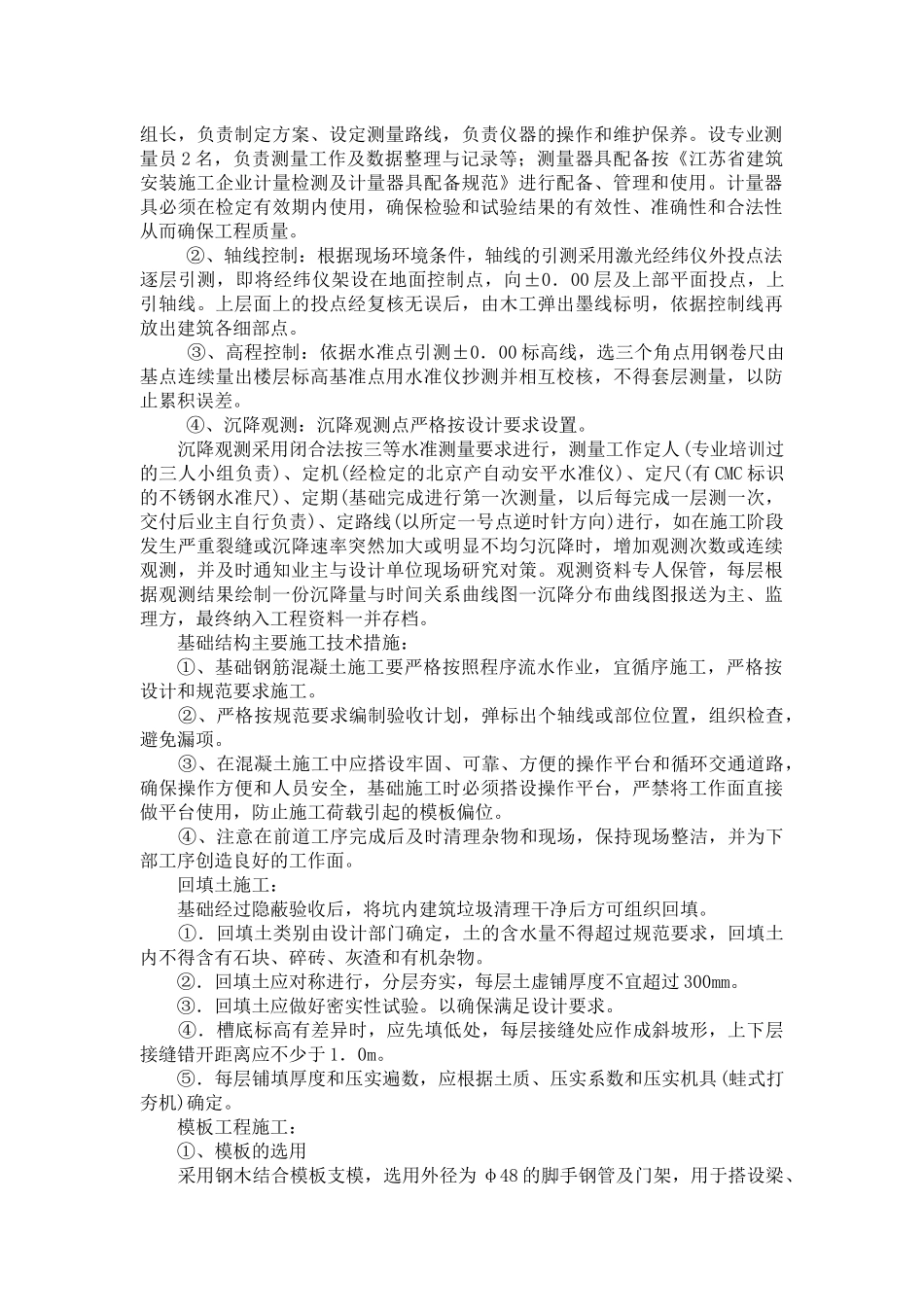

工程测量①、测量仪器与专业人员的配备:成立测量小组由测量专业技术负责人任组长,负责制定方案、设定测量路线,负责仪器的操作和维护保养
设专业测量员2名,负责测量工作及数据整理与记录等;测量器具配备按《江苏省建筑安装施工企业计量检测及计量器具配备规范》进行配备、管理和使用
计量器具必须在检定有效期内使用,确保检验和试验结果的有效性、准确性和合法性从而确保工程质量
②、轴线控制:根据现场环境条件,轴线的引测采用激光经纬仪外投点法逐层引测,即将经纬仪架设在地面控制点,向±0.00层及上部平面投点,上引轴线

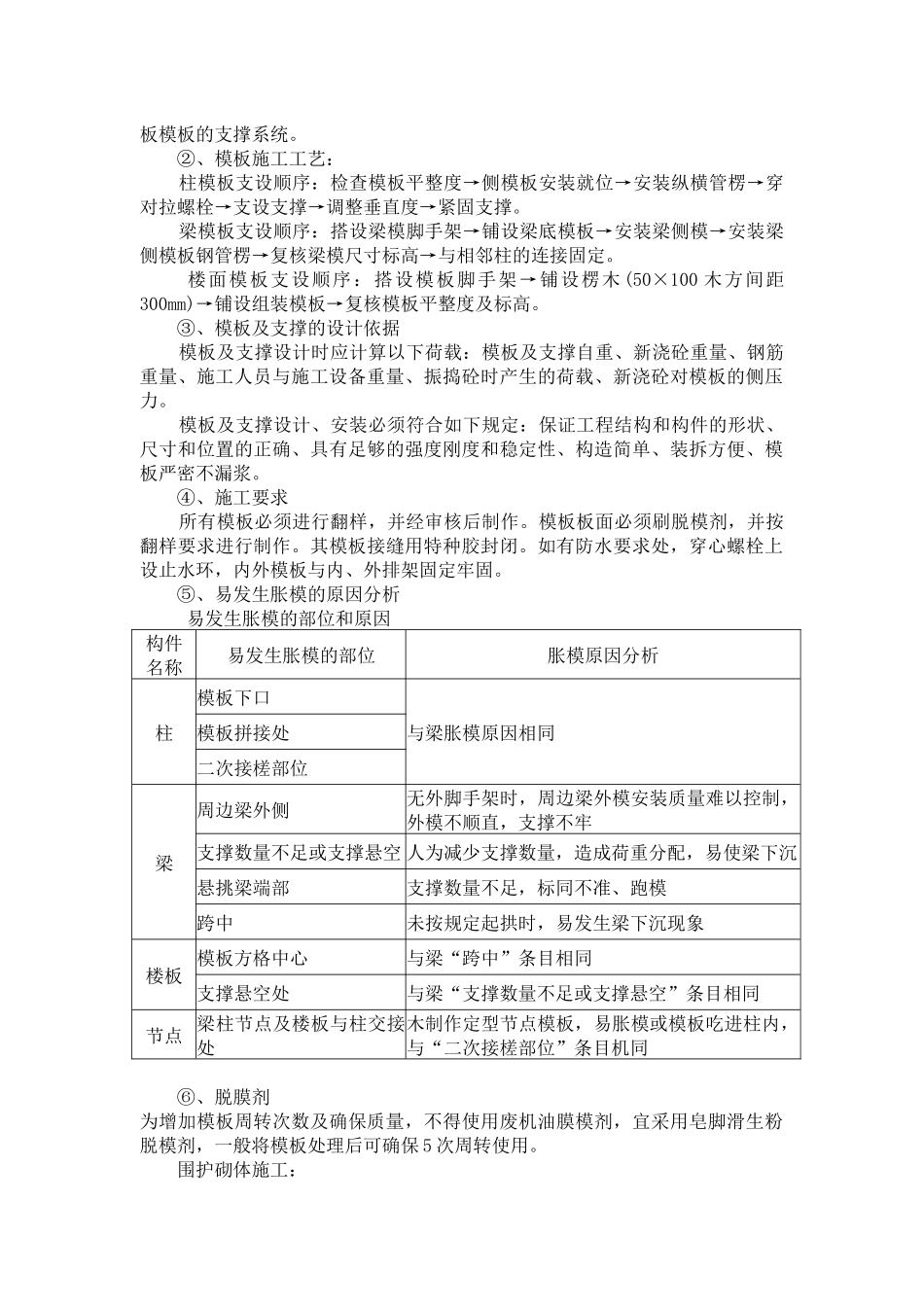

上层面上的投点经复核无误后,由木工弹出墨线标明,依据控制线
