目录说明…………………………………………………………2第一章编制依据…………………………………………3第二章施工准备…………………………………………4第三章主要施工方案………………………………………6第四章主要项目施工方法………………………………25第五章施工进度计划及工期保证措施…………………43第六章安全保证技术措施………………………………45第七章质量保证体系及质保措施………………………47第八章降低工程成本措施………………………………50第九章文明施工措施……………………………………53第十章冬雨季施工措施…………………………………55说明第2页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共59页工程概况查看设计任务书
本工程的预计工期为2013年3月1日——2013年8月31日
其中进场准备15天,基础工程37天,主体工程97天,屋面及防水保温34天,装饰工程36天
第二章施工准备中附有工程主要机械和专业施工人员安排,详细工作所需的机具查见第三章施工方案
第三章施工方案中主要包括施工顺序、具体分项的做法(如外脚手架采用碗式多功能脚手架、屋面保温用膨胀式聚苯乙烯保温板等)以及工艺流程
第四章施工方法介绍施工技术和质量要求等
此外,本施工组织设计附有单位工程施工进度计划表十张和施工平面图一张
施工进度计划表分总施工进度计划表、主体工程施工进度计划表、单层主体工程施工进度计划表五张(一至五层)、屋面及防水保温工程施工进度计划表、装饰工程施工进度计划表

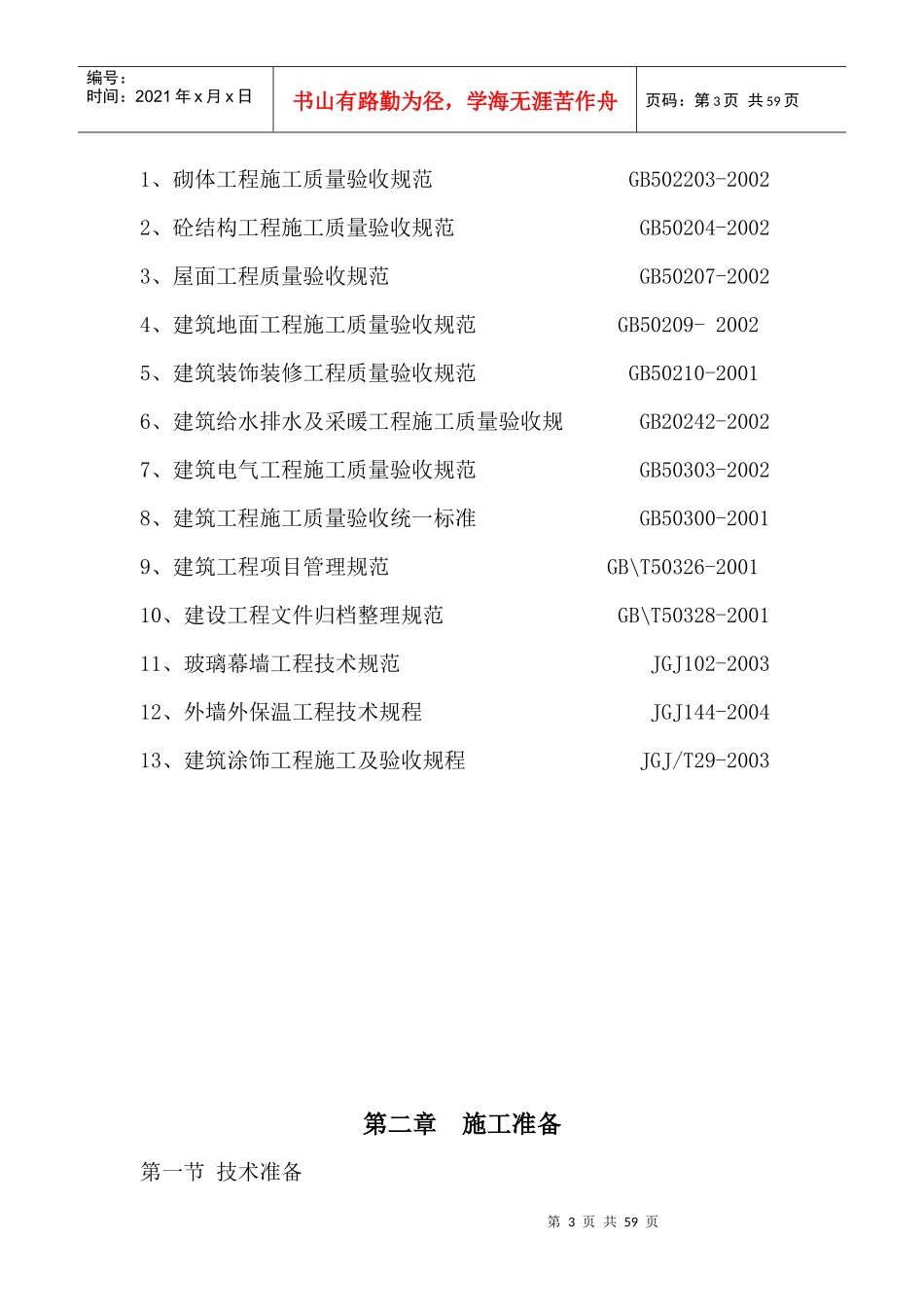

第一章编制依据1、建筑地基基础工程施工质量验收规范GB50202-2002第3页共59页第2页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共59页1、砌体工程施工质量验收规范GB502203-20022、砼结构工程施工质量验收规范GB50204-200
