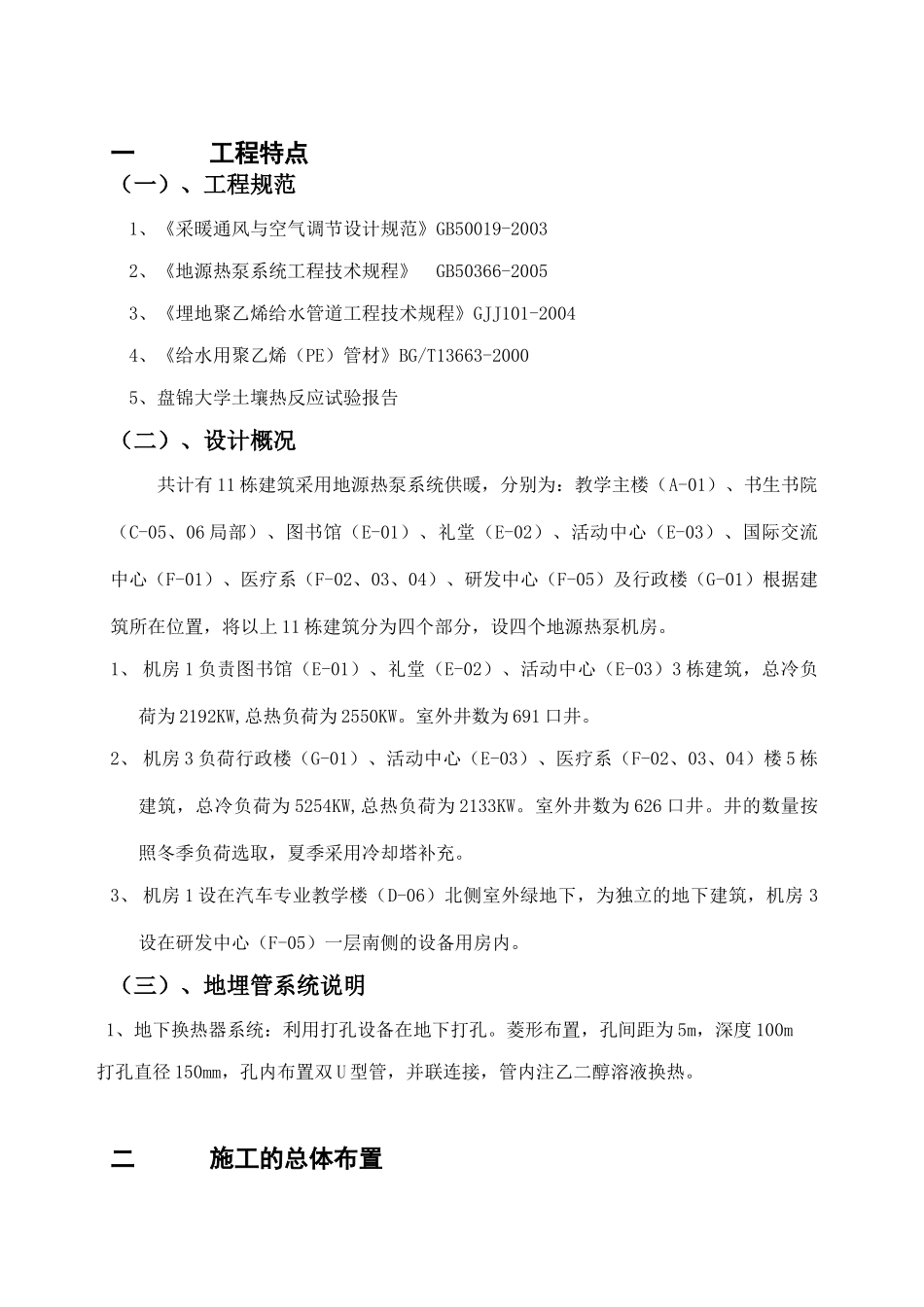

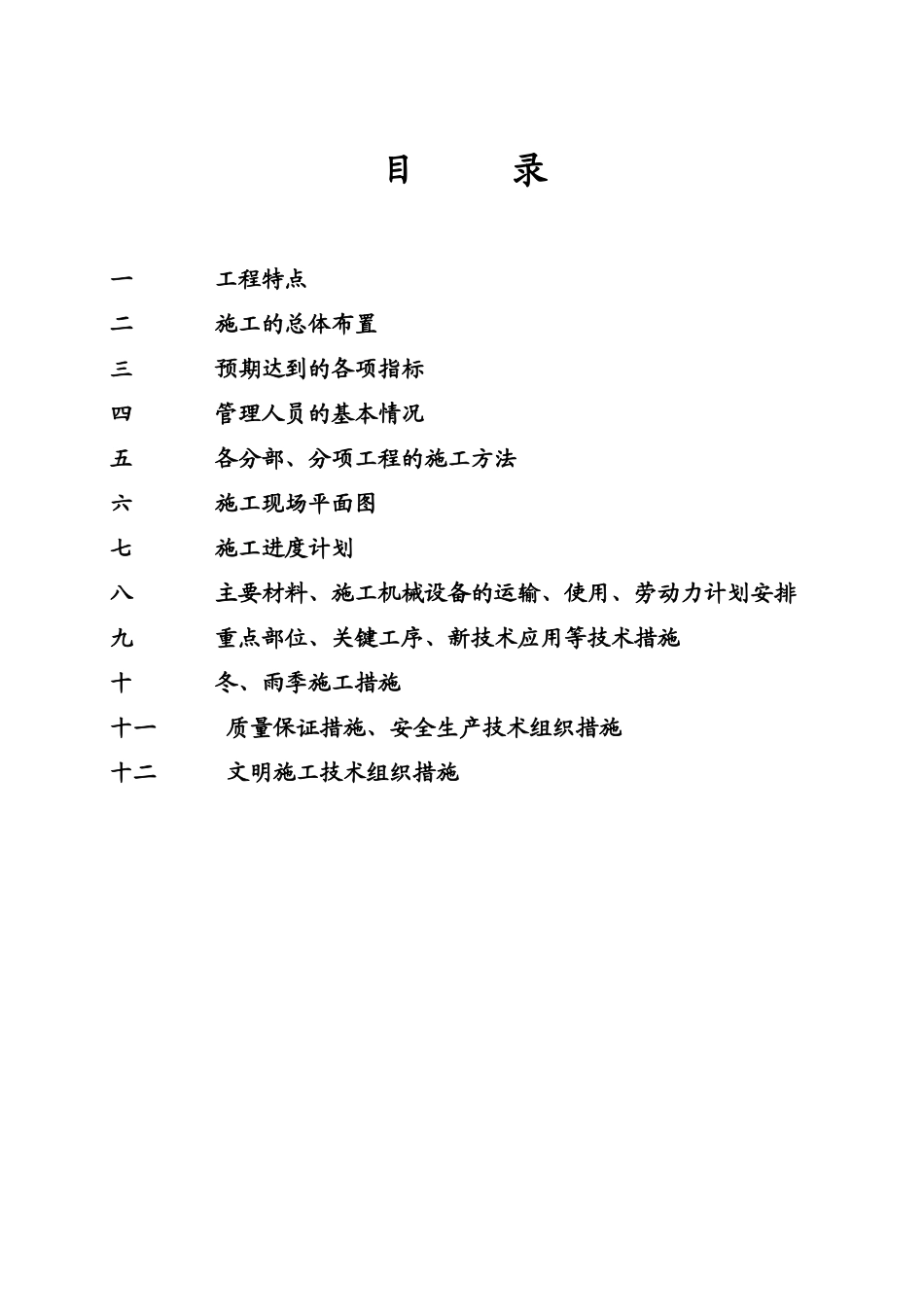

施工组织设计编制单位:编制时间:2011年2月9日目录一工程特点二施工的总体布置三预期达到的各项指标四管理人员的基本情况五各分部、分项工程的施工方法六施工现场平面图七施工进度计划八主要材料、施工机械设备的运输、使用、劳动力计划安排九重点部位、关键工序、新技术应用等技术措施十冬、雨季施工措施十一质量保证措施、安全生产技术组织措施十二文明施工技术组织措施一工程特点(一)、工程规范1、《采暖通风与空气调节设计规范》GB50019-20032、《地源热泵系统工程技术规程》GB50366-20053、《埋地聚乙烯给水管道工程技术规程》GJJ101-20044、《给水用聚乙烯(PE)管材》BG/T13663-20005、盘锦大学土壤热反应试验报告(二)、设计概况共计有11栋建筑采用地源热泵系统供暖,分别为:教学主楼(A-01)、书生书院(C-05、06局部)、图书馆(E-01)、礼堂(E-02)、活动中心(E-03)、国际交流中心(F-01)、医疗系(F-02、03、04)、研发中心(F-05)及行政楼(G-01)根据建筑所在位置,将以上11栋建筑分为四个部分,设四个地源热泵机房
1、机房1负责图书馆(E-01)、礼堂(E-02)、活动中心(E-03)3栋建筑,总冷负荷为2192KW,总热负荷为2550KW
室外井数为691口井
2、机房3负荷行政楼(G-01)、活动中心(E-03)、医疗系(F-02、03、04)楼5栋建筑,总冷负荷为5254KW,总热负荷为2133KW
室外井数为626口井
井的数量按照冬季负荷选取,夏季采用冷却塔补充
3、机房1设在汽车专业教学楼(D-06)北侧室外绿地下,为独立的地下建筑,机房3设在研发中心(F-05)一层南侧的设备用房内
(三)、地埋管系统说明1、地下换热器系统:利用打孔设备在地下打孔
菱形布置,孔间距为5m,深度100m打孔直径150mm,孔
