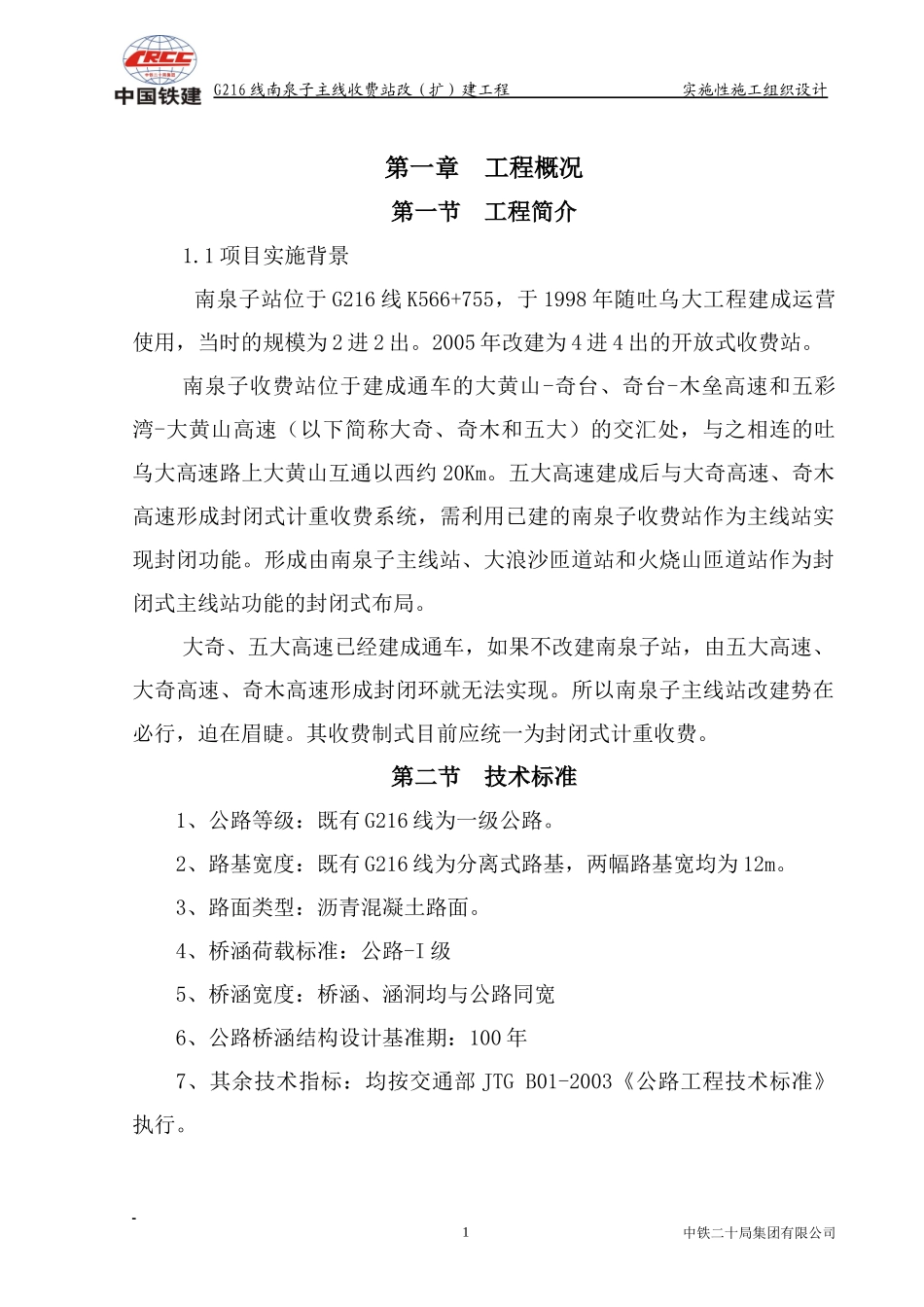

G216线南泉子主线收费站改(扩)建工程实施性施工组织设计第一章工程概况第一节工程简介1
1项目实施背景南泉子站位于G216线K566+755,于1998年随吐乌大工程建成运营使用,当时的规模为2进2出
2005年改建为4进4出的开放式收费站
南泉子收费站位于建成通车的大黄山-奇台、奇台-木垒高速和五彩湾-大黄山高速(以下简称大奇、奇木和五大)的交汇处,与之相连的吐乌大高速路上大黄山互通以西约20Km
五大高速建成后与大奇高速、奇木高速形成封闭式计重收费系统,需利用已建的南泉子收费站作为主线站实现封闭功能
形成由南泉子主线站、大浪沙匝道站和火烧山匝道站作为封闭式主线站功能的封闭式布局
大奇、五大高速已经建成通车,如果不改建南泉子站,由五大高速、大奇高速、奇木高速形成封闭环就无法实现
所以南泉子主线站改建势在必行,迫在眉睫
其收费制式目前应统一为封闭式计重收费
第二节技术标准1、公路等级:既有G216线为一级公路
2、路基宽度:既有G216线为分离式路基,两幅路基宽均为12m
3、路面类型:沥青混凝土路面
4、桥涵荷载标准:公路-I级5、桥涵宽度:桥涵、涵洞均与公路同宽6、公路桥涵结构设计基准期:100年7、其余技术指标:均按交通部JTGB01-2003《公路工程技术标准》执行

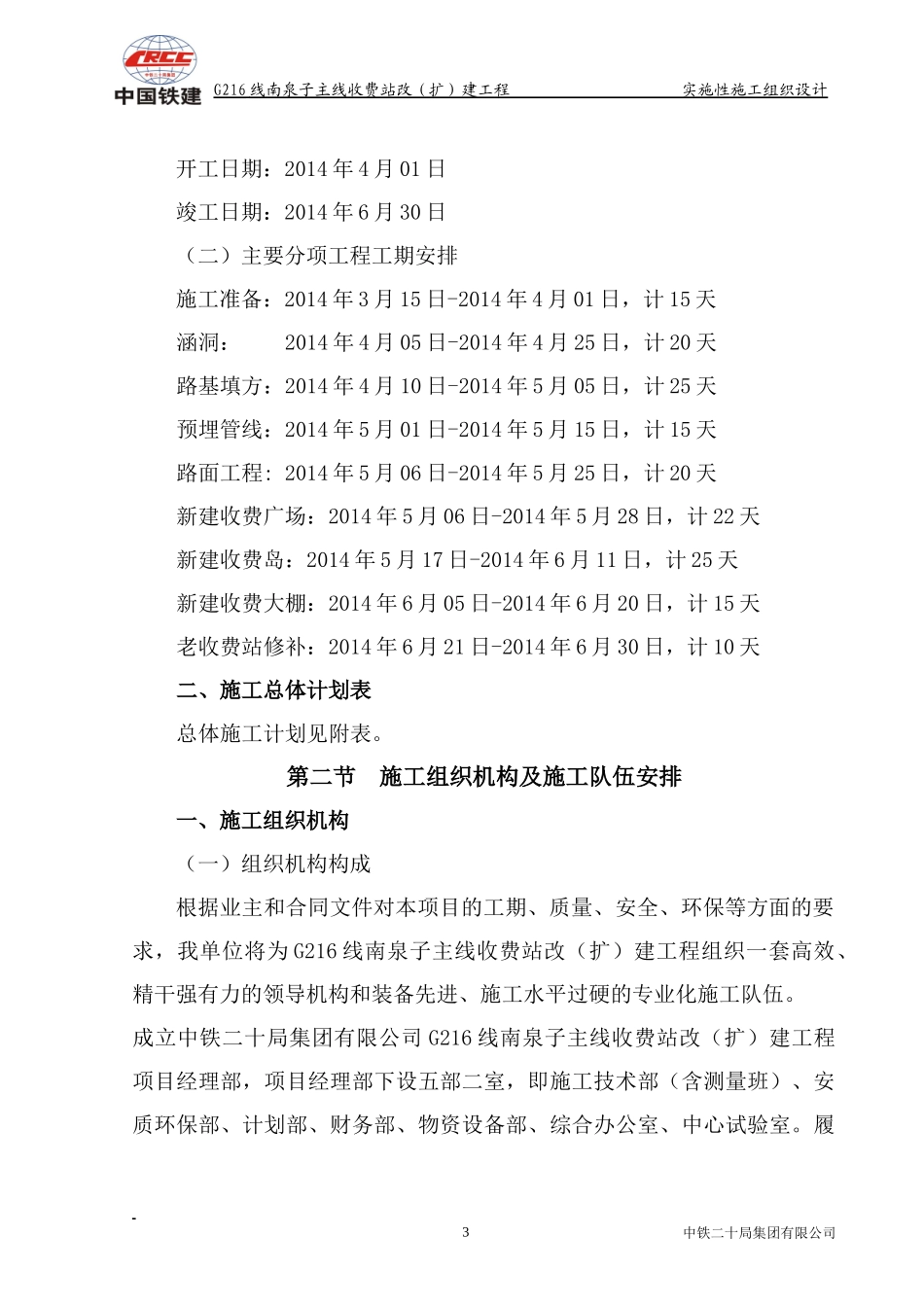

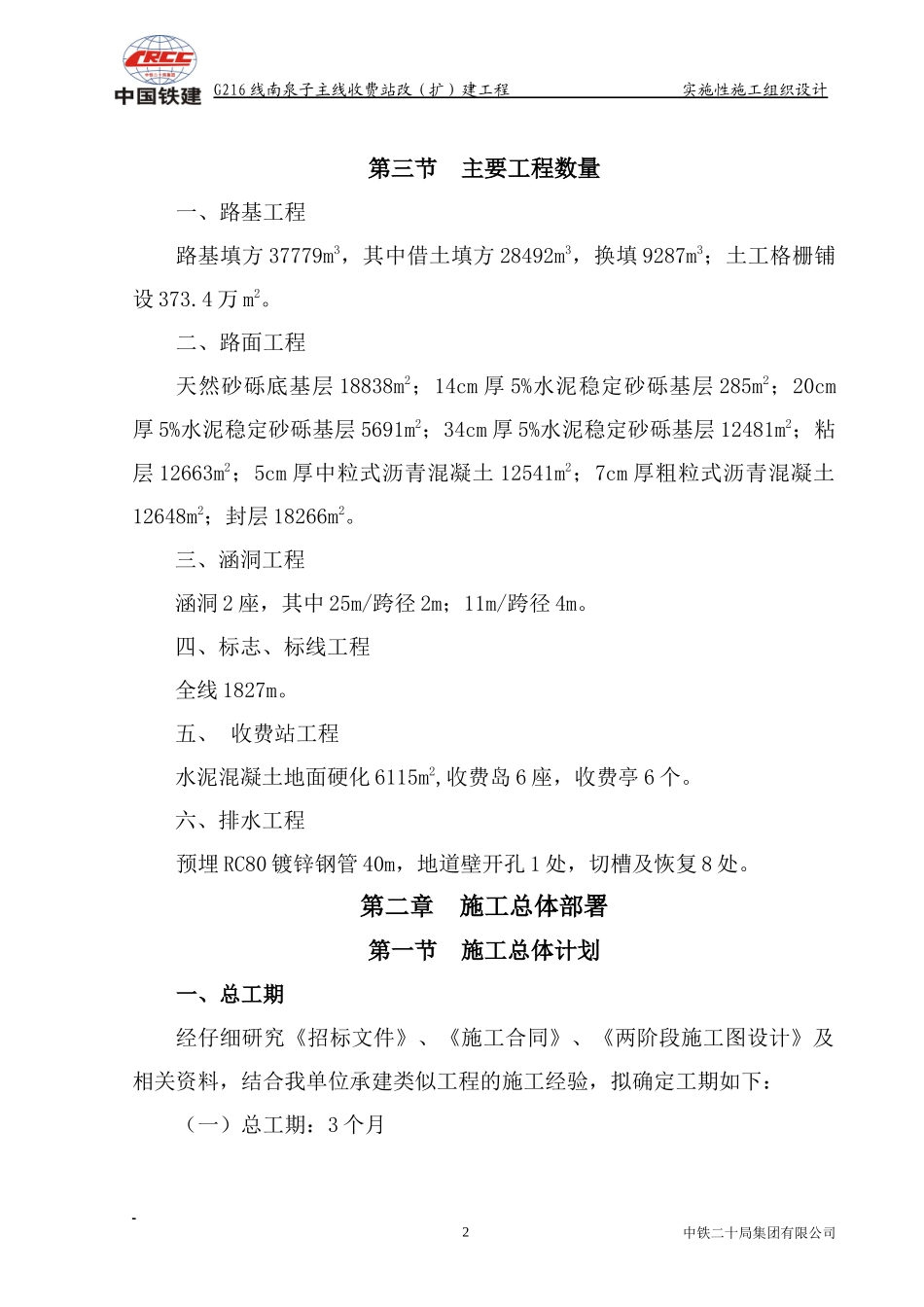

中铁二十局集团有限公司1G216线南泉子主线收费站改(扩)建工程实施性施工组织设计第三节主要工程数量一、路基工程路基填方37779m3,其中借土填方28492m3,换填9287m3;土工格栅铺设373
二、路面工程天然砂砾底基层18838m2;14cm厚5%水泥稳定砂砾基层285m2;20cm厚5%水泥稳定砂砾基层5691m2;34cm厚5%水泥稳定砂砾基层12481m2;粘层12663m2;5cm厚中粒式沥青混凝土12541m2;7cm厚粗粒式沥青混凝土12648m2;封层18266m2
