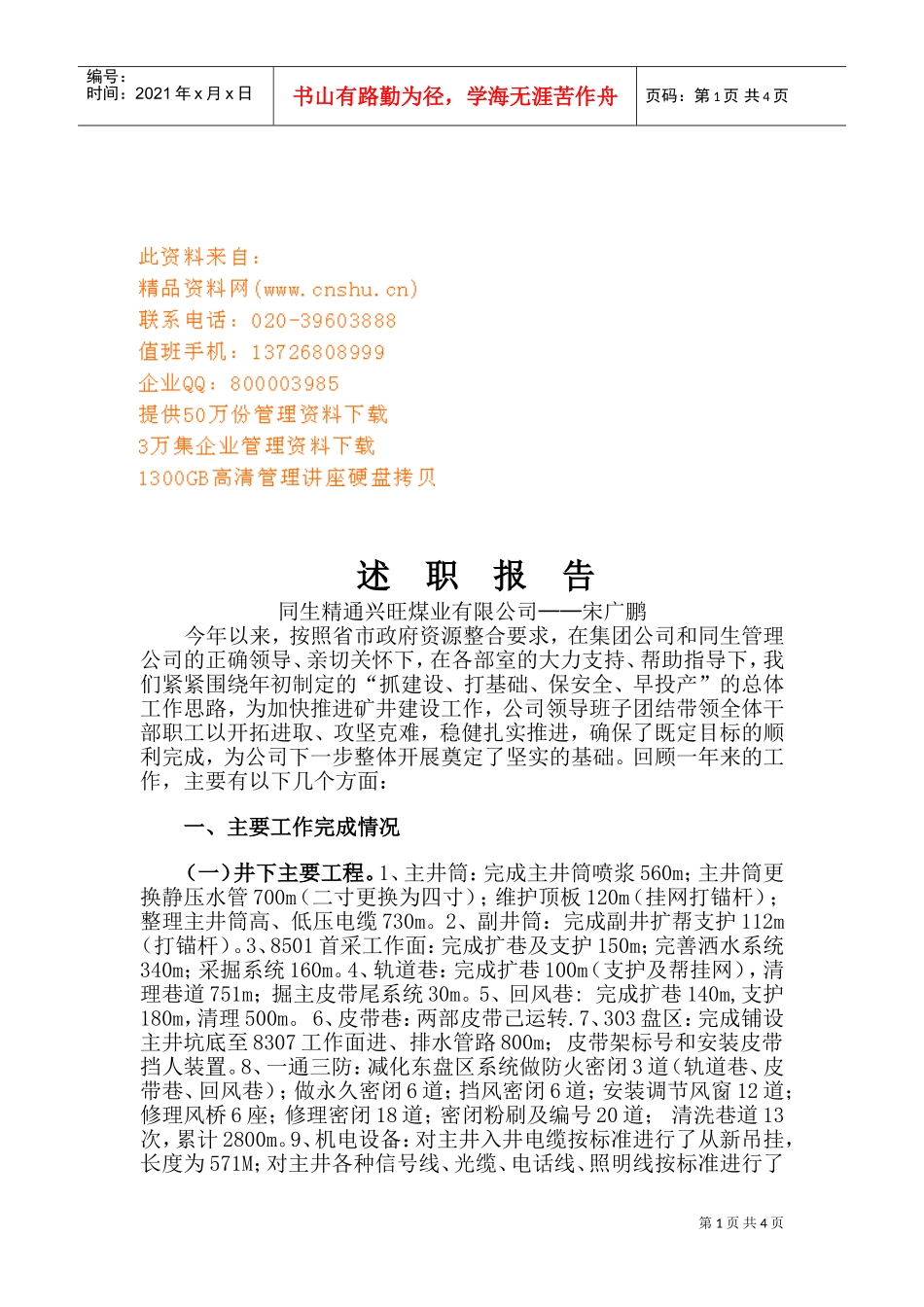

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页述职报告同生精通兴旺煤业有限公司——宋广鹏今年以来,按照省市政府资源整合要求,在集团公司和同生管理公司的正确领导、亲切关怀下,在各部室的大力支持、帮助指导下,我们紧紧围绕年初制定的“抓建设、打基础、保安全、早投产”的总体工作思路,为加快推进矿井建设工作,公司领导班子团结带领全体干部职工以开拓进取、攻坚克难,稳健扎实推进,确保了既定目标的顺利完成,为公司下一步整体开展奠定了坚实的基础
回顾一年来的工作,主要有以下几个方面:一、主要工作完成情况(一)井下主要工程
1、主井筒:完成主井筒喷浆560m;主井筒更换静压水管700m(二寸更换为四寸);维护顶板120m(挂网打锚杆);整理主井筒高、低压电缆730m
2、副井筒:完成副井扩帮支护112m(打锚杆)
3、8501首采工作面:完成扩巷及支护150m;完善洒水系统340m;采掘系统160m
4、轨道巷:完成扩巷100m(支护及帮挂网),清理巷道751m;掘主皮带尾系统30m
5、回风巷:完成扩巷140m,支护180m,清理500m
6、皮带巷:两部皮带己运转
7、303盘区:完成铺设主井坑底至8307工作面进、排水管路800m;皮带架标号和安装皮带挡人装置
8、一通三防:减化东盘区系统做防火密闭3道(轨道巷、皮带巷、回风巷);做永久密闭6道;挡风密闭6道;安装调节风窗12道;修理风桥6座;修理密闭18道;密闭粉刷及编号20道;清洗巷道13次,累计2800m

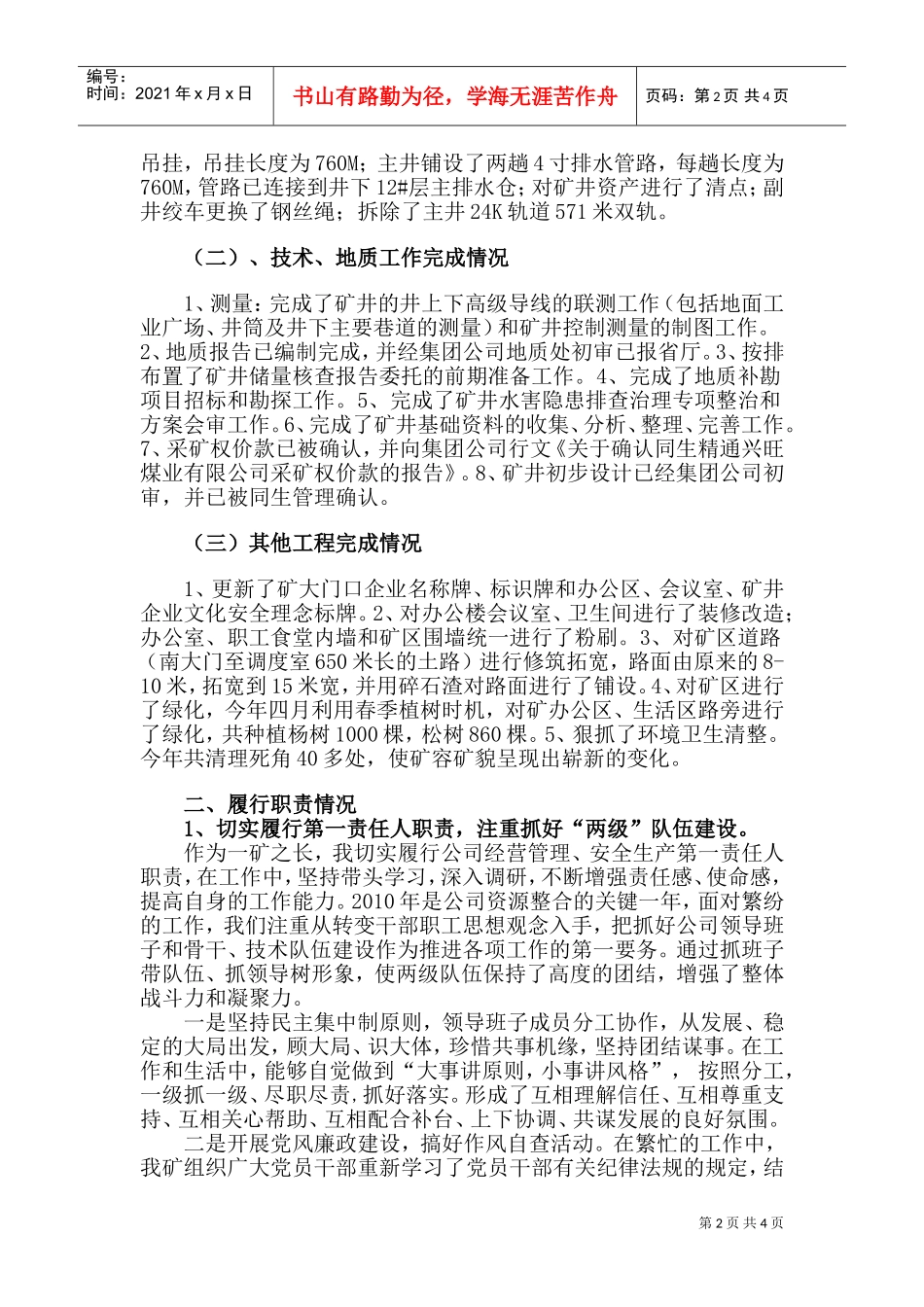

9、机电设备:对主井入井电缆按标准进行了从新吊挂,长度为571M;对主井各种信号线、光缆、电话线、照明线按标准进行了第2页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页吊挂,吊挂长度为760M;主井铺设了两趟4寸排水管路,每趟长度为760M,管路已连
