下花园新兴花苑三期工程基础集水坑降水方案VIP免费

下花园新兴花苑三期工程基础集水坑降水方案_第1页
1/7
下花园新兴花苑三期工程基础集水坑降水方案_第2页
2/7
下花园新兴花苑三期工程基础集水坑降水方案_第3页
3/7

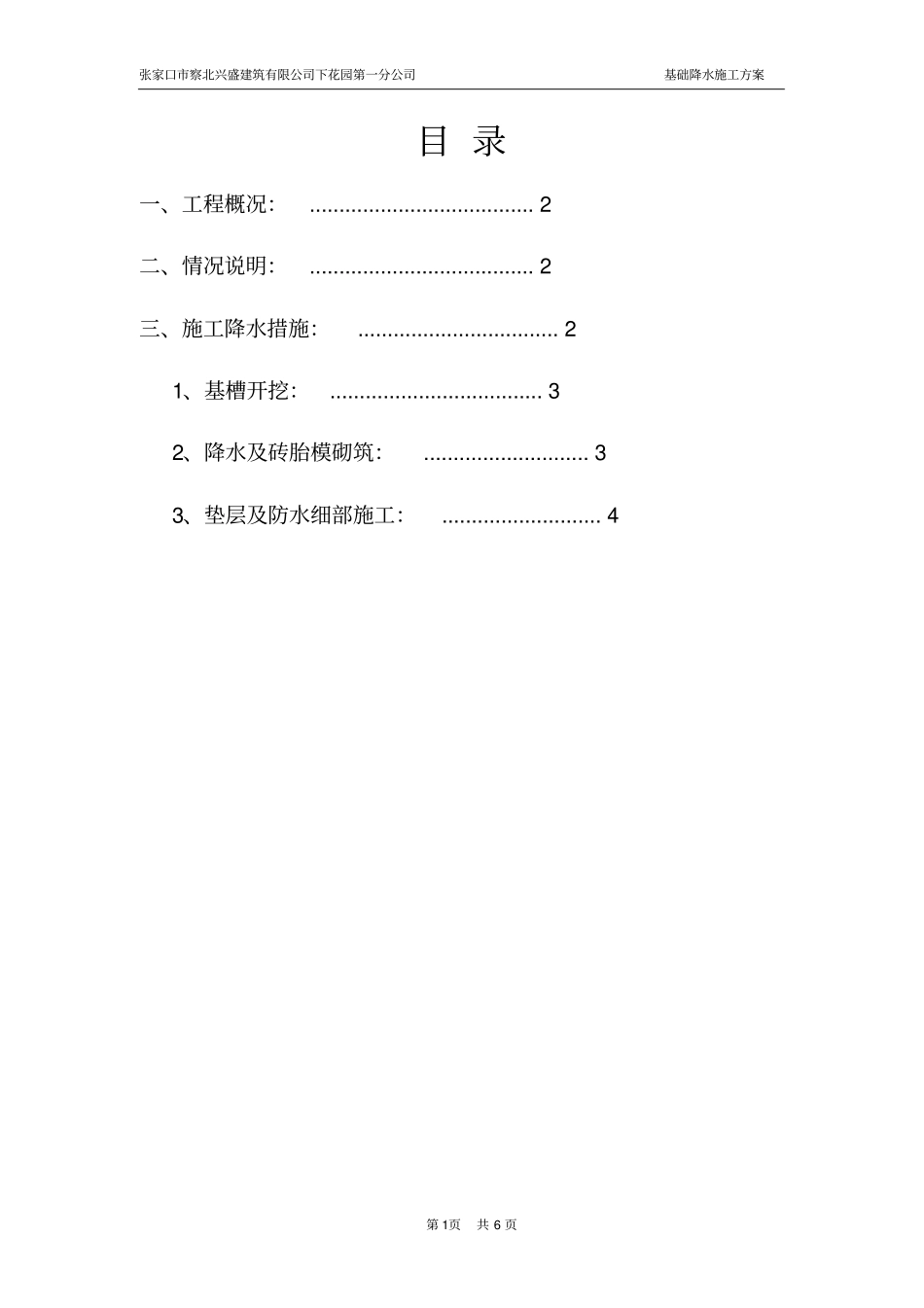

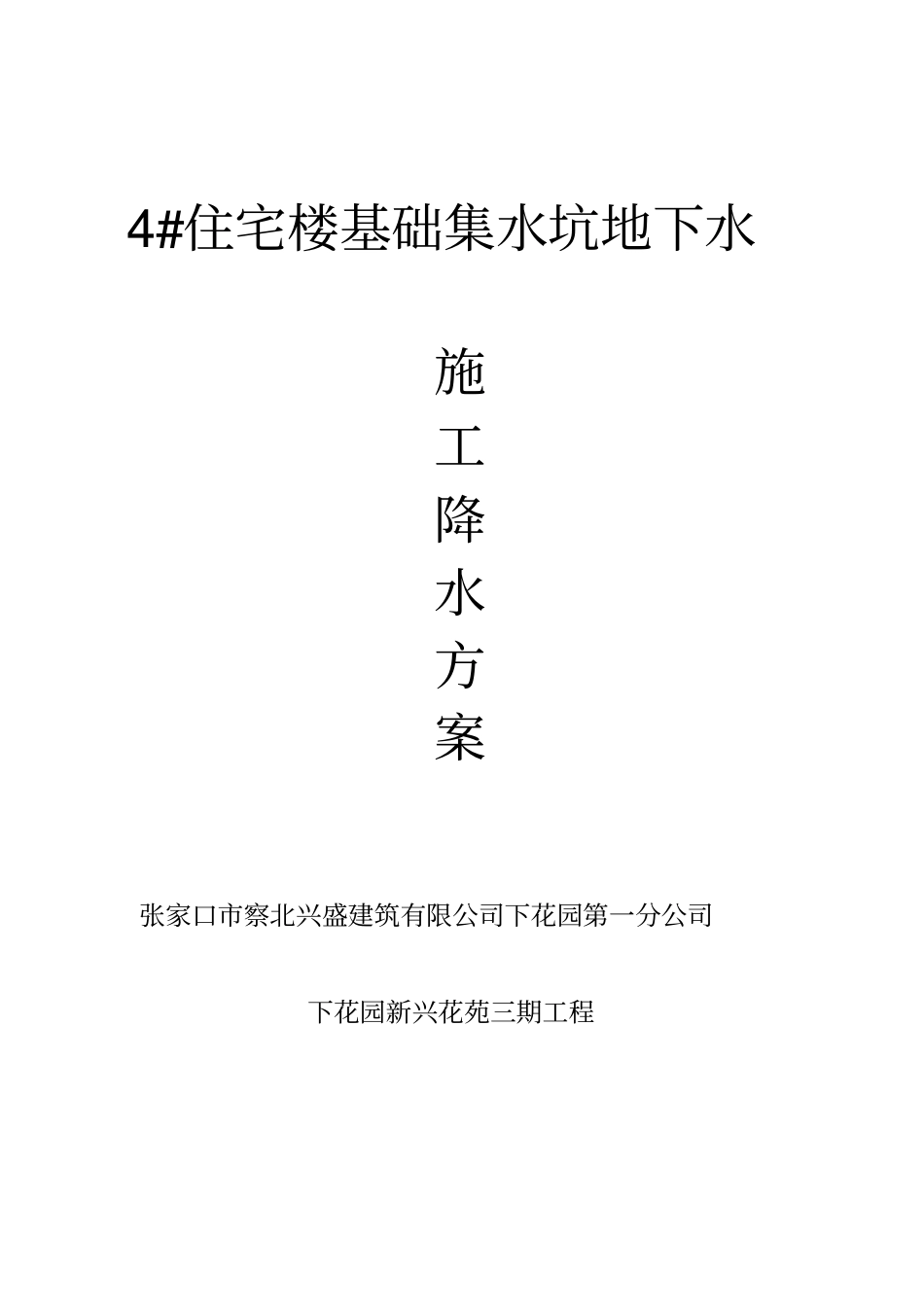

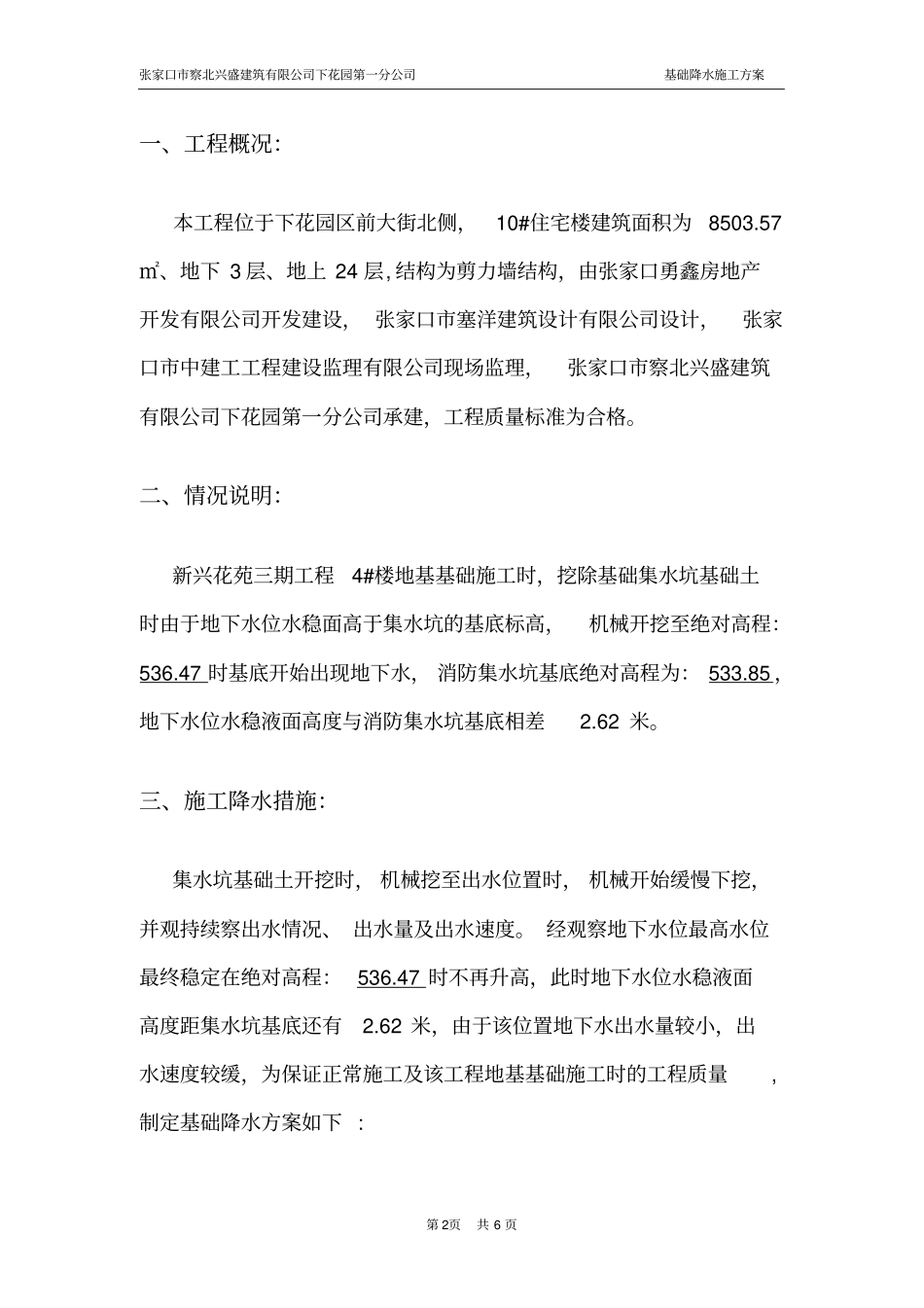

4#住宅楼基础集水坑地下水施工降水方案张家口市察北兴盛建筑有限公司下花园第一分公司下花园新兴花苑三期工程张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第1页共6页目录一、工程概况:......................................2二、情况说明:......................................2三、施工降水措施:..................................21、基槽开挖:....................................32、降水及砖胎模砌筑:............................33、垫层及防水细部施工:...........................4张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第2页共6页一、工程概况:本工程位于下花园区前大街北侧,10#住宅楼建筑面积为8503.57㎡、地下3层、地上24层,结构为剪力墙结构,由张家口勇鑫房地产开发有限公司开发建设,张家口市塞洋建筑设计有限公司设计,张家口市中建工工程建设监理有限公司现场监理,张家口市察北兴盛建筑有限公司下花园第一分公司承建,工程质量标准为合格。二、情况说明:新兴花苑三期工程4#楼地基基础施工时,挖除基础集水坑基础土时由于地下水位水稳面高于集水坑的基底标高,机械开挖至绝对高程:536.47时基底开始出现地下水,消防集水坑基底绝对高程为:533.85,地下水位水稳液面高度与消防集水坑基底相差2.62米。三、施工降水措施:集水坑基础土开挖时,机械挖至出水位置时,机械开始缓慢下挖,并观持续察出水情况、出水量及出水速度。经观察地下水位最高水位最终稳定在绝对高程:536.47时不再升高,此时地下水位水稳液面高度距集水坑基底还有2.62米,由于该位置地下水出水量较小,出水速度较缓,为保证正常施工及该工程地基基础施工时的工程质量,制定基础降水方案如下:张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第3页共6页1、基槽开挖:○1、按消防集水坑及电梯基坑的基底放坡尺寸(放坡尺寸每侧增加400mm,用于清除基底出水处渣土和砖胎模砌筑)挖至垫层底土层;○2、地下水出水部分挖至垫层底后再下挖300mm深,安装预加工好的650mm高钢制排水套筒,套筒顶部标高漏出基础垫层100mm高,套筒内安装排水泵进行连续降水;○3、深挖处钢制排水套筒外围用级配石子铺填密实至垫层底作为地下水降水滤水层。2、降水及砖胎模砌筑:○1、使用污水泵将地下水位降至垫层底标高以下(连续降水);张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第4页共6页○2、按消防集水坑及电梯基坑的放坡尺寸砌筑240mm宽砖胎模;○3、砖胎模外侧挖除的400mm宽槽边土及渣土部分,用天然级配砂石随砖胎模砌筑分层夯填密实至筏板基础垫层底标高;○4、砖胎模面层抹20mm厚水泥砂浆防水找平层。3、垫层及防水细部施工:○1、使用污水泵将地下水位降至垫层底标高以下(连续降水);○2、浇筑C15细石混凝土垫层,随打随抹光并找平;○3、铺贴聚乙烯丙纶卷材防水层两道,在钢制排水套筒收头时卷材卷至钢制排水套筒的法兰盘内口处;○4、浇筑C20细石混凝土防水保护层;张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第5页共6页○5、绑扎筏板基础钢筋并安装模板;○6、筏板混凝土浇筑前将排水泵停止工作并将排水泵及排水管取出;○7、将聚氯乙烯丙纶防水卷材在钢制排水套筒法兰收头处清理干净,放置在法兰口上放置橡胶止水垫;○8、封口处使用锰钢封头蒙板,用8.8S高强螺栓对角锁紧,将地下水封堵至筏板基础下部;○9、浇筑C30P6筏板抗渗混凝土。张家口市察北兴盛建筑有限公司下花园第一分公司基础降水施工方案第6页共6页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

下花园新兴花苑三期工程基础集水坑降水方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
