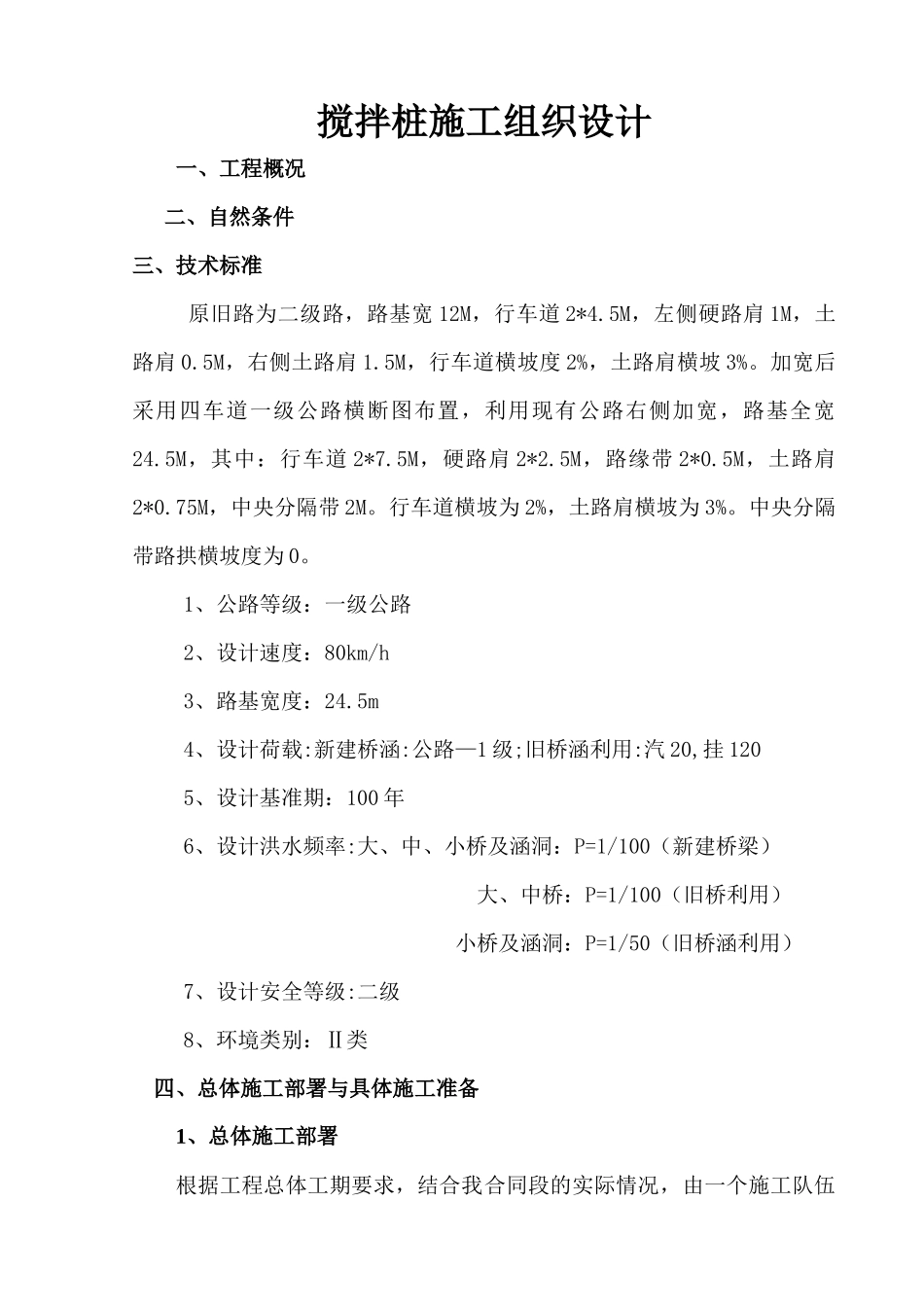

搅拌桩施工组织设计一、工程概况二、自然条件三、技术标准原旧路为二级路,路基宽12M,行车道2*4
5M,左侧硬路肩1M,土路肩0
5M,右侧土路肩1
5M,行车道横坡度2%,土路肩横坡3%
加宽后采用四车道一级公路横断图布置,利用现有公路右侧加宽,路基全宽24
5M,其中:行车道2*7
5M,硬路肩2*2
5M,路缘带2*0
5M,土路肩2*0
75M,中央分隔带2M
行车道横坡为2%,土路肩横坡为3%
中央分隔带路拱横坡度为0
1、公路等级:一级公路2、设计速度:80km/h3、路基宽度:24
5m4、设计荷载:新建桥涵:公路—1级;旧桥涵利用:汽20,挂1205、设计基准期:100年6、设计洪水频率:大、中、小桥及涵洞:P=1/100(新建桥梁)大、中桥:P=1/100(旧桥利用)小桥及涵洞:P=1/50(旧桥涵利用)7、设计安全等级:二级8、环境类别:Ⅱ类四、总体施工部署与具体施工准备1、总体施工部署根据工程总体工期要求,结合我合同段的实际情况,由一个施工队伍进行作业

2、具体施工准备2
1、项目部组织机构:根据合同段施工实际要求,组建有较强实力的项目部组织机构,为顺利完成搅拌桩施工生产任务提供有力的组织保障
项目部下设工程办、质检办、试验室、设备办、财务办、综合办等职能部门,统一由项目经理指挥,组织、协调全线的搅拌桩施工,配备项目管理人员8名,技术人员10名
2、项目部人员:职务姓名职称备注项目经理工程师项目副经理工程师项目总工工程师试验室主任试验工程师内业员工程师设备办财务办主任会计师工长助理工程师测量队助理工程师试验员试验工程师计划统计员计量工程师安全员工程师2
3、工地试验室人员:人员数量(人)姓名试验室主任1试验员12
4劳动力配备计划表序号工程名称施工名称人数备注1搅拌桩搅拌桩队253、配备足够的机械设备及物资,以满足施工需要主要机械设备物资表序号名称
