第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页一、工程概况本工程水泥搅拌主要是外江侧闸站前段和内河侧闸站后段两侧空箱翼墙基础处理
工程量18265m
Ф600mm水泥搅拌桩、行、排距1
水泥土平均置换率为27
3﹪(水泥掺量为13~15﹪
作为防渗帷幕处水泥搅拌桩搭接20cm,局部水泥搅拌桩形成格棚作侧向支护
设计桩长度10m,桩顶标高比设计地基标高高60cm,凿桩50cm后成桩
二、施工部署1、施工地面高程按设计文件,施工地面高程控制在左岸不低于▼1
18米,右岸不低于▼0
为便于基槽挖土,计划施工地面高程为▼2
2、工期计划根据工程设计,地层情况以及施工经验,计划每台桩机日成桩30根
开动一台桩机,每天24小时施工,计划工期55天,由7月中旬开始于9月上旬完成
3、作业计划安排一台搅拌桩机施工,根据工程量及工期计划,合理安排
4、材料计划本工程使用主要材料为普通425#水泥,计划用量850吨左右,采用散装水泥,按放一只20吨水泥罐,平均日供水泥20吨左右
并掺合水泥重的0
2%的木钙减水剂和2%的生石膏
第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页5、水电计划本工程开动一台水泥搅拌桩机,桩机正常用电50KW左右,现场供电容量应大于50KVA
施工用水为1
5寸水管连到现场

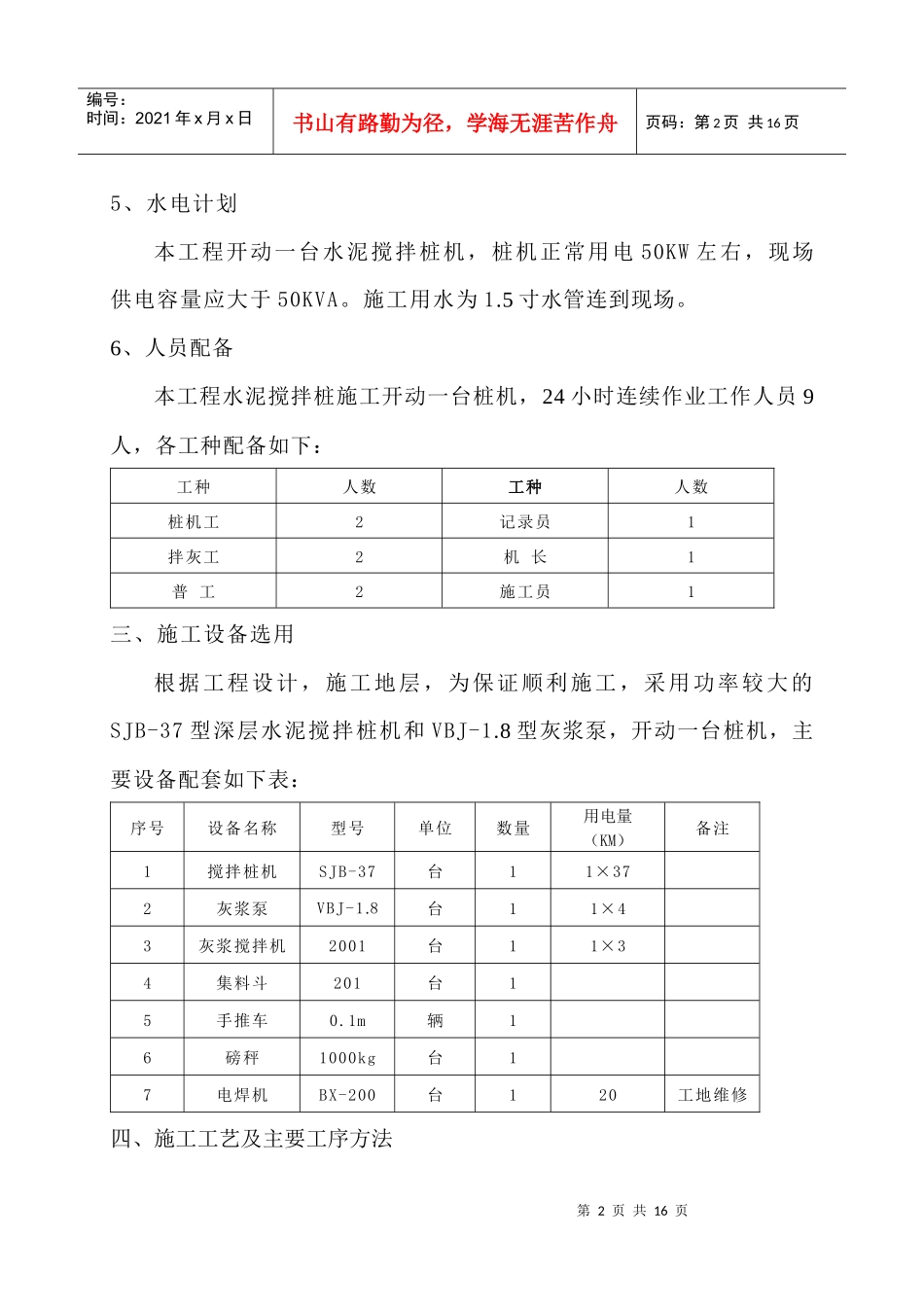

6、人员配备本工程水泥搅拌桩施工开动一台桩机,24小时连续作业工作人员9人,各工种配备如下:工种人数工种人数桩机工2记录员1拌灰工2机长1普工2施工员1三、施工设备选用根据工程设计,施工地层,为保证顺利施工,采用功率较大的SJB-37型深层水泥搅拌桩机和VBJ-1
