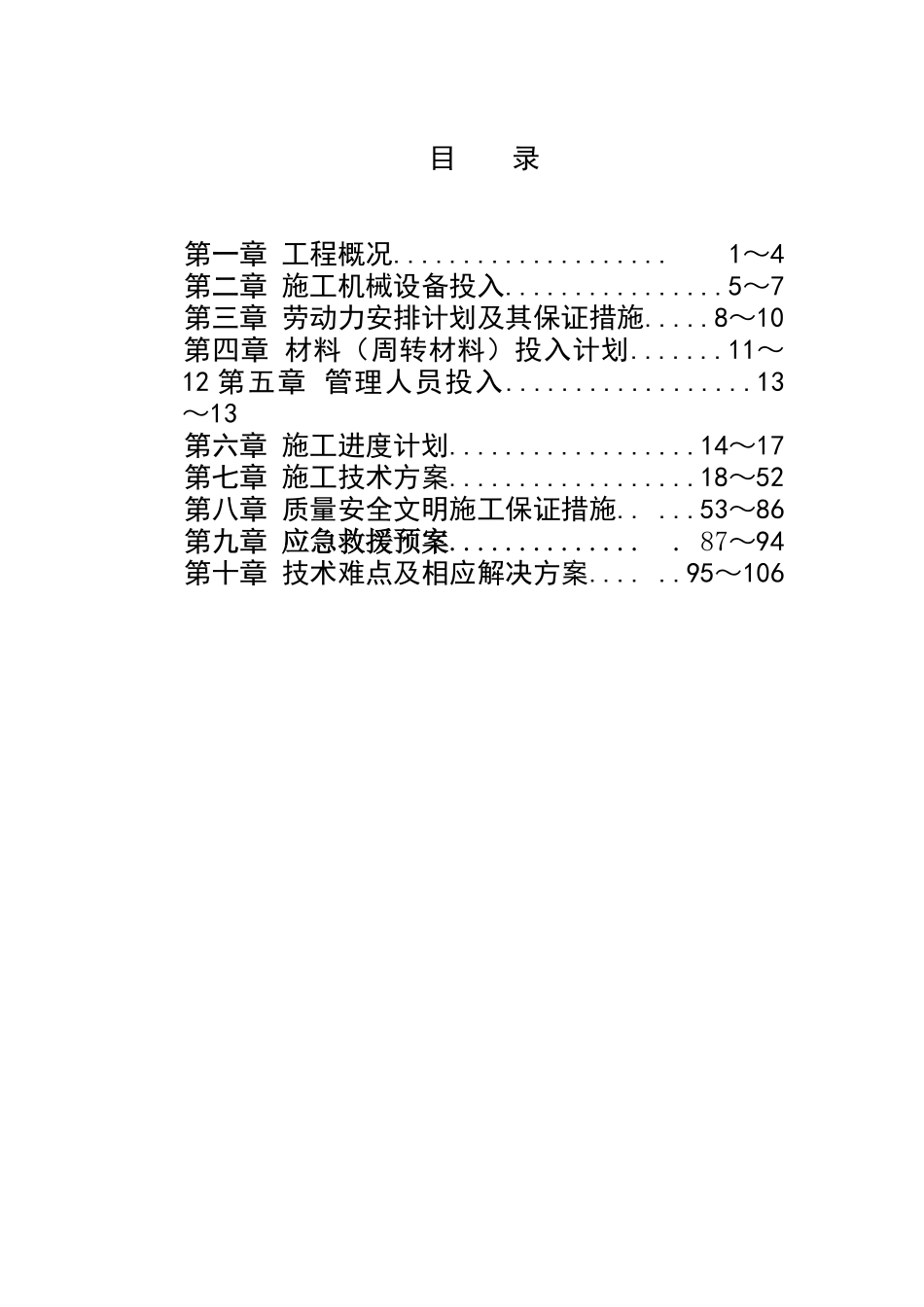

目录第一章工程概况
1~4第二章施工机械设备投入
5~7第三章劳动力安排计划及其保证措施
8~10第四章材料(周转材料)投入计划
11~12第五章管理人员投入
13~13第六章施工进度计划
14~17第七章施工技术方案
18~52第八章质量安全文明施工保证措施
53~86第九章应急救援预案
87~94第十章技术难点及相应解决方案

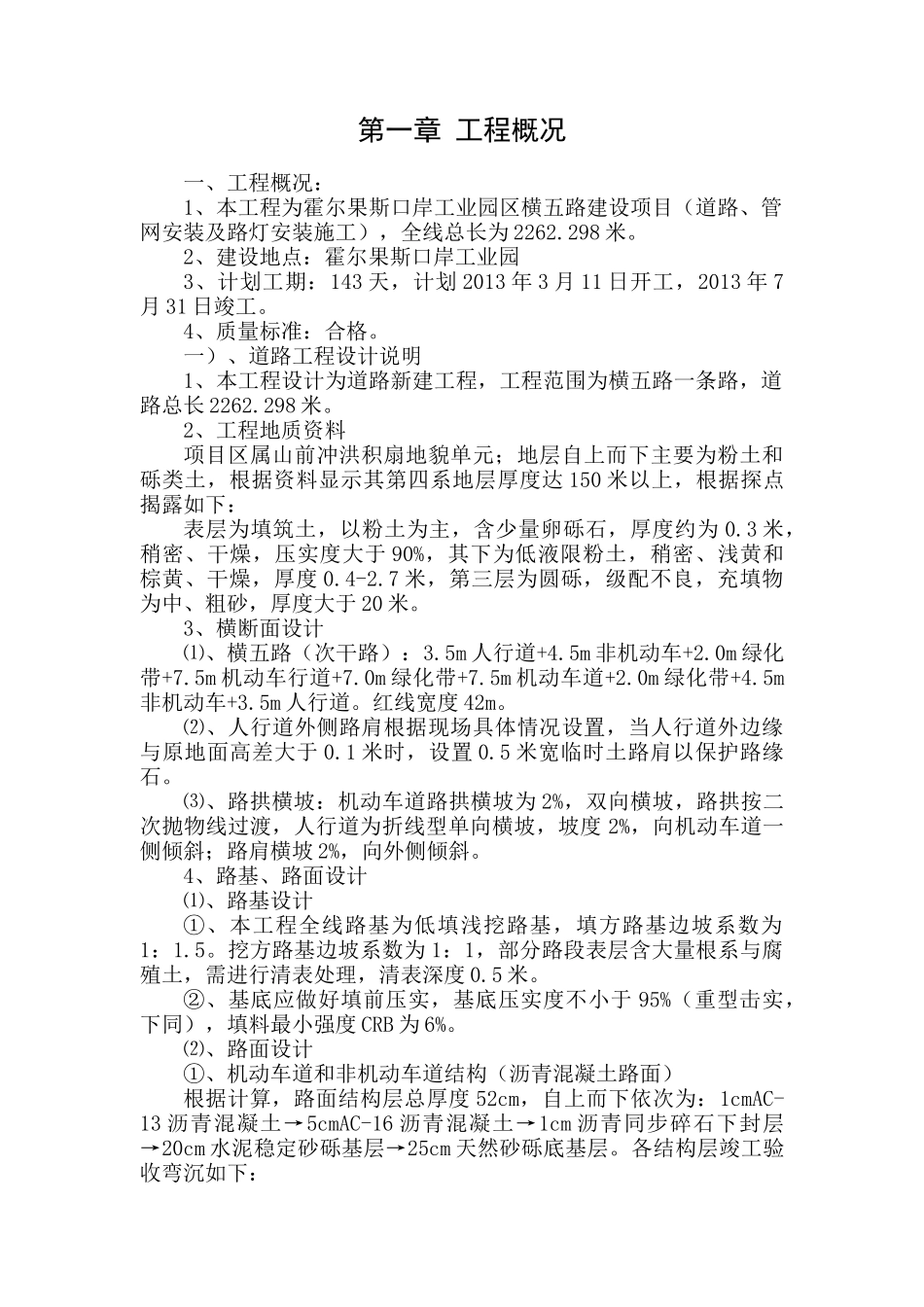

95~106第一章工程概况一、工程概况:1、本工程为霍尔果斯口岸工业园区横五路建设项目(道路、管网安装及路灯安装施工),全线总长为2262
2、建设地点:霍尔果斯口岸工业园3、计划工期:143天,计划2013年3月11日开工,2013年7月31日竣工
4、质量标准:合格
一)、道路工程设计说明1、本工程设计为道路新建工程,工程范围为横五路一条路,道路总长2262
2、工程地质资料项目区属山前冲洪积扇地貌单元;地层自上而下主要为粉土和砾类土,根据资料显示其第四系地层厚度达150米以上,根据探点揭露如下:表层为填筑土,以粉土为主,含少量卵砾石,厚度约为0
3米,稍密、干燥,压实度大于90%,其下为低液限粉土,稍密、浅黄和棕黄、干燥,厚度0
7米,第三层为圆砾,级配不良,充填物为中、粗砂,厚度大于20米

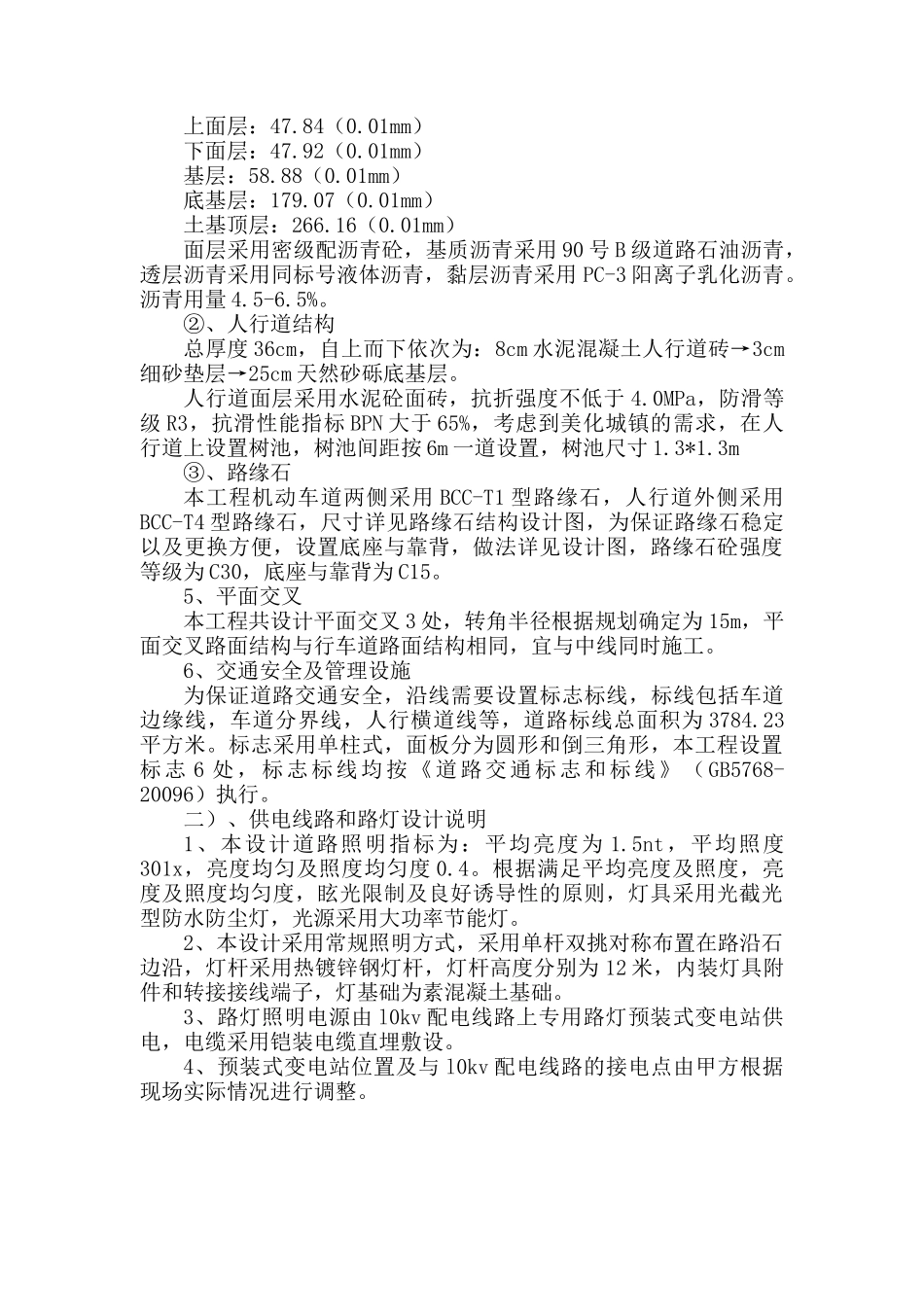

3、横断面设计⑴、横五路(次干路):3
5m人行道+4
5m非机动车+2
0m绿化带+7
5m机动车行道+7
0m绿化带+7
5m机动车道+2
0m绿化带+4
5m非机动车+3
红线宽度42m
⑵、人行道外侧路肩根据现场具体情况设置,当人行道外边缘与原地面高差大于0
1米时,设置0
